Senki sem szólt, hogy „fiúk, itt valami nincs rendben”

•  Fotó: László Ildikó

Fotó: László Ildikó

El lehetett volna kerülni a székelyudvarhelyi tragédiát, ha nem szakbarbárként állnak neki a munkálatoknak. A városvezetésnek pedig első perctől tisztán kellett volna fogalmaznia – nem azért, hogy bárki irháját mentsék, hanem azért, hogy korrekt módon adjanak tájékoztatást.

Kozán István

2023. december 21., 09:302023. december 21., 09:30

2023. december 21., 09:482023. december 21., 09:48

Újabb szakembert, ezúttal egy Hargita megyei szakmérnököt sikerült megszólaltatnunk, aki több kérdésünkre is választ adott. Így jobban ráláthatunk, hogy mi is vezethetett a hétfőn történt épületomláshoz, amely következtében egy 17 éves diák életét vesztette. A romok alól három diákot sikerült kimenteni, egy súlyosan, kettő könnyebben megsérült.

Hirdetés

– A média begyűjtött, vagyis hozott anyagból dolgozik. Tehát csak olyan információkra tud támaszkodni, amit kap. És amit kap, az nagyon sokszor egy semmitmondó nyilatkozat, vagy egy kilúgozott közlemény.

– Az igazi gond, hogy az érintettek, többek között a székelyudvarhelyi és udvarhelyszéki városlakók elég sok téves információt kaptak az elmúlt napokban, mert nagyon sok félrebeszélés „jött ki”. Ám maga a tény, hogy emberéletet követelt ez az épület-összeomlás, feléleszti az emberben az igazságérzetet, hogy a médiában nem azok, vagy nem úgy szólalnak meg, ahogy kell. Gondolok többek között Ligia Deca oktatási miniszter szeizmikus problémákkal kapcsolatos kijelentésére.

– Mi a gond a miniszter keddi udvarhelyi nyilatkozatával, miszerint az összedőlt kollégiumi épületrész esetében nem készült földrengésbiztonsági felmérés.

– Könyörgöm, szeizmikusságról nincs amiért beszélni. Ha az oktatási miniszter helyében lettem volna, inkább azt kérdezem meg, hogy volt itt hétfőn földrengés? Mert ha volt, csak akkor releváns az, hogy az épületomlást összefüggésbe hozzuk a földrengéssel.

Idézet
Állítom, hogy ha lett volna egy földrengés, akkor az épület nem omlott volna össze. Ezek az épületek ugyanis nagyon jól össze voltak rakva.

De ne csak Székelyudvarhelyben gondolkodjunk, tekintsünk ki országos szintre: ilyen módszerrel épült létesítményből több tízezer van, abból pedig talán egy-két százaléknak van szeizmikus besorolása. Azok azért kerülhettek ilyen besorolásba, mert nem megfelelően voltak építve, még a 100-200 évvel ezelőtti előírásoknak sem feleltek meg. Ezt a földrengéses dolgot tehát el kell engedni, mert nem erről van szó.

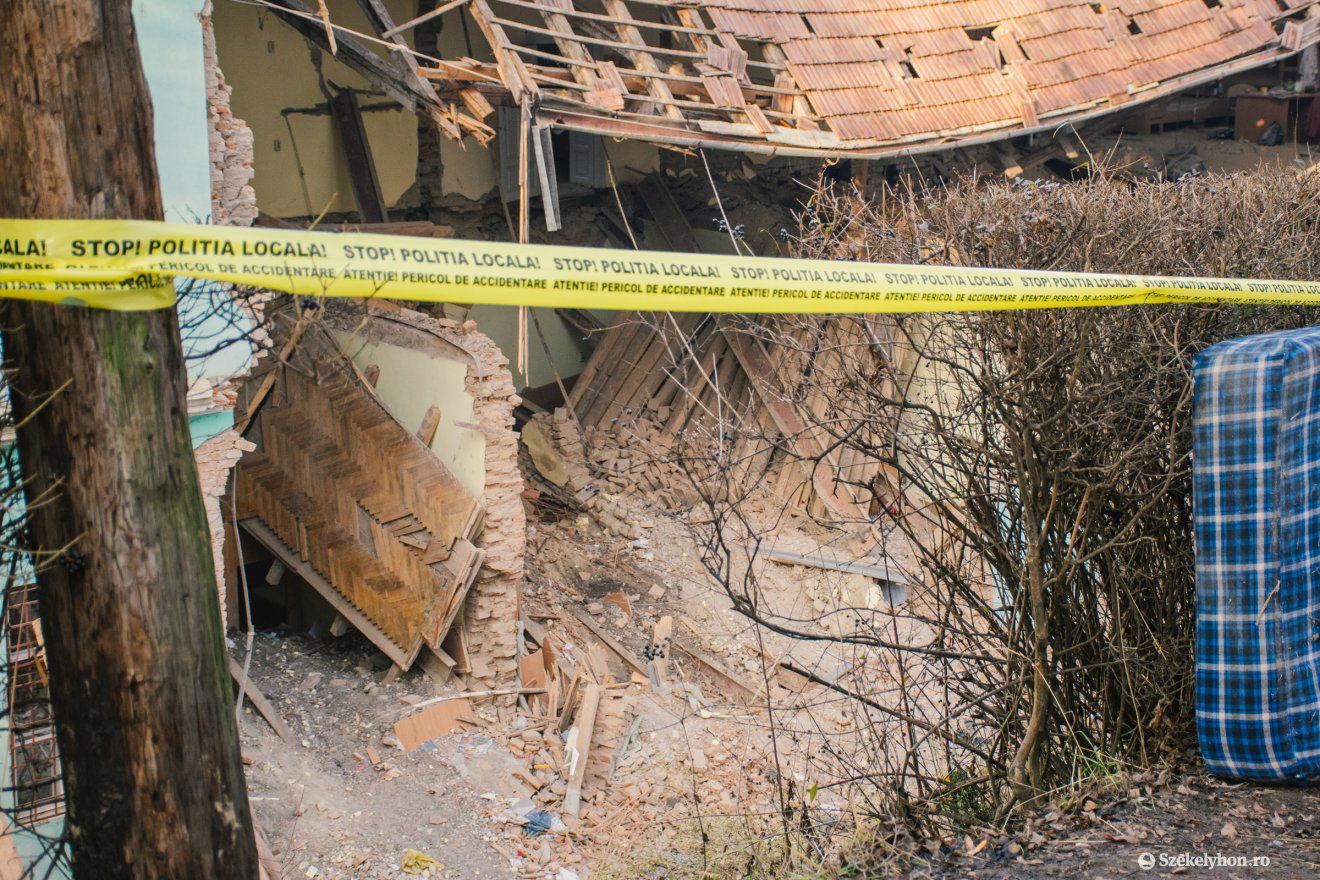

•  Fotó: László Ildikó Galéria

Fotó: László Ildikó

– Elfogadom az érvét. De akkor tekintsünk a dolgok mélyére: miért dőlt össze az épület?

– Amit én állítok, azt majd az idő fogja igazolni vagy cáfolni, én azonban húsz év szakmai tapasztalata alapján mondom, hogy amit ott csináltak, az szó szerint barbár munka.

Idézet
Az épületet kedden meglátogatva teljesen nyilvánvaló számomra, hogy engedélyezetlen munkákat végeztek: tehát amilyen építkezés ott zajlott, az illegális.

Abból kell kiindulni, hogy ami ott zajlott, az a munkálat legalább egy jó hetes földmunka – a gimnázium felé egy rézsüt már elhordtak. Amikor azt láttam, már rögtön az a gondolat ötlött fel a fejemben, hogy azzal akár a Tamási Áron Gimnáziumnak is problémát okozhattak volna. Nem beszélve a bentlakás mellett végzett munkákról: mintha pékeket tettünk volna oda, hogy egy épületet konszolidáljanak, megszilárdítsanak.

Idézet
Egyértelmű, hogy nem volt szakértelem.

Ezért azon lepődőm meg, hogy ez a munka ott napokon át folyhatott, hiszen nem egyemberes dologról van szó. És itt jegyzem meg: nem értem a Székelyudvarhelyi Polgármesteri Hivatal kommunikációját sem, hiszen, ha ők kiadtak egy építkezési engedélyt, akkor ilyen szakszót nem használhatnak, hogy hidegivóvíz-vezeték. Ez teljesen irreleváns, hiszen azon az építéstelepen nincsenek vezetékek. Hogy akarnak ők közművet építeni vezetékek nélkül? – teszem fel a kérdést.

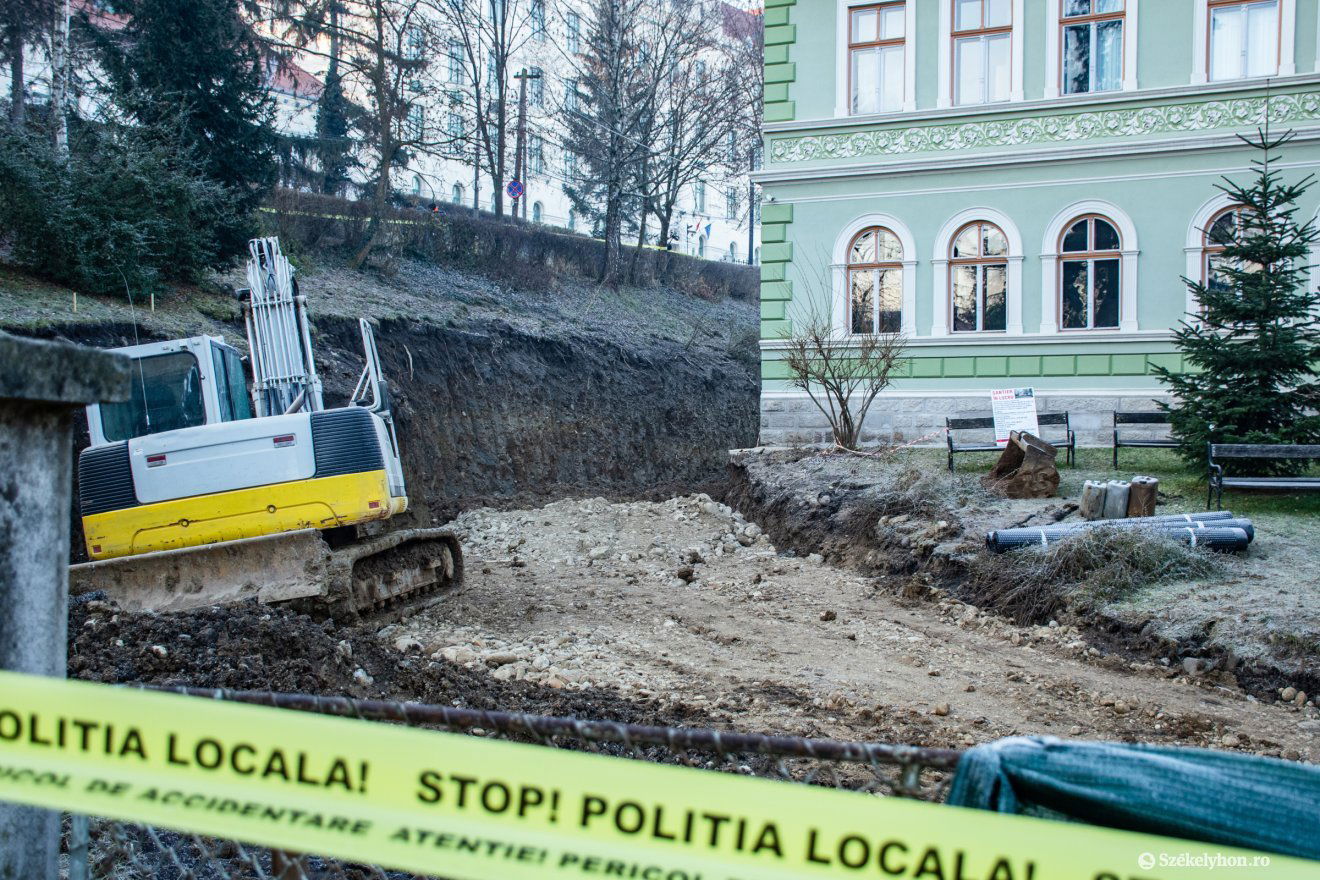

•  Fotó: László Ildikó Galéria

Fotó: László Ildikó

– Ha már a helyszínen tartózkodhatott, még mit látott?

– Például azt, hogy mindent „közművesítésbe” próbálnak becsomagolni, mert arra volt engedélyük.

Idézet
Amit ők csináltak, az valójában teljesen független a közműépítéstől, az egy épületrehabilitálás – de szakszerűtlen módon.

Ez abból tűnt fel nekem, hogy egy kőalapra épített évszázados létesítménynél hatvan méter hosszúságban egy háromméteres árkot ástak. Tudni kell, hogy száz évvel ezelőtt az volt az alapozási technológia, hogy a köveket összerakták mésszel vagy agyaggal. Épp ezért meglepett, hogy ész nélkül egy ilyen alap mellett ástak egy ilyen mély árkot. Ilyen jellegű épületnél ugyanakkor olyan kivitelezőt kell választani, akinek van szakmai tapasztalata. Ezzel szemben a médiában olvasom, hogy jól összeszokott csapata volt a cégnek. Ez teljesen jelentéktelen, mert lehet, hogy a végzettségük alapján mindannyian pékek (minden tiszteletem a pékeké), nekünk azonban az összeszokottság mellett jó szakemberek is kellenek.

Idézet
Ha lett volna a csapatban egy közepesen jó szakember, akkor ezt a tragédiát és az omlást el lehetett volna kerülni. A munkások lehet, hogy jók a közműépítésben, de a rehabilitációban pocsékok.

És ha már közműépítés szóba került: Romániában előírás, hogy 1,10 métertől (legrosszabb esetben 1,5 métertől) kötelező a dúcolás: nem fa-, hanem fémdúccal kell kiépíteni az egész sáncot azért, hogy a föld ne szakadjon rá a munkásra. Itt olyan tragédia is előfordulhatott volna, hogy a munkást odanyomja a föld, mert ezt az előírást sem vették figyelembe. Mi több, esővizet sem vezettek, mondjon bárki bármit is. Én egyeztettem azzal a mérnökkel, aki az esővíz-elvezetést tervezte. Tőle tudom, hogy 1,1-1,2 méter mélyen van tervezve az esővíz-elvezetés. Kérdem én akkor, hogy miért ástak be három méter mélyre?

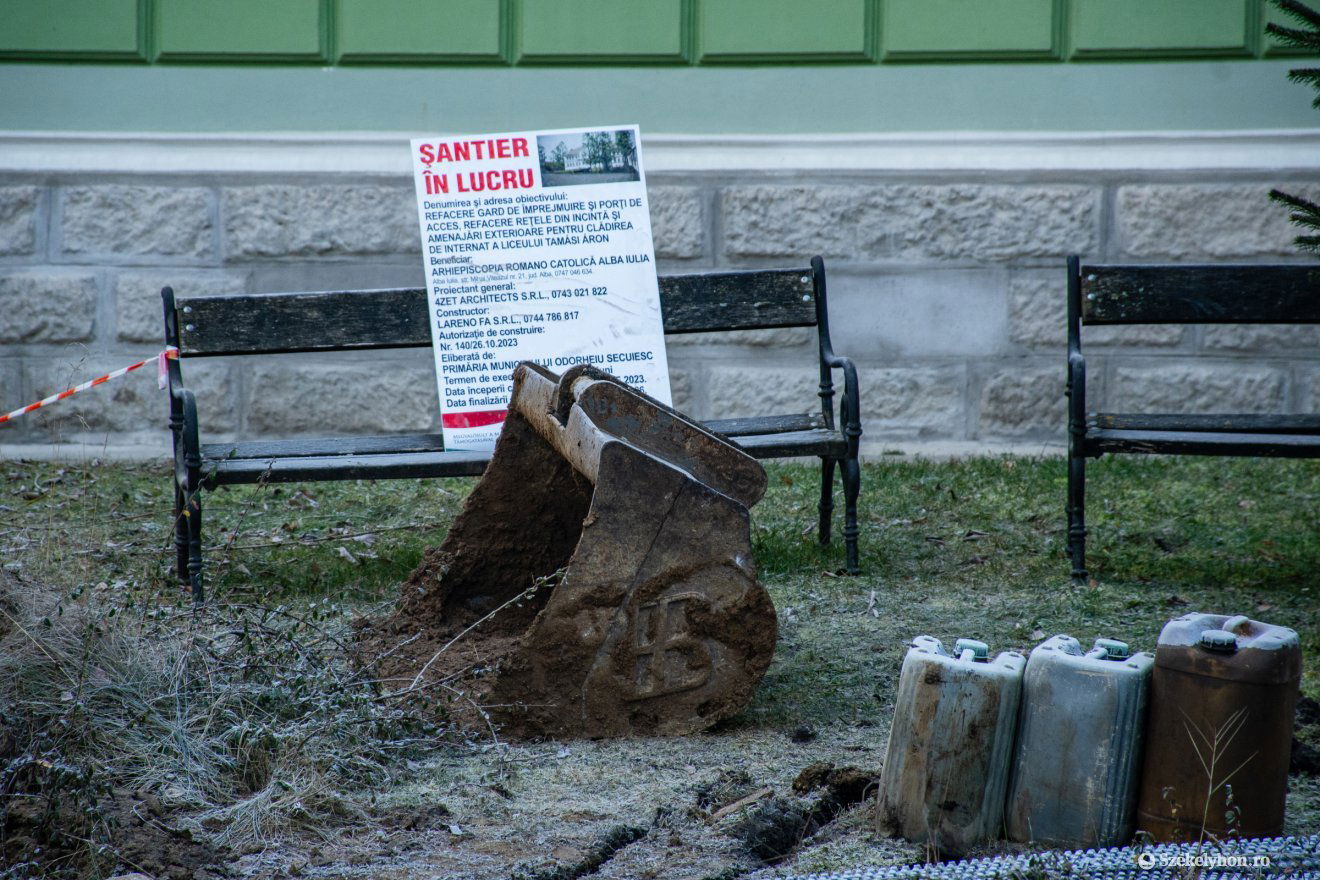

•  Fotó: László Ildikó Galéria

Fotó: László Ildikó

– Engedje meg, hogy visszakérdezzek: miért ástak be ennyire mélyre?

– Azért, mert az épület egy részén van pince – pont a mélyen leásott szakaszon. A munkások megpróbálták az épületalapot ledrénezni (holott erre nem volt engedélyük), ezért pedig az épület alapjáig kellett leásniuk, hogy a drén majd az oldalból befolyó vizeket összevonja. Igen ám, de tudomásom szerint a beszakadt rész alatt már nincs pincerész, így ott az alapozás fentebb van, mint a többi részen, ezért az összedőlt szakaszon akár másfél méterrel is bemehettek az alap alá. Ott az alap, szó szerint kinyomhatta maga alól a földet.

Idézet
Az épület azért bomlott meg pont ott, ahol megtörtént, mert ott voltak a legnagyobb nyomások.

Már amikor dolgoztak, akkor állítólag folyamatosan potyogtak ki a kövek az alapból. Már az is egy vészharang kellett volna legyen, szólnia kellett volna valakinek, hogy „fiúk, itt valami nincs rendben”. Biztos vagyok benne, hogy az első repedések nem hétfőn, a tragédia napján jelentek meg. Senkire nem hárítok semmit, ám az igazgatónak és a gondnoknak is jobban oda kellett volna figyelnie, és jeleznie, hogy nem jó az irány.

– Azt laikusként megértettem, hogy rosszul dréneztek, ráadásul illegálisan. De akkor hogyan kellett volna jól drénezniük?

– A drénezést (szivárgóépítést) az ilyen típusú épületeknél úgy oldhatták volna meg – anélkül, hogy annak stabilitását befolyásolnák –, hogy szakaszolt drénezéssel haladnak. Magyarán: az épületet legtöbb ötméteres szakaszokra kellett volna felosztaniuk, a többihez azonban nem szabad hozzányúlni, mert akkor az alap nem lazulhat meg. És még valami:

Idézet
a talajvízre sem kell fogni semmit, ezek ugyancsak mesék.

Ha ugyanis a talajvíz mosta volna ki az alapot, akkor annak a három méter mély ároknak tele kellett volna lennie vízzel. Ezzel szemben az építési területen nem volt talajvíz. Egy szó, mint száz: bármit is csináltak, azt nem szakszerűen végezték, hanem az egészet közműépítésként végezték, mert csak arra volt engedélyük – közben azonban hozzáláttak a fal drénezésének. A városvezetésnek pedig az első perctől tisztán kellett volna fogalmaznia. És nem azért, hogy bárki irháját mentsék, hanem azért, hogy korrekt módon tájékoztassák az embereket.

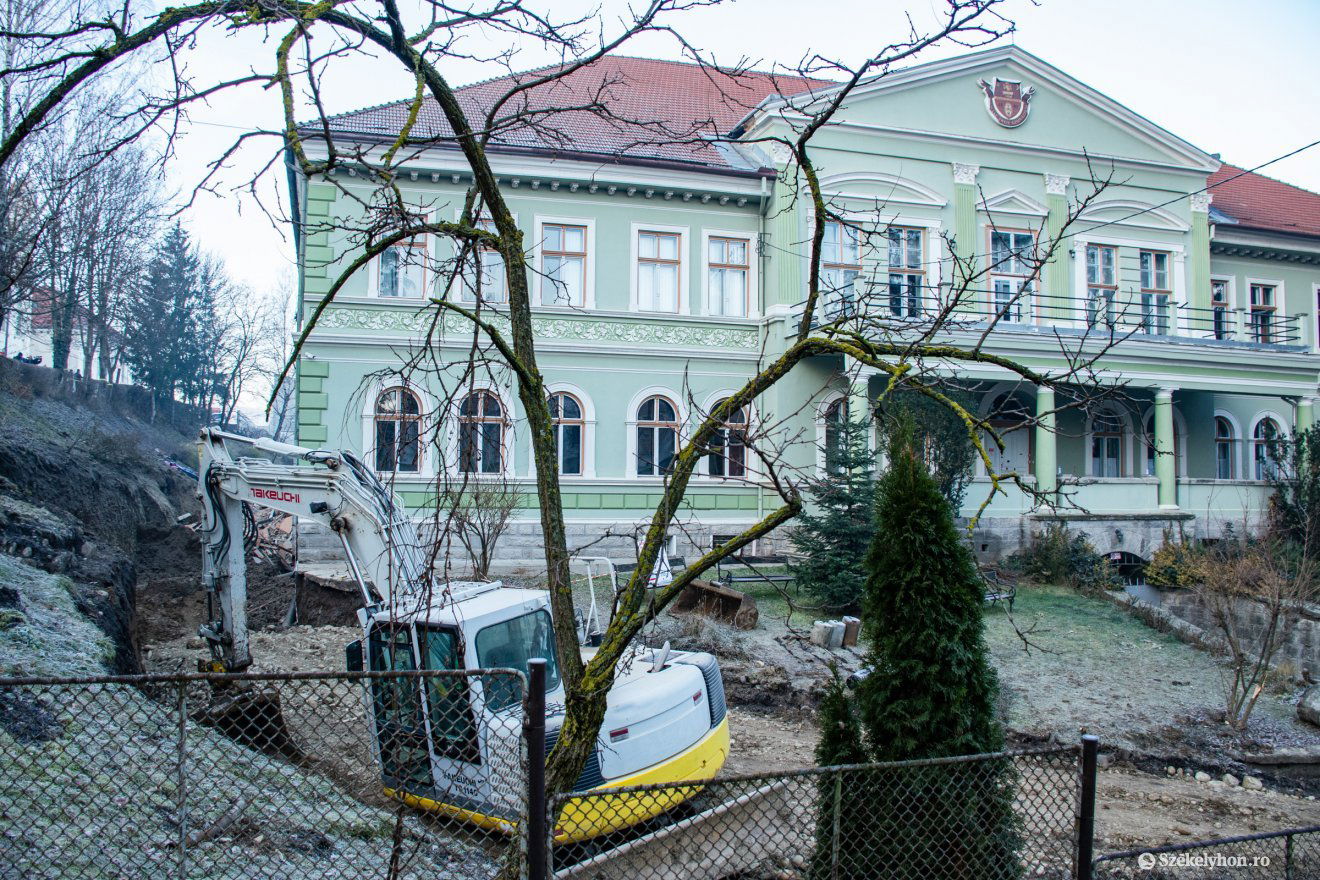

•  Fotó: László Ildikó Galéria

Fotó: László Ildikó

– Mit lehet kezdeni az épülettel?

– Nem kell leírni az épületet. Én továbbra is hangsúlyozom: ezek az épületek az akkori előírásoknak messzemenően megfeleltek. Nem egy parasztházról van szó, ami egy 30 centiméteres fallal van ellátva.

Idézet
Szerintem minél gyorsabban el kell kezdeni az épület állapotmegőrzését: a kiásott munkagödröket, alapozás melletti ásásokat – vagy nevezzük bárhogy – minél gyorsabban vissza kellene tölteni, így „megfogni az alapot”, hogy ne tudjon megbomolni, mert megvan az esély arra, hogy az épület tovább dőlhet.

Második lépésként az összeomlott részt el kell távolítani, az azonban kérdés, hogy a megmaradt belső, udvar felőli fal statikailag mennyire gyengült meg – talán egészségesebb, hogyha azt visszabontják, és majd újraépítik. Az világos, hogy az épület nem szenvedett olyan sérülést, hogy azt teljesen le kellene bontani. Ugyanakkor nem kellene várni hetekig szakértői véleményekre, hanem egy átirattal el lehetne végezni ezeket a munkálatokat. Úgy látom, hogy az épületet fel lehetne újítani, nem ítélném bontásra – ez az én szakmai véleményem.

•  Fotó: László Ildikó Galéria

Fotó: László Ildikó

– Közben zajlik a felelősök keresése…

– Egy ilyen épület nem dől össze percek alatt, itt egy hosszú, többnapos folyamatról van szó.

Idézet
Nem az épület a hibás, azt az épületet szó szerint kivégezték.

És ami szomorú, biztos vagyok benne, hogy nem távirányítással dolgoztak ott az emberek, hanem időnként legalább ott volt az ügyvezető is. De rajta kívül vannak más felelősök is, például kivitelezésért felelős műszaki vezető (responsabil technic), és nem utolsó sorban az építőtelep vezetője (diriginte de șantier), aki az első kapavágáskor le kellett volna állítsa a munkát. Az a szomorú az egészben, hogy több szakember közrejátszhatott abban, hogy így alakultak a dolgok.

Hirdetés
12 hozzászólás Hozzászólások
Hirdetés
Hirdetés
Hirdetés

Ezek is érdekelhetik

Hirdetés

A rovat további cikkei

2026. október 31., szombat

Több megyére is kiterjesztették a légi riasztást Romániában, lezárták Iași megye légterét

Több megyében is RO-Alert-figyelmeztetést kaptak szombat este, miután a román védelmi minisztérium radarjai légi célpontokat észleltek a Moldovai Köztársaság felől. A lehetséges drónbehatolás miatt vadászgépeket és egy harci helikoptert is riasztottak.

Több megyére is kiterjesztették a légi riasztást Romániában, lezárták Iași megye légterét
Hirdetés
2026. október 31., szombat

Megérkezett a tél a hegyekbe: turistautakat és magashegyi utat is lezártak

A havazás és a kedvezőtlen időjárási körülmények miatt lezárták valamennyi magashegyi turistautat Prahova megyében, emellett a Transzalpina Rânca és Obârșia Lotrului közötti szakaszát is lezárták a forgalom előtt szombat délutántól.

Megérkezett a tél a hegyekbe: turistautakat és magashegyi utat is lezártak
2026. október 31., szombat

Új járatokat indít a Wizz Air Spanyolországban a vasúti közlekedés zavara miatt

Két új belföldi útvonalat indít november 6-tól a Wizz Air Spanyolországban, miután a súlyos vasúti baleset miatt fennakadások vannak a vasúti közlekedésben. A légitársaság Madrid és Málaga, illetve Madrid és Sevilla között kínál majd járatokat.

Új járatokat indít a Wizz Air Spanyolországban a vasúti közlekedés zavara miatt
2026. október 31., szombat

Szabad az út Csobányosnál, elkészült az ideiglenes átkelő

Közel negyven nap után újraindult a teherforgalom Csobányosnál, igaz, jelenleg egy ideiglenes átkelőn.

Szabad az út Csobányosnál, elkészült az ideiglenes átkelő
Hirdetés
2026. október 31., szombat

Tar Gyöngyi: a román nyelvű kérdés félreértése okozhatja a rossz Hargita megyei eredményt a hálapénzt illetően

Román nyelvű a kérdőív, amit a betegek kitöltenek a kórház elhagyásakor, a hálapénzre vonatkozó kérdés félreérthető, a megyei tisztifőorvos szerint ez okozhatta azt, hogy Hargita megye az országos élmezőnybe került, de a valóságban nem ez a helyzet.

Tar Gyöngyi: a román nyelvű kérdés félreértése okozhatja a rossz Hargita megyei eredményt a hálapénzt illetően
2026. október 31., szombat

A Bozgor című kötetet mutatják be Gyergyószentmiklóson

Nagy Miklós Gábor Bozgor című kötetét mutatják be hétfőn este hat órakor a gyergyószetmiklósi városi könyvtárban. A kényszerű helyzet miatt Magyarországra települt alkotó az otthon és az idegenség jelentését fejtegeti művében.

A Bozgor című kötetet mutatják be Gyergyószentmiklóson
2026. október 31., szombat

Tetemes bírságot kapott egy vállalkozás igazolatlan eredetű faanyag miatt

Kereskedő cégeket ellenőriztek a hatóságok és az erdőrendészeti szakemberek, akik egy vállalkozásnál 23 köbméter olyan faanyagot találtak, amelynek eredetét nem tudták igazolni, és tárolása sem felelt meg az előírásoknak.

Tetemes bírságot kapott egy vállalkozás igazolatlan eredetű faanyag miatt
Hirdetés
2026. október 31., szombat

Havazásra is számíthatnak Hargita megyében

Esőzésre és havazásra ugyanakkor a szél felerősödésére is lehet számítani szombattól hétfőig – közli a Hargita megyei katasztrófavédelem.

Havazásra is számíthatnak Hargita megyében
2026. október 31., szombat

Nyilvántartásba vennék a családon belüli erőszak elkövetőit, és kiterjesztenék az elektronikus nyomkövetést

Két új törvénytervezeten dolgozik a parlament családon belüli erőszak elleni küzdelemmel foglalkozó különbizottsága.

Nyilvántartásba vennék a családon belüli erőszak elkövetőit, és kiterjesztenék az elektronikus nyomkövetést
2026. október 31., szombat

Új alprefektusokat neveztek ki Székelyföldön is

Maros, Hargita és Kovászna megyében is lecserélték az alprefektusokat a pénteki kormányülésen. Régi-új arcok vannak a szociáldemokrata politikusok között.

Új alprefektusokat neveztek ki Székelyföldön is
Hirdetés
