Felfüggesztik télre az új Olt-híd építését. A jelenleg is használt híd mellett már állnak az új átkelő tartópillérei
Fotó: Gecse Noémi
Nemcsak a folyómederben elvégzendő munkálatokat fejezték be az újtusnádi Olt-hídnál, hanem a tartópillérek teljes megépítésével is végzett a kivitelező. Tavasszal, ahogy az időjárás engedi, folytatódik a munka.
2017. december 05., 15:522017. december 05., 15:52
Az idénre tervezetthez képest több teendőt el tudtak végezni az udvarhelyi kivitelező cég alkalmazottai az újtusnádi Olt-hídnál – mutatott rá a pozitív fejleményre György József. Tusnád község polgármestere továbbá kifejtette, habár megegyezésük szerint, idén, amíg alacsony a vízállás, addig a híd víz alatti részeinek kiépítését kellett volna elvégezniük az építőknek, a jó ütemben végzett munka révén

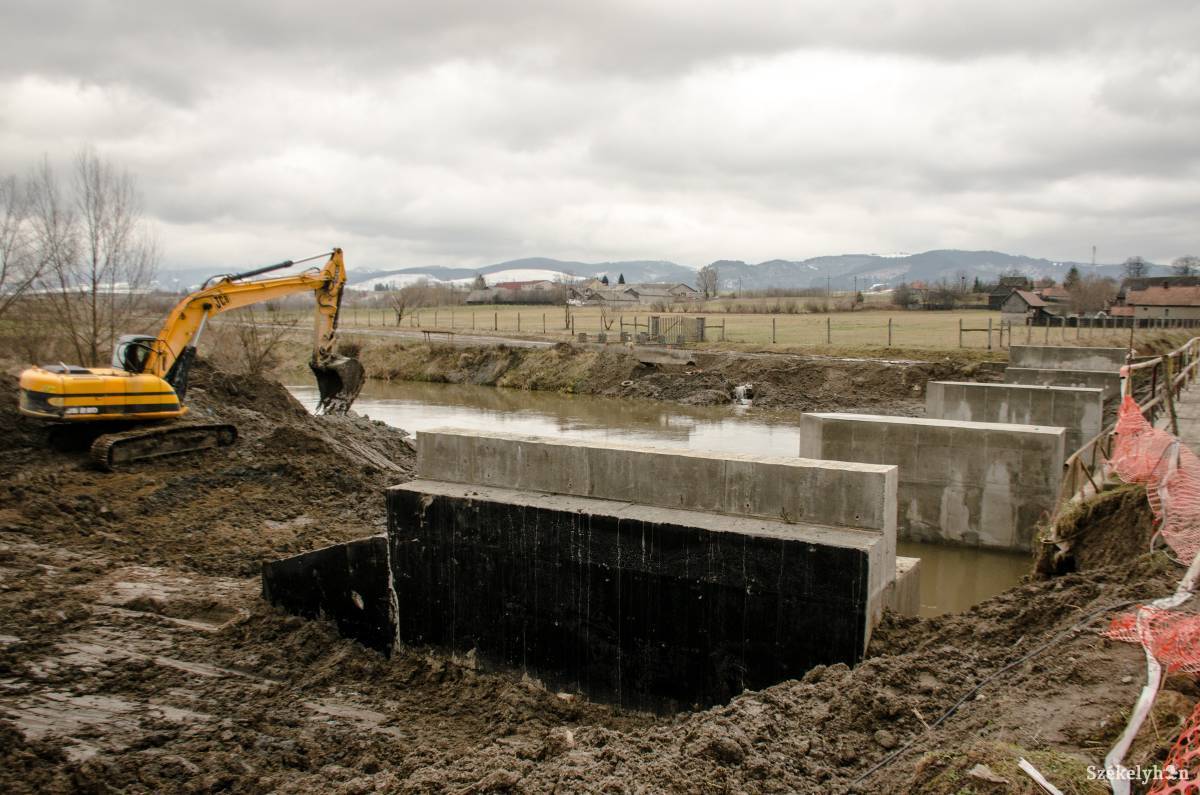

Így a híd alapja elkészült, a következő lépés pedig az előregyártott betongerendák helyükre illesztése lesz, miután azok elkészülnek. A munkálatot idénre leállították, a napokban már csak állagmegőrzést végeznek a helyszínen – tisztázta a községvezető.
Fotó: Gecse Noémi
Október második felében fogtak hozzá az új híd építésének előkészítéséhez, amely kivitelezésére három hónapja van a munkát vállaló cégnek – a téli hónapokra felfüggesztik az építkezést. Az elöljáró érdeklődésünkre azt is elmondta, bő egy hónapot dolgoztak idén a munkások, jövő tavasszal pedig az időjárási viszonyoktól függően folytatják majd az építkezést. Mivel egy vékonyabb betonréteget kell majd önteni, s a minőségi munka érdekében azt nem ajánlott mínusz fokokban megtenni, addig várnak a folytatással, amíg megfelelőek lesznek a körülmények – szögezte le.

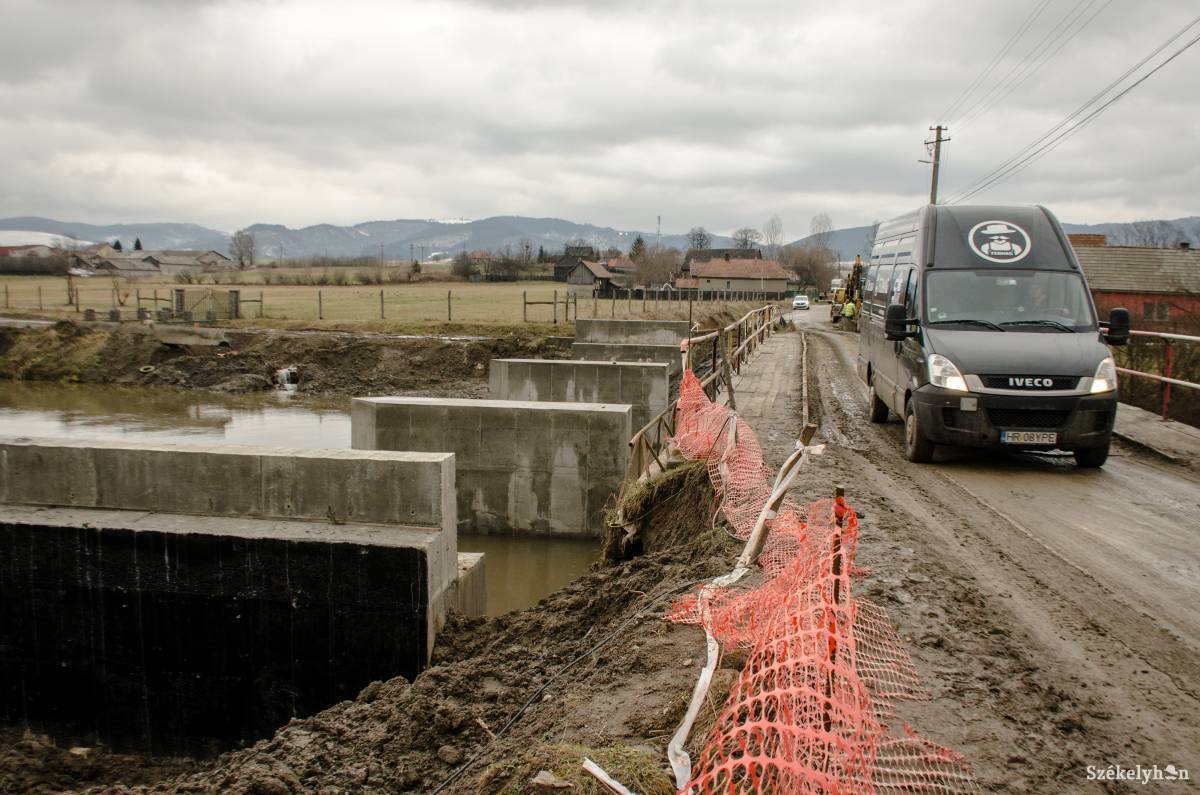

A télen még a régi hidat használják
Az új Olt-híd létesítésére azt követően nyílt lehetősége a helyi önkormányzatnak, hogy a jelenleg is használt átkelőt balesetveszélyessé és végérvényesen károsítottnak nyilvánították egy korábbi árvíz után. A tavaly decemberben leköszönő kormány pedig – több másik település mellett – Tusnád számára is jóváhagyott egy összeget a sürgősségi alapból ezen árvízkár helyreállítására. Az új átkelő megépítésének elkezdésekor nem létesítettek póthidat, így annak elkészültéig a régit használhatják átkelésre az arra közlekedők.
Fotó: Gecse Noémi
A hídépítés tervezett értéke áfa nélkül 2,3 millió lej volt, a nyertes építő cég ennél valamivel kisebb áron vállalta a munkát. Az új híd a jelenleginél nagyobb lesz, 14 méteres hosszúságú vasbeton gerendák felhasználásával készül, 5,5 méteres szélességgel, két hídfővel és két tartópillérrel. Az épülő híd mellett lévő régi átkelőt az új megépítése után elbontják.
