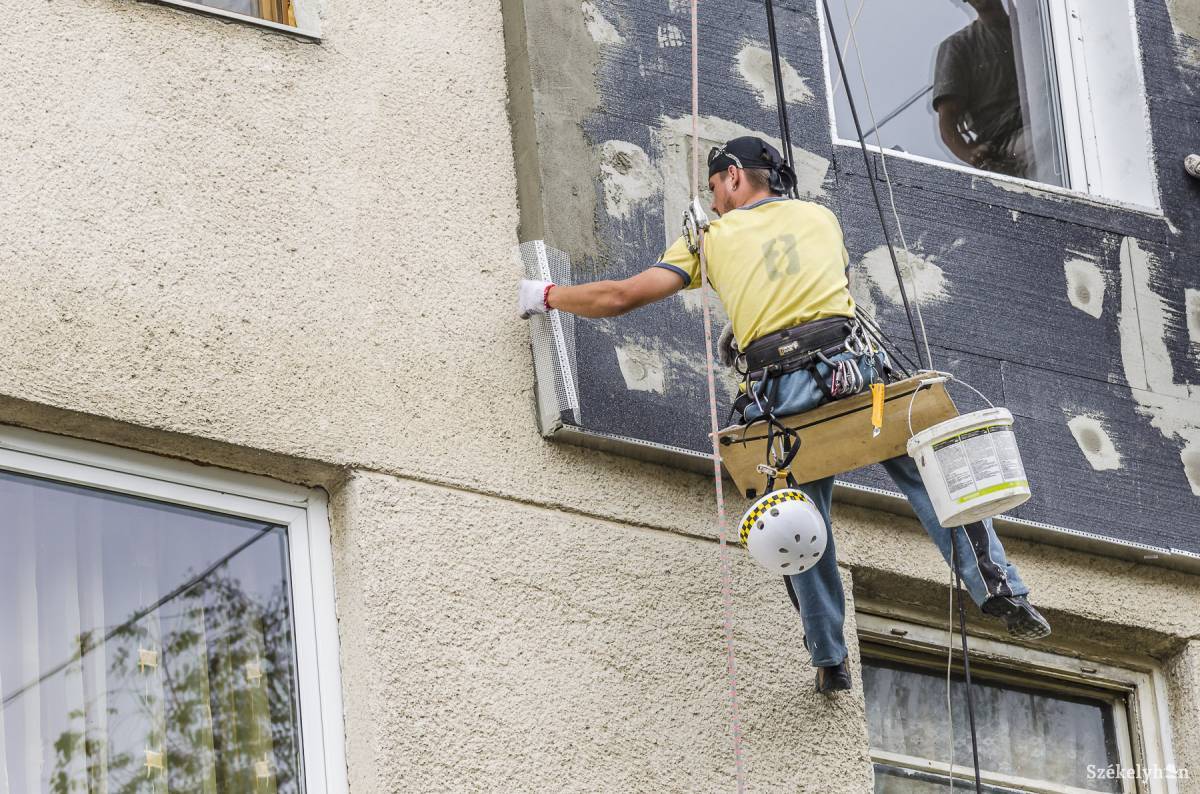

Elveszített pénz, hiánnyal végződött hőszigetelés Csíkszeredában. Archív
Fotó: Veres Nándor
Hiába követelt, nem kaphat meg Csíkszereda több mint 8 millió lejt az egyik, két éve tömbház-hőszigeteléseket végző cégtől, amelynek késlekedése miatt veszteség érte a várost. A pert elveszítették, a pénzre nem számíthatnak.
2017. december 20., 21:512017. december 20., 21:51
Miután a Hargita Megyei Törvényszék augusztusban első fokon elutasította a Csíkszereda által a bukaresti EOL Facility céggel szemben támasztott követelést, a város a Marosvásárhelyi Ítélőtáblához nyújtott be fellebbezést. Kedden hirdettek ítéletet, amely helybenhagyta az elsőfokú bíróság döntését, és elutasította a fellebbezést. Az ítélet jogerős.
Az összeg legnagyobb része, több mint 7,5 millió lej két, 2014 novemberében, illetve 2015 márciusában aláírt kivitelezési szerződés alapján kiszámított késedelmi kamat, a fennmaradó rész jelenti a várost ért pénzügyi veszteséget. Mivel a 2015 december végi határidőt túllépő munkálatok esetében a hőszigeteléseket pályázatok és szerződések alapján támogató Központi Regionális Fejlesztési Ügynökség nem folyósította a finanszírozást,
A bukaresti cég a két szerződés alapján összesen 8 toronyház külső szigetelését végezte a Tudor, Kalász lakótelepeken, illetve a városközpontban. A késlekedések miatt a munkálatok határidejét több hónappal meghosszabbították, majd végül szerződést bontott velük a város, a szigeteléseket pedig helyi cégek fejezték be 2016-ban.
Két másik, szintén ugyanabban az időszakban hőszigeteléseket végző vállalkozással is perben áll Csíkszereda. Kiállított számlái egy részének a késlekedés miatti ki nem fizetése okán a bukaresti AF Consulting nyújtott be keresetlevelet, pénzt követelve, a város pedig a jelenleg felszámolás alatt levő bákói Consizo Grup ellenében szintén bírósági eljárás során próbálja érvényesíteni követeléseit.
Elutasították ugyanakkor a megyeszékhely kérését, hogy kötelezzék a céget összesen 2,15 millió lej kifizetésére, amely a késedelmi kamatokat, és az uniós finanszírozás részét jelenti az általuk hőszigetelt 10 tömbház esetében. Az elsőfokú ítélet ellen Csíkszereda a Marosvásárhelyi Ítélőtáblához fellebbezett, másodfokú döntés még nincs.
A bákói Consizo Gruptól 2,5 millió lejt követel a város ugyanilyen okból, ebben az ügyben még nem döntött a bíróság.
A város azt kérte, hogy ezt a megállapítást érvénytelenítse a bíróság, ebben a perben még nem született ítélet.
A Vadon Egyesület kiosztotta a XII. TransNatura Természetfotó pályázat díjait péntek este, Sepsiszentgyörgyön. Az idei kiírásra beérkezett fotókon gyakran tettenérhető az absztrakció a mikro- és makrovilágban.
A craiovai ítélőtábla egyik bírája bejelentette, hogy szombaton csatlakozni fog a bíróság épülete előtt az igazságszolgáltatás függetlenségéért tüntetőkhöz.
Felfüggesztették a beutalásokat és elhalasztották az előre betervezett műtéteket a iași-i Szent Mária gyermekkórházban.
Börtönbe került egy 28 éves, ittas vezetésért már elítélt férfi, egy 56 éves ellen pedig bűnügyi eljárás indult Kovászna megyében. Mindketten ittas állapotban vezettek autót.
Több ezren tüntettek péntek este a bukaresti Victoriei téren a Recorder oknyomozó portálnak a rendszer problémáit feltáró dokumentumfilmje nyomán.
Több Maros megyei településen is lakóházakban és gazdasági melléképületekben keletkezett tűz szombatra virradóra. A tűzoltók minden esetben gyorsan beavatkoztak, személyi sérülés sehol sem történt.
Enyhén melegebb időjárásunk lesz az ilyenkor megszokottnál egészen év végéig, beleértve a karácsonyt is. A négyhetes előrejelzés szerint majd januártól térhetünk vissza a megszokott hőmérsékleti tartományokba.
Köszönetet mondott pénteken a Facebook-oldalán a bukaresti ítélőtábla vezetőségével szembeszálló Raluca Moroșanu mindazoknak, akik támogatják őt és a Recorder dokumentumfilmjében megszólaló Laurențiu Beșu bírót.
A legfrissebb tanulmány szerint Romániának a legnagyobb a medveállománya Európában, 10 600 és 12 700 közötti a barnamedvék száma az országban – számolt be pénteki brassói sajtótájékoztatóján a környezetvédelmi miniszter.
Ilie Bolojan miniszterelnök pénteken megtekintette az észak-erdélyi (A3-as) autópálya két Bihar megyei szakaszának – a 26,35 kilométeres Berettyószéplak–Bisztraterebes és a 28,5 kilométeres Bisztraterebes–Bihar – munkálatait.
szóljon hozzá!
