Hőszigetelések: újabb pert veszített el Csíkszereda, 4,4 millió lej a tét

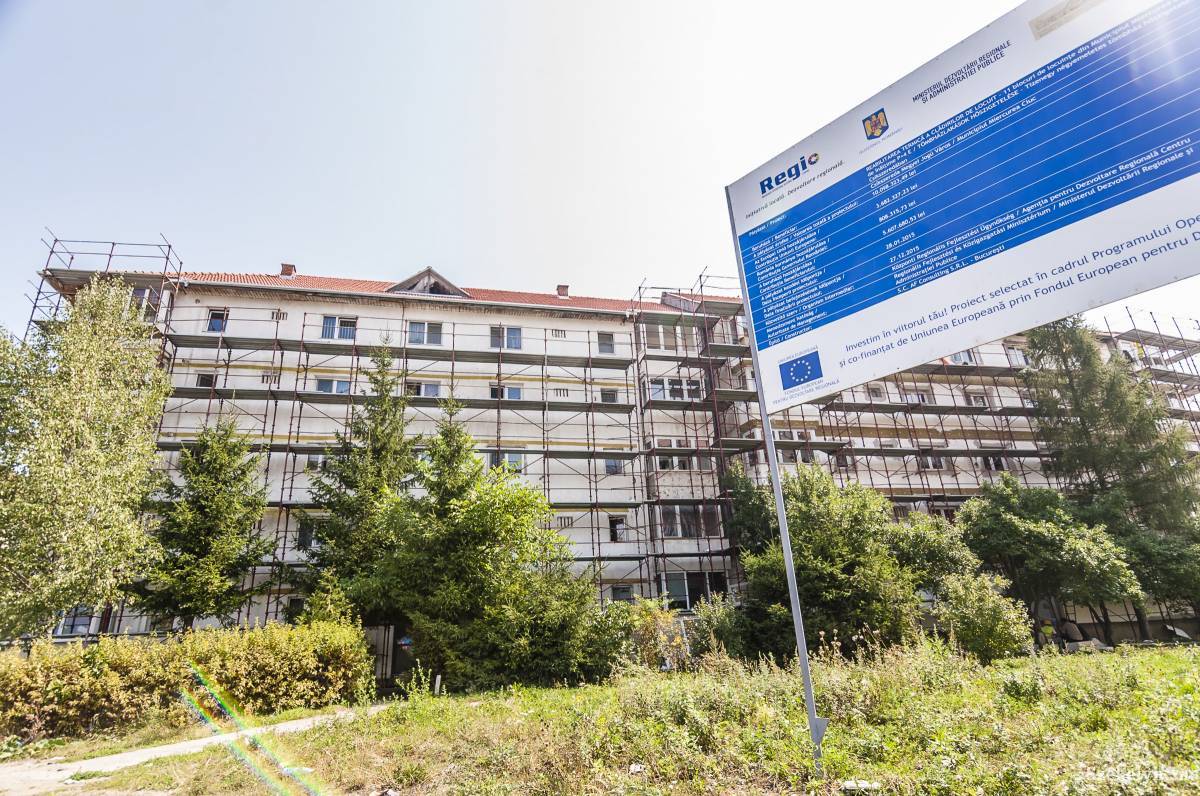

A késve befejezett munkálatokra ráfizetett a város. Kényszerhelyzetben voltak. Archív •  Fotó: Veres Nándor

A késve befejezett munkálatokra ráfizetett a város. Kényszerhelyzetben voltak. Archív

Fotó: Veres Nándor

Még egy pert veszített el Csíkszereda a 2015-ben végzett tömbház-hőszigetelésekkel kapcsolatban, első fokon elutasította a bíróság a városnak a Hargita Megyei Számvevőszék jelentése elleni keresetét. Az ellenőrök szerint több mint 4 millió lejes bevételtől esett el a megyeszékhely, mert nem számítottak fel késedelmi kamatot a hőszigetelést végző cégeknek.

Kovács Attila

2018. április 20., 22:202018. április 20., 22:20

Tovább nőhet a város ráfizetése a legutóbbi, európai uniós támogatással végzett tömbház-hőszigetelések nyomán, amennyiben az elsőfokú bírósági ítélet jogerőre emelkedik. A Hargita Megyei Törvényszéken

egy évig tartott annak a pernek a tárgyalása, amelyet a város indított, kifogásolva azt a 2015-re vonatkozó számvevőszéki jelentést, amely szerint 4,4 millió lejes bevételtől esett el Csíkszereda, mert a város késedelmi kamatok alkalmazása helyett szerződést hosszabbított a hőszigetelést végző cégekkel. A törvényszék elutasította a város által benyújtott keresetet, a döntés megfellebezhető.

Hirdetés

Kényszerhelyzet volt

2015-ben több szerződés alapján végeztek tömbház-hőszigeteléseket Csíkszeredában, és a megbízott cégek késlekedése miatt nem tudták tartani a határidőket. Ezért szerződésmódosítás, hosszabbítás történt, a munkát csak 2016-ban fejezték be. Szőke Domokos alpolgármester, aki a kérdéses időszakban bírói döntés miatt nem gyakorolhatta tisztségét, a per indításakor úgy vélekedett,

kényszerhelyzetben hozott helyes döntésról volt szó, mert ha szerződést bontanak a cégekkel, nem lett volna idő új közbeszerzési eljárásra, és a munka befejezésére.

Úgy vélte, késedelmi kamat számítása esetén konfliktushelyzet alakult volna ki, leállt volna a munka – ez 2016 ban meg is történt, két cég helyett más vállalkozások fejezték be a hőszigeteléseket.

Elutasított kérés

A Hargita Megyei Számvevőszék jelentésében szereplő összeget a kivitelezési szerződésekben szereplő késedelmi kamatok alapján számolták – a számvevőszék úgy ítélte meg, hogy lett volna egy lehetősége a városnak, hogy pénzt hajtson be, és ezt nem tette meg. A várost a perben képviselő Májai László ügyvéd kérdésünkre elmondta, a Hargita Megyei Törvényszéken

szakértői véleményt kértek a késedelmi kamatok mértékének megállapítására, amelyeket a szerződés szerint lehet számolni, de ez nem jelenti azt, hogy kötelezően kell is.

„A bíróság az egyetlen szerv, amely mérlegelheti a késedelmi kamatok mértékét, és csökkentheti ezeket abban az esetben, ha a kár, amelyet okozott az esetleges késedelmes teljesítés, bizonyíthatóan megjelenik a város költségvetésében.

Idézet
Az új polgári perrendtartás lehetővé teszi a bíró számára, hogy lecsökkentse a kamatokat a ténylegesen elszenvedett kár mértékéig, de csak szakértői vélemény alapján. Ezt a bíróság nem vette figyelembe. A fellebbezés fő indoka az lesz, hogy egy lényeges bizonyítási kérést nem vett figyelembe a bíróság

– összegzett Májai.

Elveszített perek

Csíkszereda már jogerősen elveszített két pert az akkor hőszigetelést végző cégekkel szemben. A bukaresti EOL Facility-től és annak biztosítójától 8,2 millió lejt követeltek a késedelmi kamatok és az elmaradt uniós részfinanszírozás miatt a várost ért pénzügyi veszteség ellenértékeként, az AF Consulting-tól pedig 2,15 millió lejt nem tudtak behajtani ugyanilyen veszteségek címén. Utóbbi cég számára a megyeszékhely kell kifizessen 1,45 millió lejt a ki nem fizetett számlák, és a felszámított késedelmi kamatok értékének megfelelően. A Consizo Gruppal szembeni követelés 2,5 millió lejre rúg, ez a bírósági eljárás még tart.

Elkésett munkálatok

2015-ben több kivitelezési szerződés alapján kezdtek el tömbház-hőszigeteléseket Csíkszeredában, de a megbízott cégek nem tudták tartani a határidőket, így a munkálatokat a következő évben is folytatni kellett.

A késlekedés következtében jelentős, közel 5 millió lej értékű európai uniós támogatástól esett el a város, mert az év végi határidőt túllépő munkálatok esetében a hőszigeteléseket pályázatok és szerződések alapján támogató Központi Regionális Fejlesztési Ügynökség nem folyósította a finanszírozást.

A kieső összeget a helyi költségvetésből pótolták, és további költséget jelentett a munkálatok helyi vállalkozásokkal történt befejeztetése.

Hirdetés
2 hozzászólás Hozzászólások
Hirdetés
Hirdetés
Hirdetés

Ezek is érdekelhetik

Hirdetés

A rovat további cikkei

2026. június 14., vasárnap

Tragédia a Tordai-hasadéknál: életét vesztette egy 22 éves fiatal a via ferrata útvonalon

Egy 22 éves fiatalember életét vesztette vasárnap a Tordai-hasadékban, miután lezuhant a via ferrata útvonalról.

Tragédia a Tordai-hasadéknál: életét vesztette egy 22 éves fiatal a via ferrata útvonalon
Hirdetés
2026. június 14., vasárnap

Németh Zsolt: Orbán Viktorral megállapodtam

Megállapodott Orbán Viktorral az idei tusványosi részvételről Németh Zsolt – jelentette be a politikus egy közéleti podcastben. A szervezők emellett a jelenlegi magyar kormány több tagját is meghívnák Tusnádfürdőre.

Németh Zsolt: Orbán Viktorral megállapodtam
Németh Zsolt: Orbán Viktorral megállapodtam
2026. június 14., vasárnap

Németh Zsolt: Orbán Viktorral megállapodtam

2026. június 14., vasárnap

Hivatalos Adrian Veștea kormányalakítási megbízása, az USR és az RMDSZ este dönt arról, hogy támogatják-e

Nicușor Dan államfő aláírta vasárnap az Adrian-Ioan Veștea miniszterelnökké jelöléséről szóló rendeletet – közölte az elnöki hivatal.

Hivatalos Adrian Veștea kormányalakítási megbízása, az USR és az RMDSZ este dönt arról, hogy támogatják-e
2026. június 14., vasárnap

Heves esőzések következtében árvíz és kidőlt fa is nehezíti a közlekedést

A Maros megyei tűzoltóknak vasárnap délután több helyszínen is be kellett avatkozniuk ez esőzések okozta károk elhárításáért. Délután ötkor a beavatkozások még folyamatban voltak.

Heves esőzések következtében árvíz és kidőlt fa is nehezíti a közlekedést
Hirdetés
2026. június 14., vasárnap

Nem csillapodnak az indulatok Veștea jelölése körül: kizárást követelnek, az AUR választásokat akar

Tovább gyűrűzik a vita Adrian Veștea miniszterelnök-jelölése körül. Miközben a PNL egyik európai parlamenti képviselője a politikus kizárását követeli, az AUR előre hozott választásokat sürget, az RMDSZ pedig még mérlegeli álláspontját.

Nem csillapodnak az indulatok Veștea jelölése körül: kizárást követelnek, az AUR választásokat akar
2026. június 14., vasárnap

Veștea: nem fenyegetés, hanem felelősség a PNL számára a jelölésem

Adrian Veștea szerint miniszterelnökké jelölése nem a PNL megosztását szolgálja, hanem lehetőséget ad arra, hogy a liberálisok folytassák a reformokat és bizonyítsák: készek felelősséget vállalni Románia stabilitásáért.

Veștea: nem fenyegetés, hanem felelősség a PNL számára a jelölésem
2026. június 14., vasárnap

Egy év alatt 12 ember vesztette életét 188 közúti balesetben

A legtöbb közúti baleset vasárnap történik, a kritikus időszak pedig 13 óra és 17 óra közé esik – hívja fel a figyelmet a rendőrség. Vasárnap a Maros megyei közlekedési rendőrök közúti ellenőrzést és balesetmegelőzési tevékenységet tartanak.

Egy év alatt 12 ember vesztette életét 188 közúti balesetben
Hirdetés
2026. június 14., vasárnap

A PSD vezetősége rendkívüli egyeztetést tart Veștea jelöléséről

Rendkívüli egyeztetésre hívja össze a PSD vezető testületeit Mihai Fifor, miután Nicușor Dan államfő Adrian Veșteát bízta meg kormányalakítással. A szociáldemokraták szerint a döntés előtt nem egyeztettek velük.

A PSD vezetősége rendkívüli egyeztetést tart Veștea jelöléséről
2026. június 14., vasárnap

Villámlással és jégesővel csaphat le a rossz idő Erdélyben

Erős szélre és zivatarokra figyelmeztető sárga jelzésű riasztásokat adott ki vasárnap az Országos Meteorológiai Szolgálat (ANM).

Villámlással és jégesővel csaphat le a rossz idő Erdélyben
2026. június 14., vasárnap

Bolojan és az USR is bírálja Adrian Veștea jelölésének módját

Adrian Veștea miniszterelnök-jelölése újabb politikai vitát váltott ki. Ilie Bolojan szerint a lépés a PNL megosztására irányul, míg az USR képviselője azt kifogásolja, hogy Nicușor Dan államfő nem egyeztetett előzetesen az új jelölt személyéről.

Bolojan és az USR is bírálja Adrian Veștea jelölésének módját
Hirdetés
