Elfuserálta a kivitelező, és most fagyoskodnak a lakók

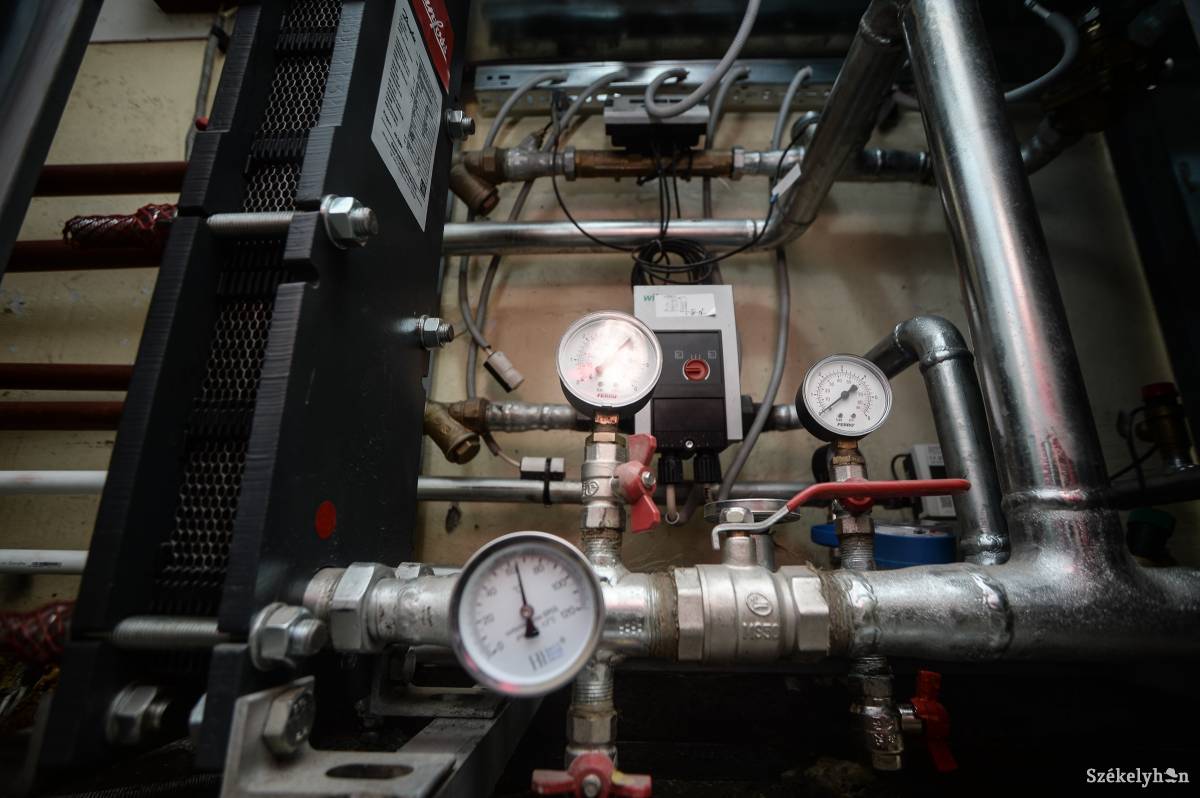

A hőmodulok beüzemelésekor jött a meglepetés: mindenhol folyt belőlük a víz, és a villamossági szerelés is hibás volt •  Fotó: Barabás Ákos

A hőmodulok beüzemelésekor jött a meglepetés: mindenhol folyt belőlük a víz, és a villamossági szerelés is hibás volt

Fotó: Barabás Ákos

Több száz háztartásban nem kezdhette meg a távfűtést a héten a székelyudvarhelyi távhőszolgáltató vállalat, ugyanis a rendszerfejlesztéssel megkésett kivitelező két lakónegyedben is rosszul szerelte fel a lépcsőházi hőmodulokat. A fagyoskodó lakók zúgolódnak, a szolgáltató teljes karbantartócsoportja és a brassói kivitelező cég alkalmazottai a hibák elhárításán dolgoznak.

Széchely István

2017. október 07., 09:282017. október 07., 09:28

A székelyudvarhelyi Kuvar-negyed lakástulajdonosi társulásának elnöke kereste fel panaszával az Udvarhelyi Híradót, tehetetlenségében fordult lapcsaládunkhoz. Panaszkodnak a lakók a hidegre, kérik a távfűtés elindítását, de a lakástulajdonosi társulás hiába továbbítja a kérést az Urbana Rt.-hez, ugyanis a napokban derült ki, hogy a fűtés lépcsőházankénti szabályozhatóságának érdekében újonnan felszerelt hőmodulok nem működnek – kezdett a helyzet felvázolásába Ferencz István.

A távhőszolgáltató műszaki munkálatokért felelős alkalmazottjával folytatott többszöri beszélgetés alapján elmondta, a hőmodulok felszerelésével megbízott brassói szakcég érthetetlen okok miatt nem végezte el időben a munkáját, így nem maradt idő a próbafűtésre, és most, a távhőszolgáltatás megkezdésekor derült ki, hogy a modulok hibásan lettek felszerelve.

Hirdetés
Idézet
Rosszul vannak bekötve a csövek, mindenütt folyik a víz, a villamosságot is fordítva kötötték be, és más apró szerelési hibák is vannak

– ismételte meg a távhőszolgáltató illetékese által elmondottakat. A probléma a teljes Kuvar-negyedet érinti, de tudomása szerint a Sziget-negyedben is csak az egyik távfűtési fővezetékre csatlakoztatott tömbházakban működik valamennyire a rendszer, a másikon egyáltalán nem. A lakástulajdonosi társulásnál panaszkodnak a lakók, többen őket okolják a fűtés hiánya miatt, de a társulás nem tehet semmit, kérésüket csak a hibaelhárítás után tudja teljesíteni az Urbana Rt. – méltatlankodott Ferencz István.

Fagyos szezonkezdés idén is

Nem értesült meghibásodásokról Magyari Dénes, a Sziget-negyedi lakástulajdonosi társulás elnöke, mint mondta, ő úgy tudja, a távfűtési rendszert légtelenítik, illetve a hőmodulok beüzemelését végzik a tömbházak alagsoraiban dolgozó urbanás alkalmazottak. Azt viszont elmondta, hogy

a lakók zúgolódnak, mert a kérések ellenére még nem működik a távfűtés.

Ennek beindítását ugyan még múlt hétfőre ígérte nekik a távhőszolgáltató, de nem tudták tartani magukat az időponthoz. Magyari emlékeztetett, a Sziget- és Kuvar-negyedben végzett fővezetékcserék miatt tavaly is fagyosan kezdődött a fűtési szezon, és fokozza a lakók méltatlankodását, hogy ez idén megismétlődött. Ő egyébként úgy tudja, hogy a tömbházakat meleg vízzel ellátó régi vezetékeket még rá kell csatlakoztatni az új rendszerre, emiatt néhány órás szolgáltatáskiesés lesz majd még a negyed háztartásaiban.

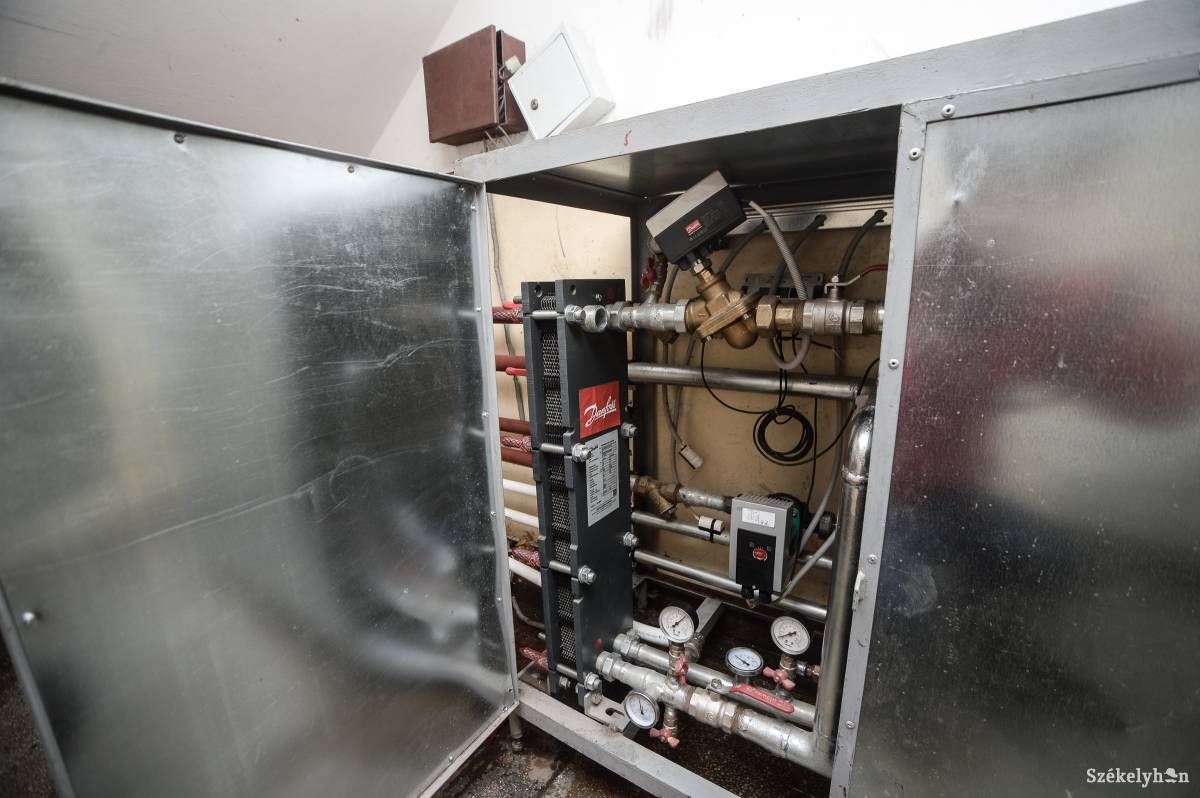

•  Fotó: Barabás Ákos Galéria

Fotó: Barabás Ákos

Elhúzódhat a hibaelhárítás

„A hőmodulok felszerelésével megbízott brassói szakcég múlt pénteken fejezte be a munkálatokat, hétfőn nekünk kellett indítanunk a modulokat, de nagy megdöbbenésünkre szinte mindenütt folyik a víz belőlük, a villamosság összevissza van kötve.

A több mint harminc hőmodulból hétfő reggeltől kedd estig gyakorlatilag ötöt tudtak elindítani a munkatársaink,

mert mindegyiket újra kellett kötni, és újra kellett szigetelni a csatlakozókat” – közölte megkeresésünkre Ráduly Mihály, arra is kitérve, hogy több száz háztartást érint a probléma. Az Urbana Rt. igazgatója ugyanakkor nehezményezte, hogy a brassói kivitelező a nyár nagy részében nem dolgozott, és csak későn, augusztusban fogott hozzá a munkához. Most a távhőszolgáltató összes karbantartója, illetve a kivitelező alkalmazottai is egész nap a hibák elhárításán dolgoznak, de

még nem tudják pontosan, hány hőmodul van rosszul felszerelve, ha mind, akkor hosszú időbe telik a hibák elhárítása

– mondta a távhőszolgáltató vállalat vezetője, remélve, hogy napokon belül sikerül beüzemelniük a modulokat. Megjegyezte viszont, hogy a brassói cég egy alvállalkozóval végeztette el a villamossági munkákat, ám annak alkalmazottai nem jöttek vissza, így az Urbana szakembereire maradtak a villamossági munkák.

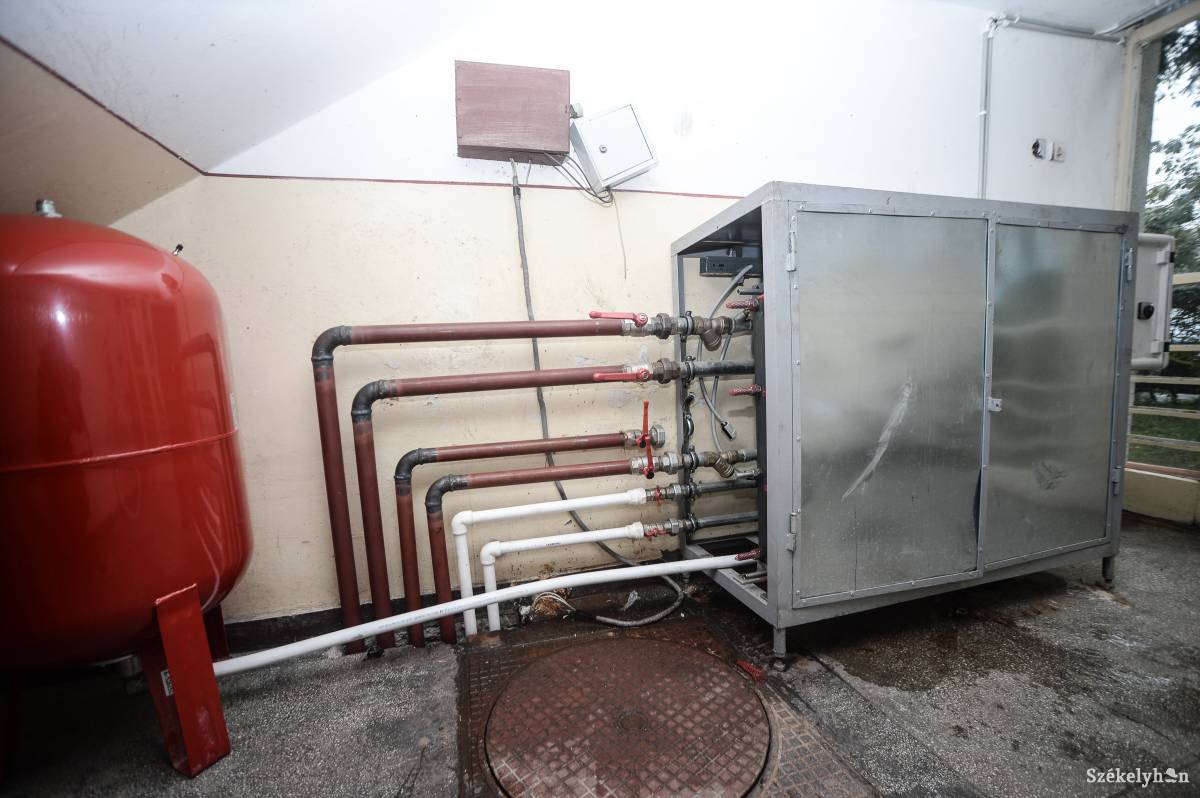

•  Fotó: Barabás Ákos Galéria

Fotó: Barabás Ákos

Szombaton délig beindul

Mivel a rendszerfejlesztés esetében a székelyudvarhelyi polgármesteri hivatal a megbízó, a városháza sajtóosztályát is megkerestük a témában, arról érdeklődve, tartotta-e a határidőket a brassói kivitelező. „A Kuvar- és a Sziget-negyedben a távhőrendszer felújítási projektjének utolsó részeként a munkálatok tavaly ősszel kezdődtek, és idén egész évben zajlottak. A munkálatok néhány hetes késése annak tudható be, hogy ez a projekt 70 százalékban kormánytámogatásból valósul meg, és miközben a polgármesteri hivatal a 30 százalékos önrészt már ez év tavaszán kifizette, a központi forrásokból származó összegek a mai napig nem érkeztek meg. A polgármesteri hivatal kérésére a kivitelező az anyagi fedezet hiánya ellenére – bár később – elkezdte a munkálatokat, hogy a fűtési szezon elejére a város egyetlen pontja se maradjon meleg víz és fűtés nélkül” – közölték érdeklődésünkre. Ugyanakkor arról tájékoztattak, hogy folyamatban van a felszerelt hőmodulok beüzemelése, és

legkésőbb szombat délig minden Kuvar- és Sziget-negyedi tömbházban beindul a fűtés- és a melegvíz-szolgáltatás.

Elkezdődött a fűtési szezon

Hétfő reggelre letelt az az időszak, amikor öt egymást követő éjszaka 10 Celsius-fok alá csökkent az átlaghőmérséklet, így hétfőn a város nagy részében beindította a távfűtést az Urbana Rt. Ráduly Mihály elmondta, a mintegy kétszázötven hőmodul jelentős részét aznap beindították, és a rosszul felszerelteket leszámítva a többit is üzembe helyezték kedden. A szolgáltató egyelőre a reggeli és esti órákban fűti a távhőrendszeren lévő háztartásokat.
