Elbontott hidak és felmart aszfaltréteg – újrakezdték a munkát Udvarhelyszéken

Elbontott hidak és nagyobb szakaszon felmart aszfaltréteg is jelzi, hogy ismét hozzáláttak a kilenc éve megpályázott udvarhelyszéki nagyberuházás megvalósításához, amely során mintegy 50 kilométernyi utat korszerűsítenek.

Fülöp-Székely Botond

2026. március 03., 21:102026. március 03., 21:10

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

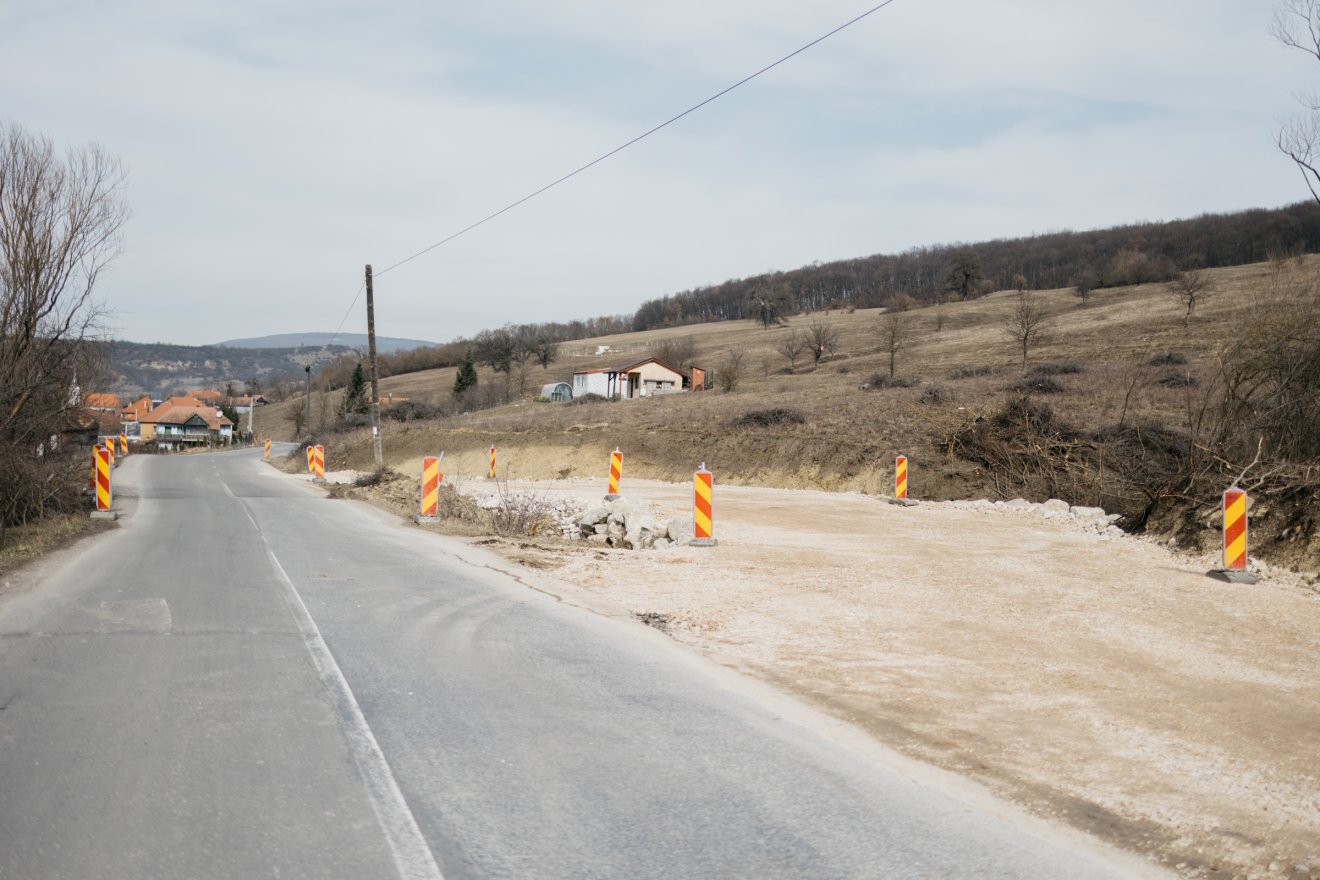

Elbontott hidak és nagyobb szakaszon felmart aszfaltréteg is jelzi, hogy ismét hozzáláttak a kilenc éve megpályázott udvarhelyszéki nagyberuházás megvalósításához, amely során mintegy 50 kilométernyi utat korszerűsítenek.

Fülöp-Székely Botond

2026. március 03., 21:102026. március 03., 21:10

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

Lassan egy évtizede jelentette be Hargita Megye Tanácsa, hogy európai uniós pályázatot nyertek a Kányád–Székelydálya–Városfalva–Oklánd–Kovászna megye határa, valamint az Ócfalva–Székelypetek–Brassó megye határa útszakaszok korszerűsítésére. Ezen munkálatok a 131, 137A, valamint 133-as jelzésű megyei utakat, illetve a Homoród és a Nagy-Küküllő mentét érintik.

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

Igen ám, de csőstül jött a baj

A különböző engedélyek beszerzése, a tervek folyamatos módosítása és egyéb bürokratikus akadályok miatt jelentősen elhúzódott a kivitelezés megkezdése.

Hirdetés

korábban írtuk

Évtizedes történetté vált a nagyszabású útfelújítás Udvarhelyszéken, aminek még mindig csak az elején tartunk
Évtizedes történetté vált a nagyszabású útfelújítás Udvarhelyszéken, aminek még mindig csak az elején tartunk

Számos jogi vita után két kivitelezővel kötött szerződést Hargita Megye Tanácsa az Udvarhelyszéken elkezdett, majd félbehagyott nagyszabású útfelújítás elvégzésére: elvileg idén folytatódhat a munka. A modernizálás elhúzódásának azonban ára lesz.

Végül 2021-ben egy olasz céget bízott meg az építkezéssel a megyei tanács, hiszen ők tették le a legjobb ajánlatot a közbeszerzési eljáráson. Bár az ajánlatuk jó volt, a munkakedvük már kevésbé, hiszen a tervezettnél lassabban haladt a kivitelezés,

a vállalat pedig egy év elteltével egyszerűen összepakolt és elhagyta a munkatelepet.

Ezt követően szerződést bontott a megyei tanács, a kivitelező pedig perre vitte az ügyet.

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

Világossá vált azonban, hogy ilyen körülmények között már nem lehet befejezni a megvalósítást a 2023 végi határidőre. Szerencsére sikerült átütemezni a finanszírozást a következő európai uniós ciklusra, így

2027 végéig kaptak lehetőséget az összeg felhasználására.

Bíró Barna Botond, Hargita Megye Tanácsának elnöke mandátumának elfoglalását követően jelentette be, hogy a

  • Homoródszentpál–Kovászna megye határa,

  • Homoródszentpál–Kányád,

  • valamint Ócfalva–Székelypetek–Brassó megye határa szakaszokra bontották szét a nagyberuházást.

Ennek megfelelően többször is közbeszerzési eljárást hirdettek a kivitelezők kiválasztása érdekében, ám a folyamatos óvások miatt ezt egy éven át nem tudták megtenni.

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

Végül az a döntés született, hogy a Homoródszentpál–Kovászna megye határa, valamint az Ócfalva–Székelypetek–Brassó megye határa közötti részeken a 137-es megyei úton (Székelyudvarhely–Székelykeresztúr) is dolgozó besztercei Far Foundationra bízzák a munkát, míg Kányád és Homoródszentpál között a kolozsvári Diferit cégre.

Látványos haladás

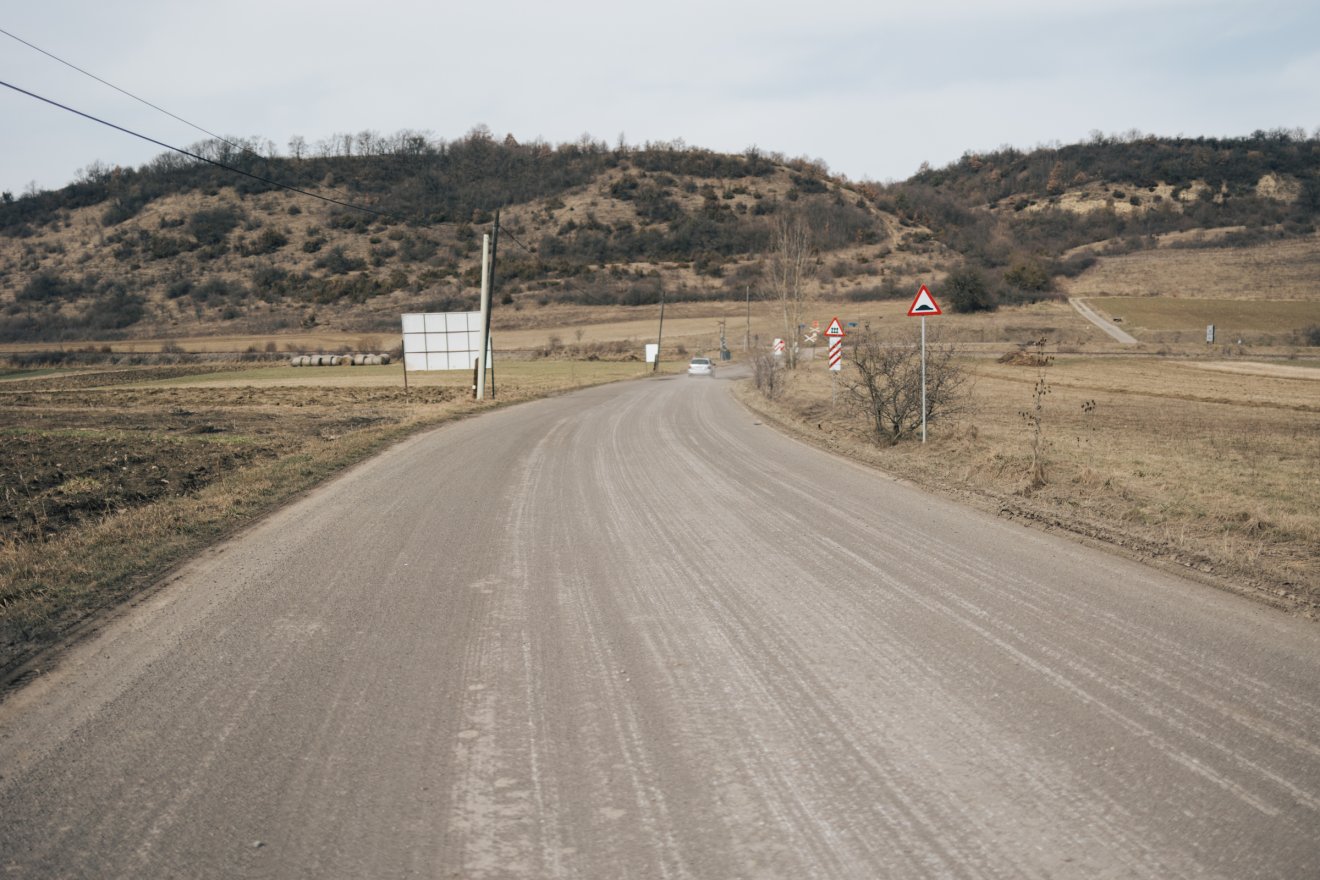

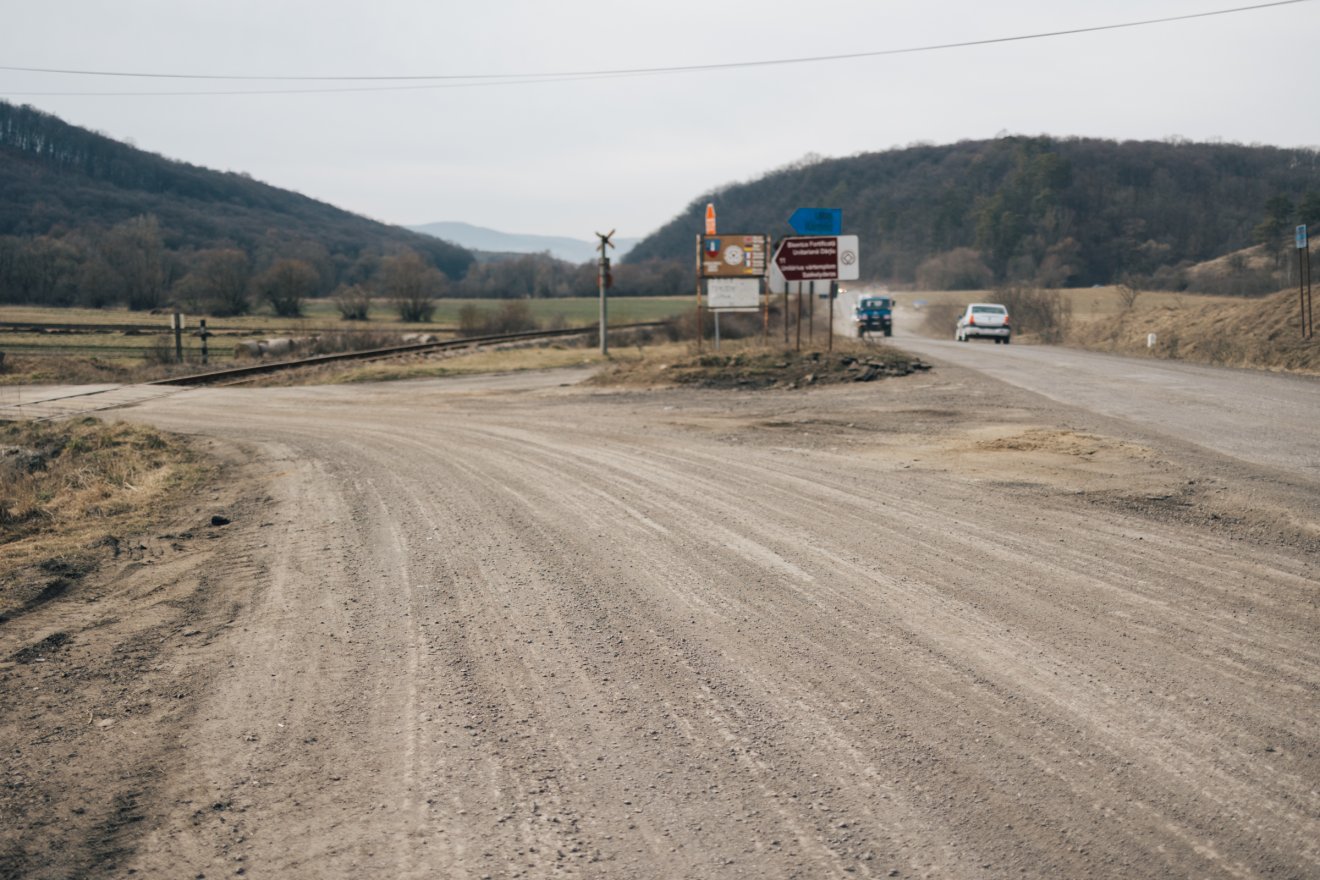

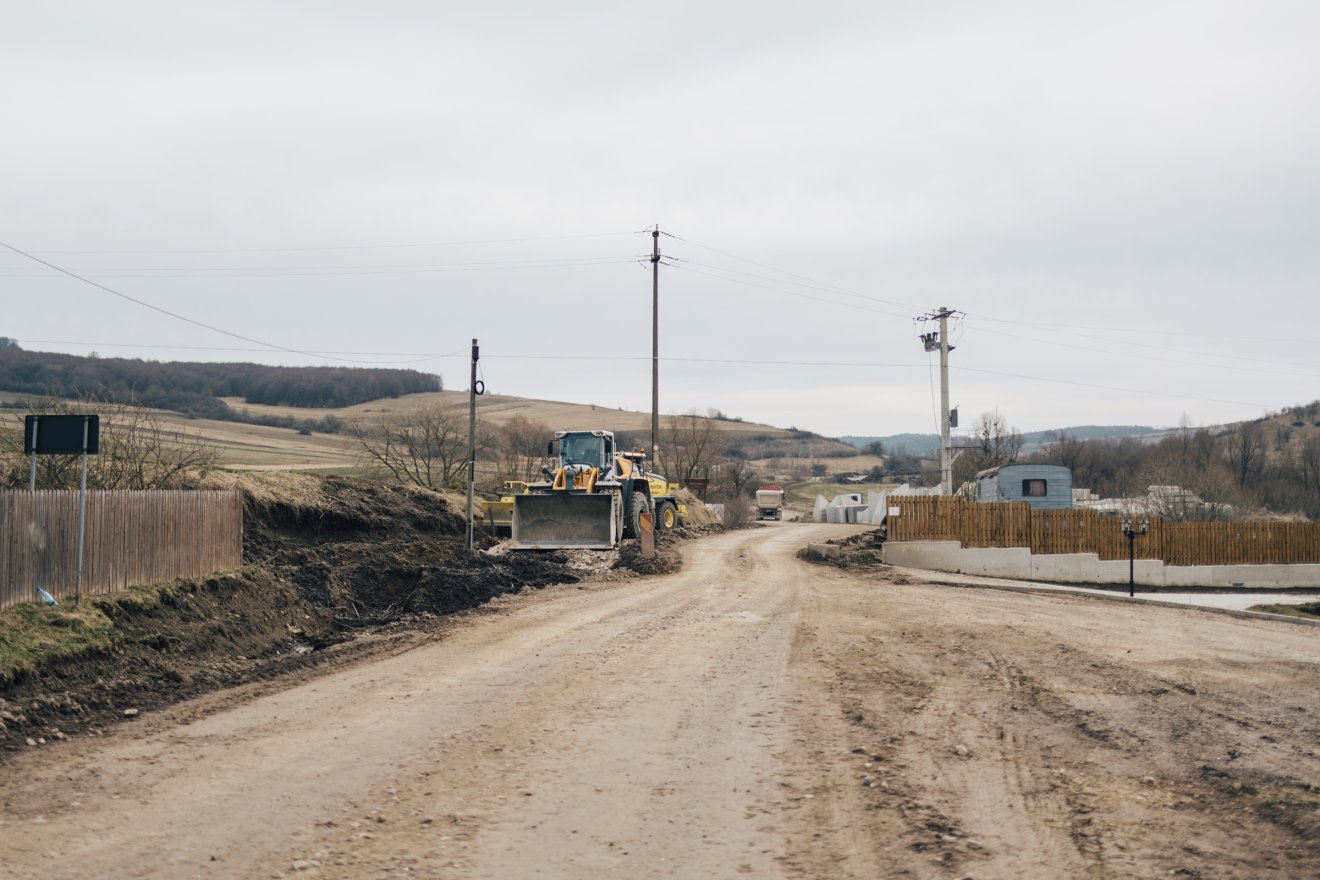

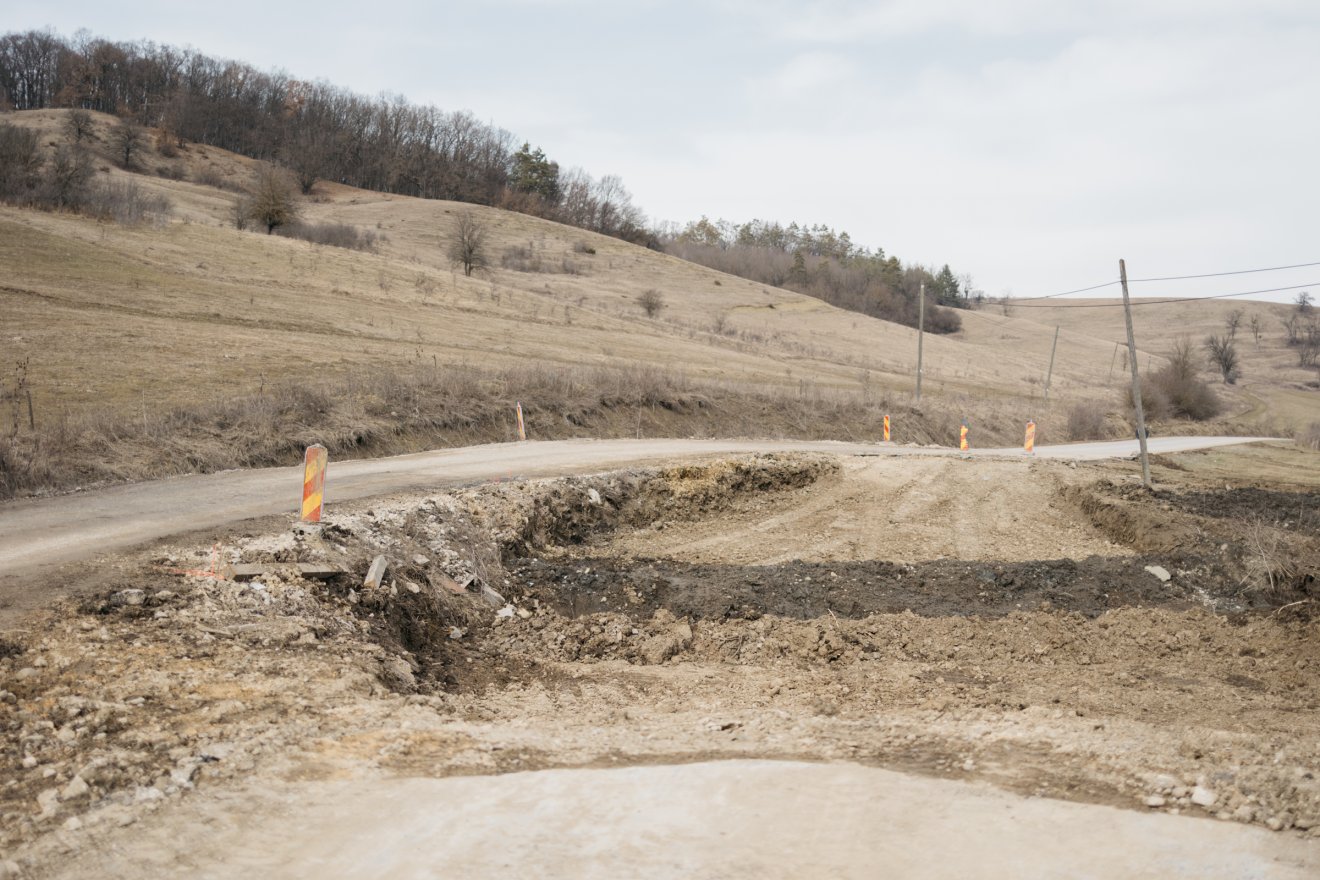

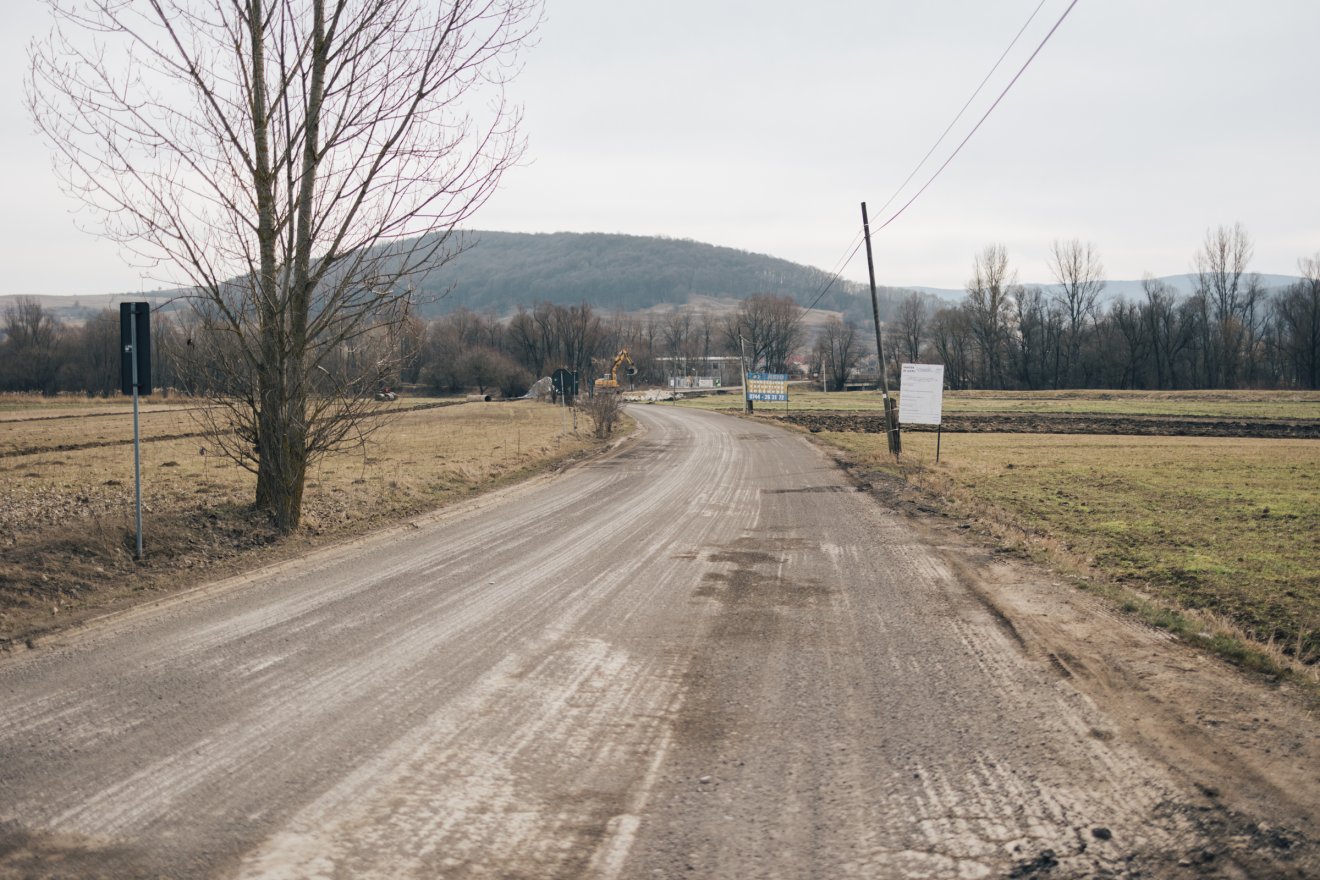

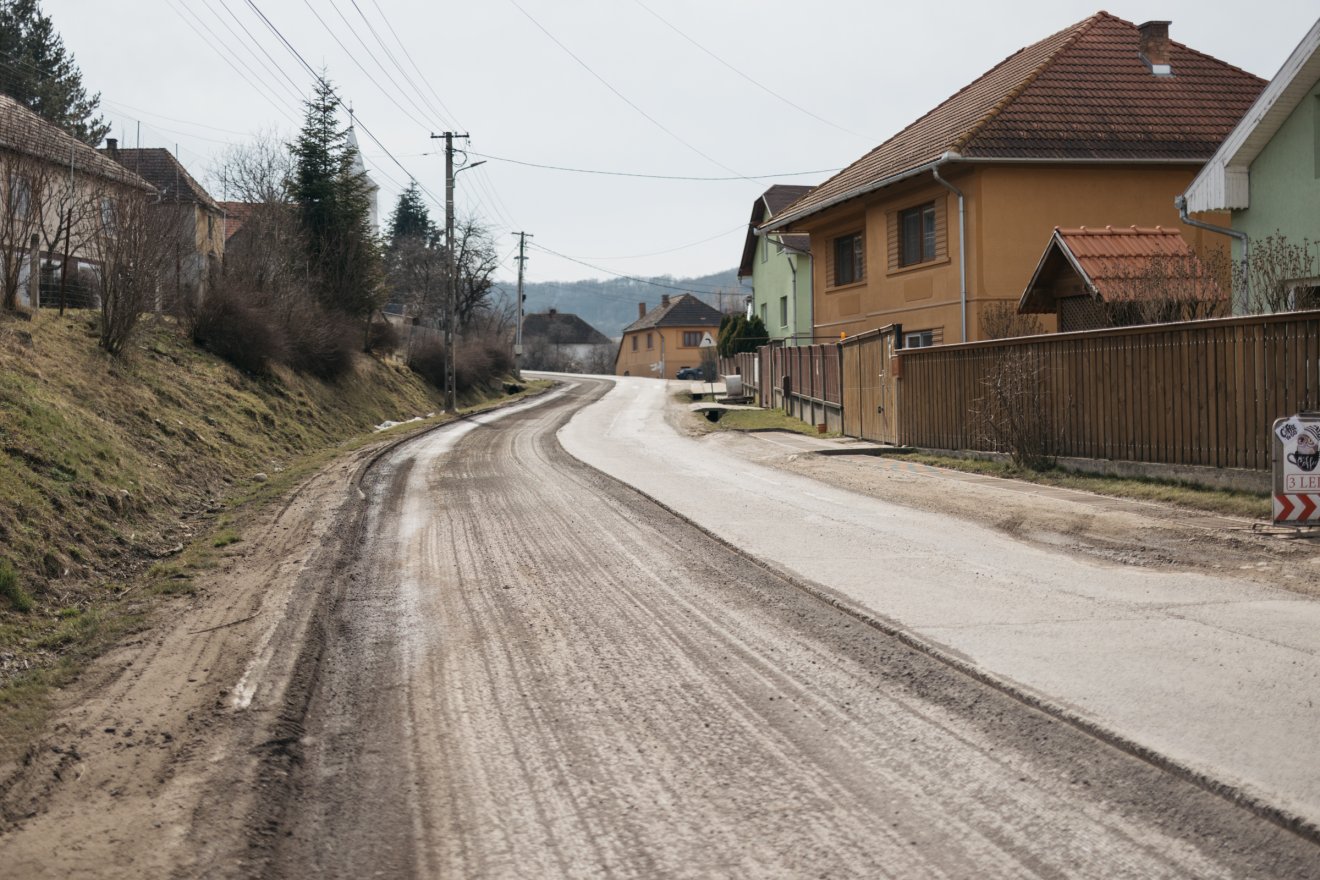

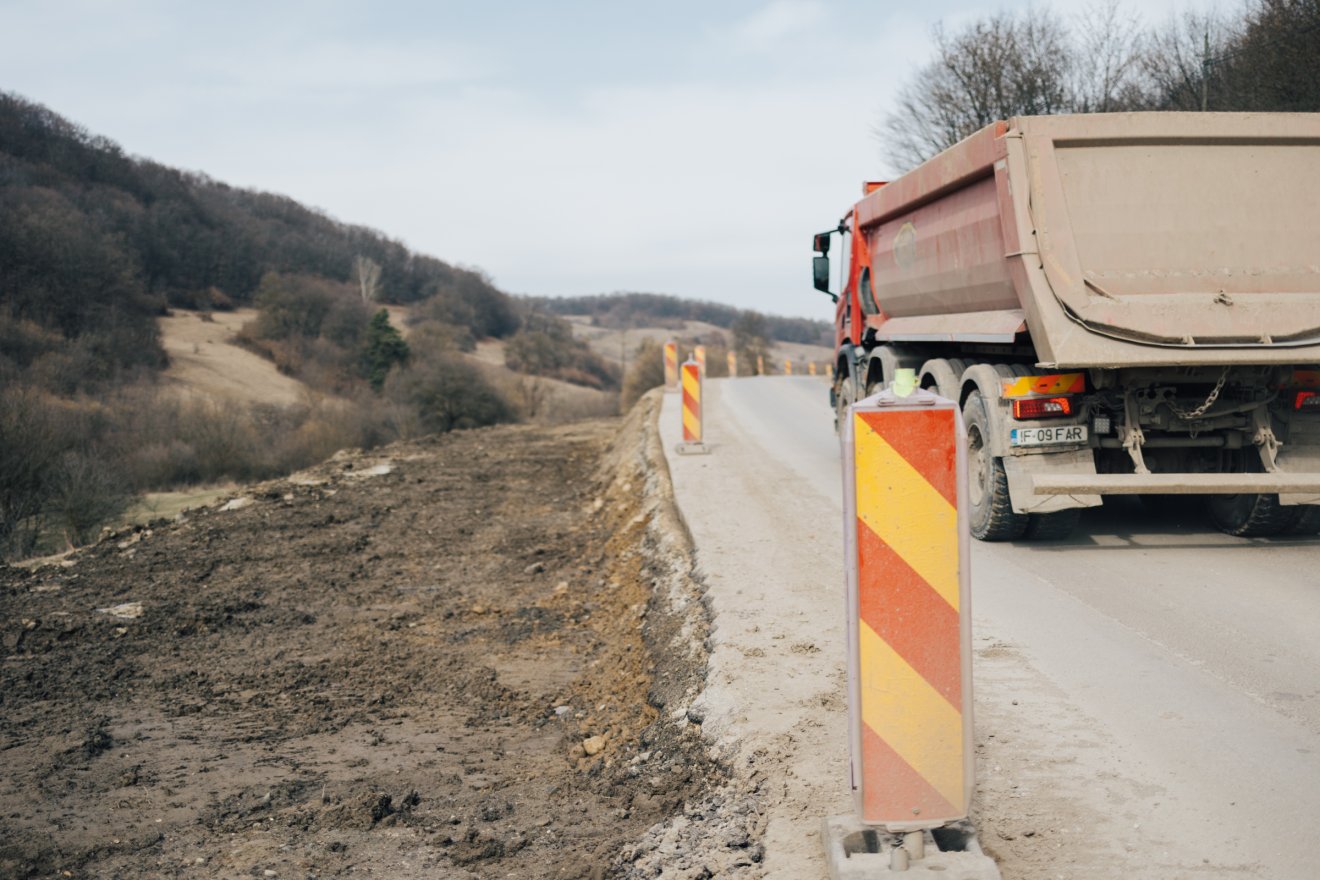

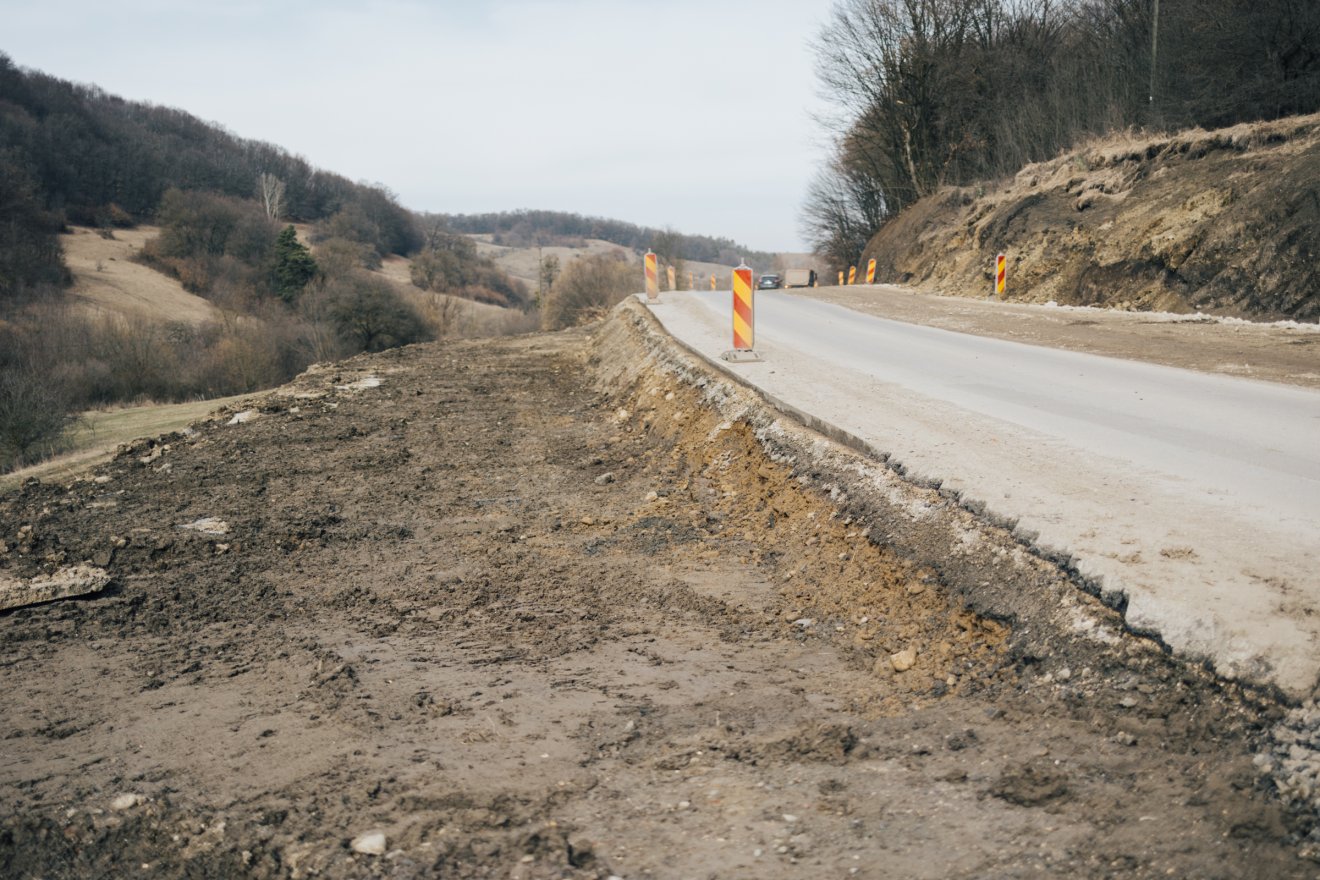

A besztercei vállalat már most látványosan dolgozik a rábízott szakaszokon. Bikafalva határában néhány száz méteren felmarták a régi aszfaltot, azon a részen, amelyen nem dolgozhattak a 137-es megyei út felújítása során, és hasonlóan jártak el a 137A megyei úton is, a letérőtől egészen Ócfalva Kányád felőli határáig.

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

Az építkezés több fronton zajlik:

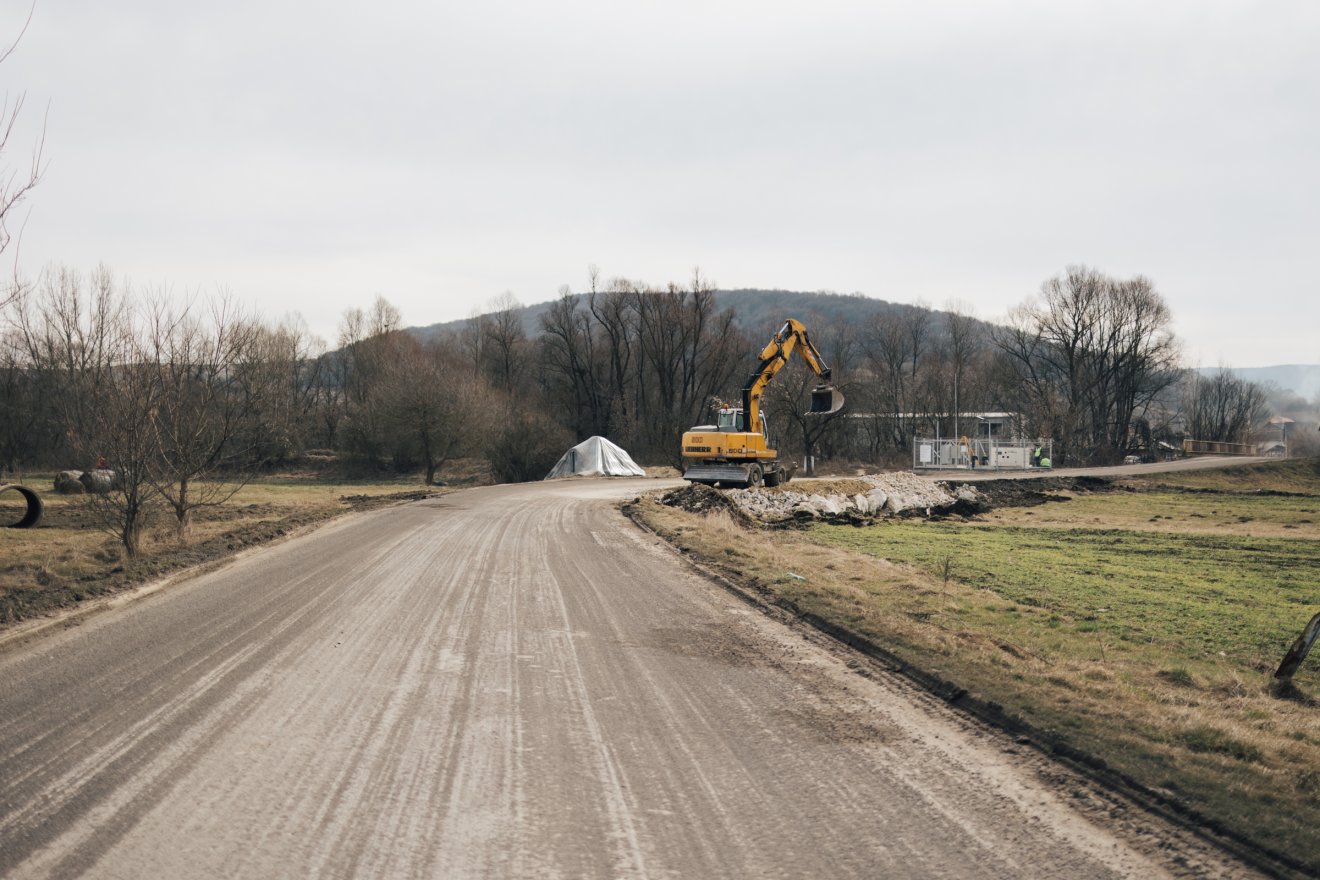

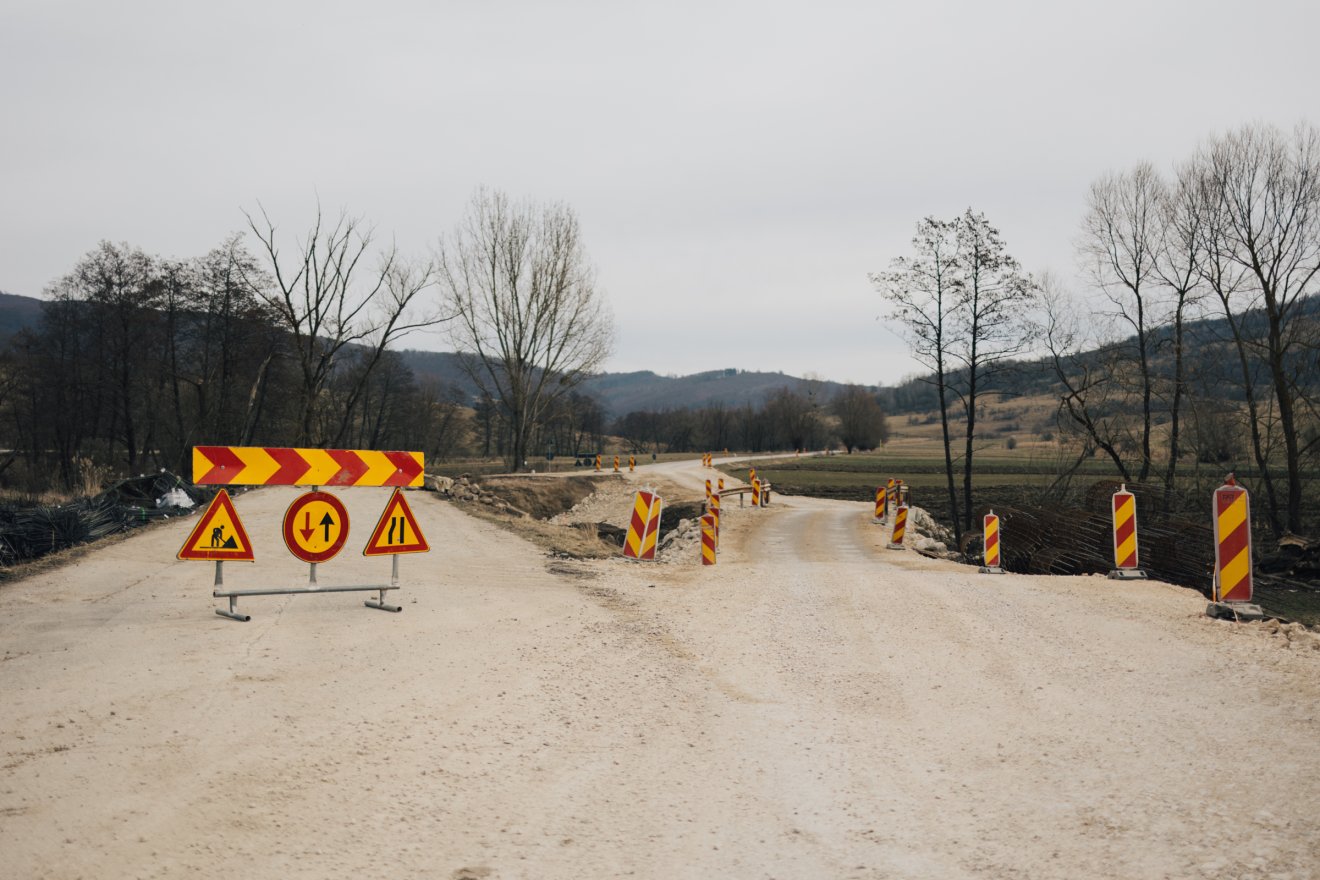

  • már elbontották a hidat Kányád határában,

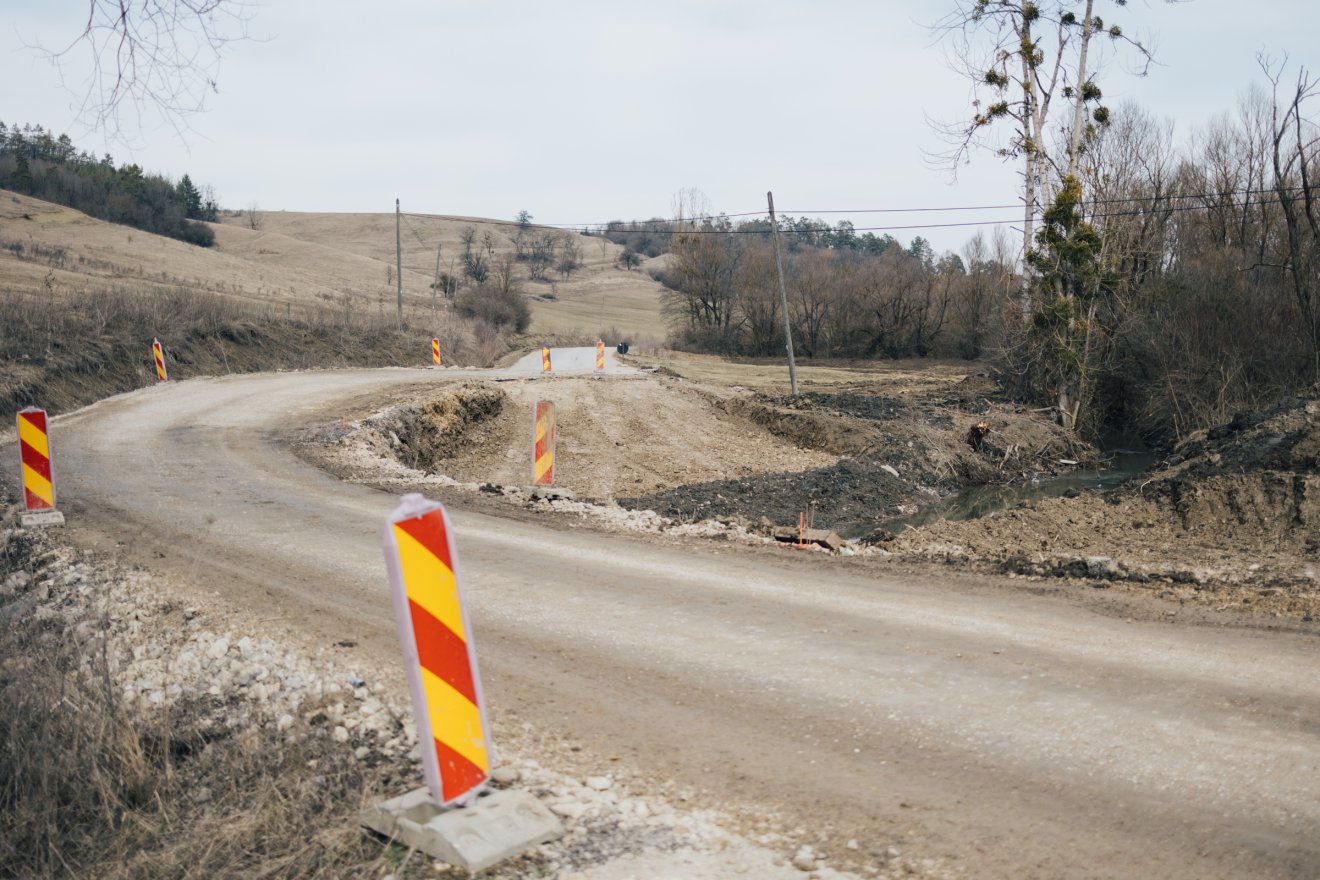

  • ideiglenes utakat alakítottak ki ott, ahol komolyabb beavatkozásokra lesz szükség,

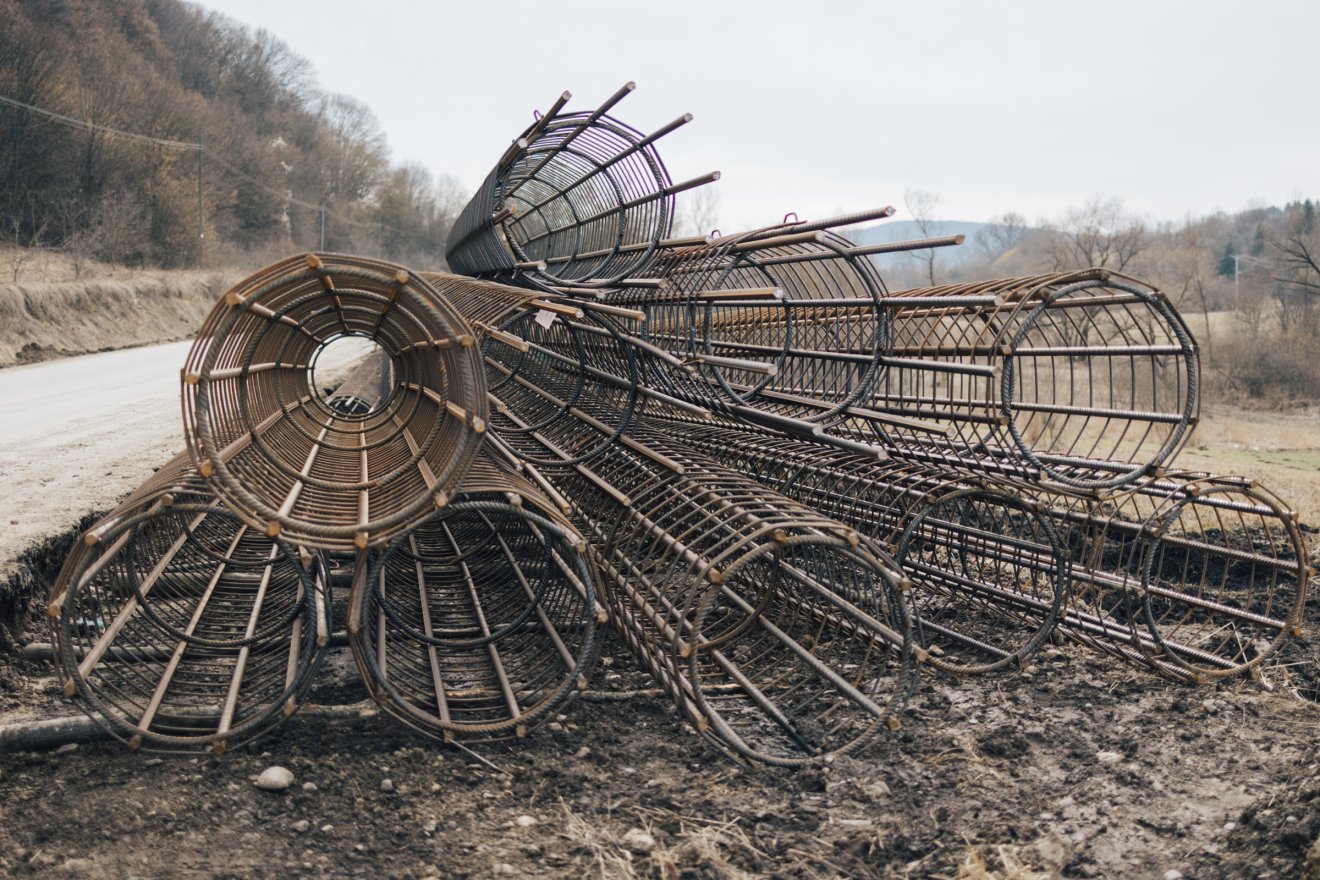

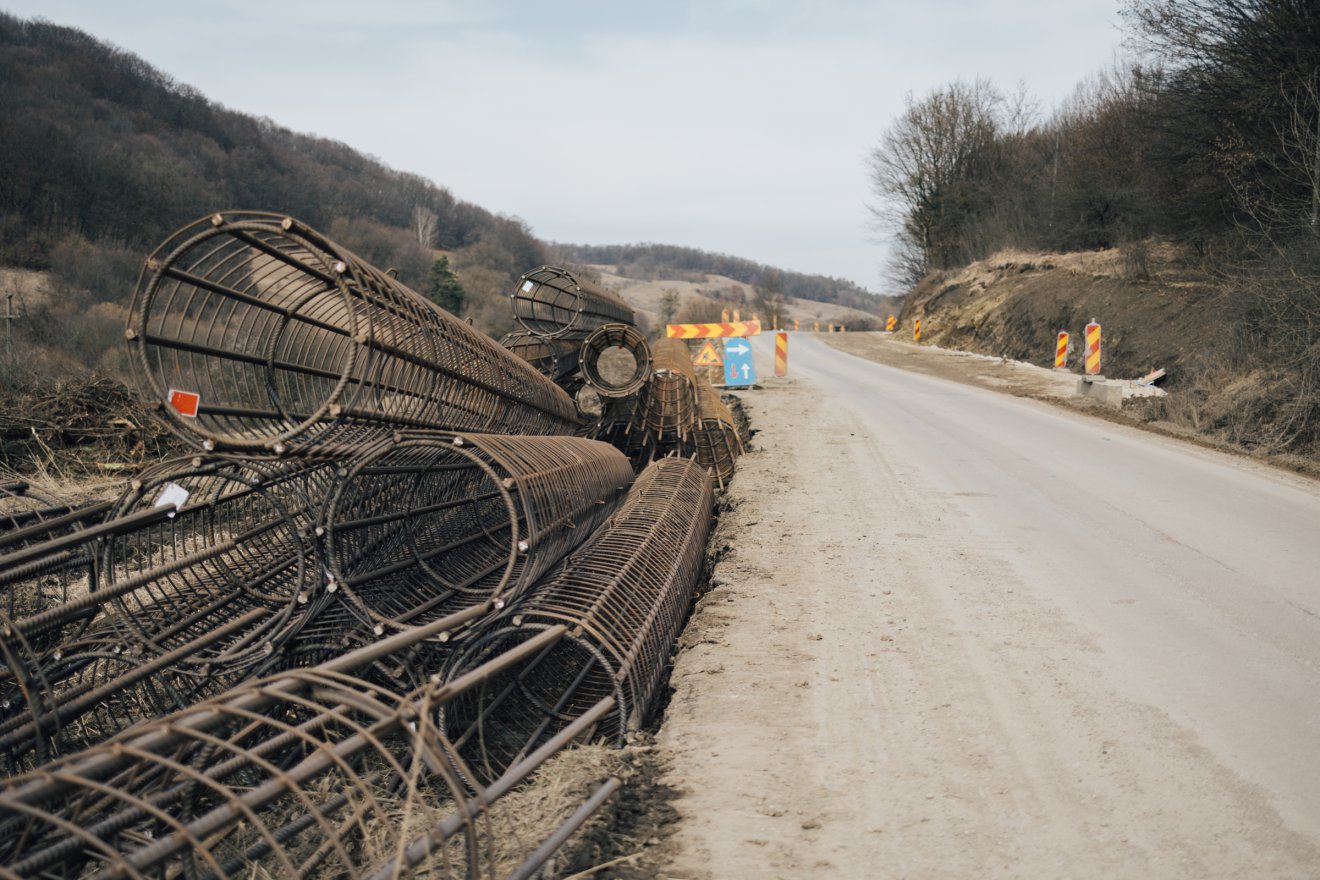

  • továbbá megérkeztek a helyszínre az út megerősítéséhez szükséges acélszerkezetek is.

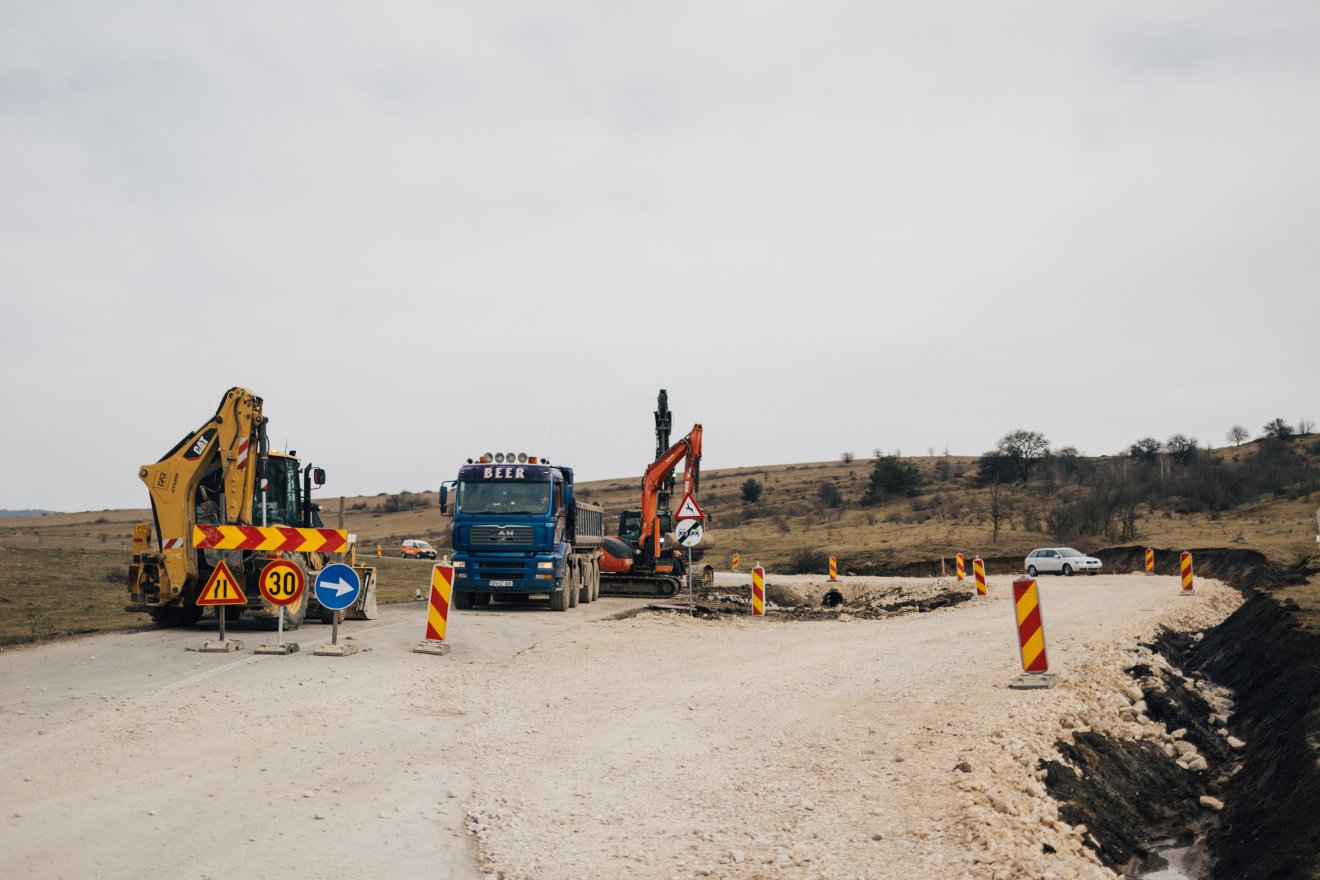

Mindemellett hétfőn Székelypetek irányába is több autó szállította az építkezési anyagot.

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

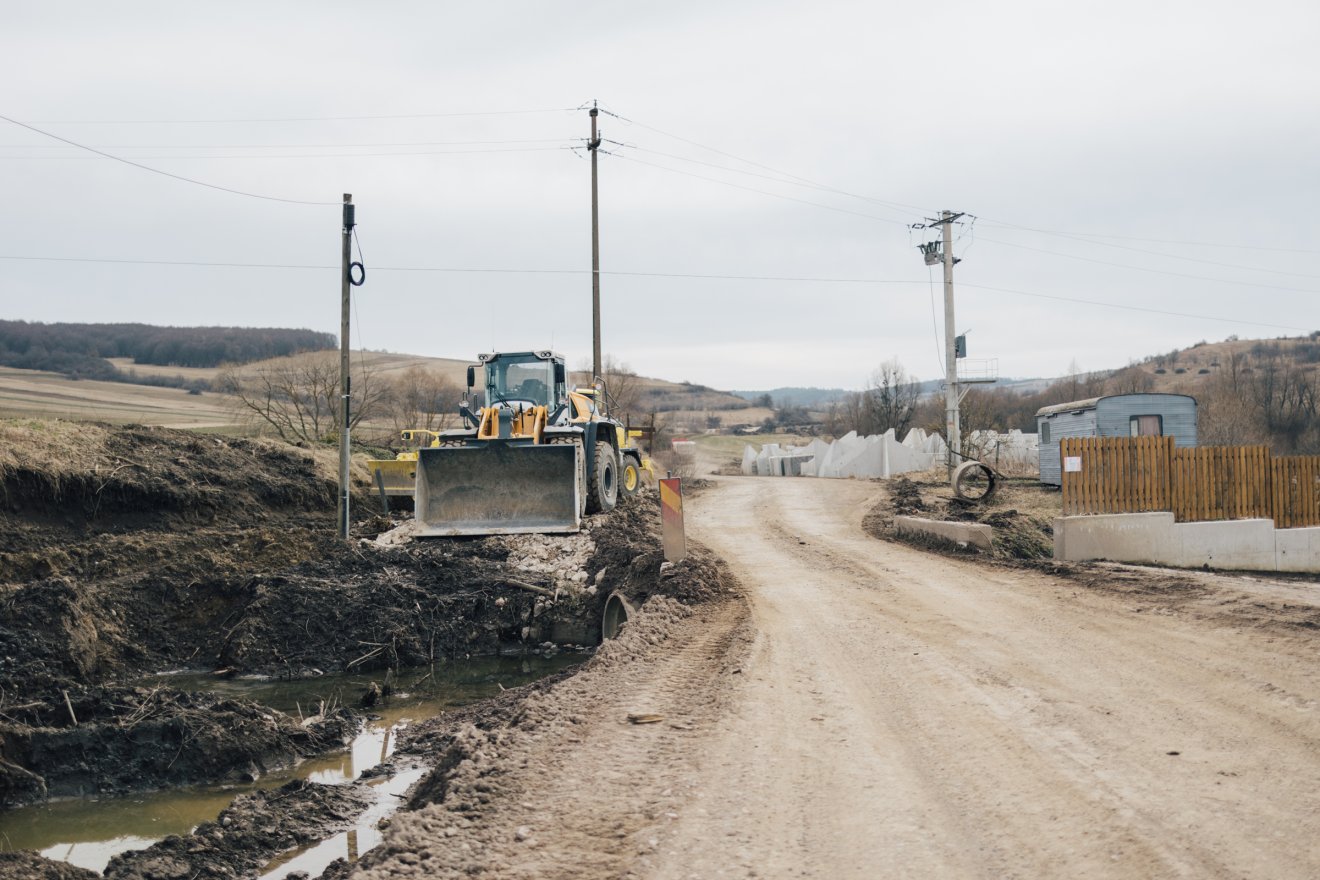

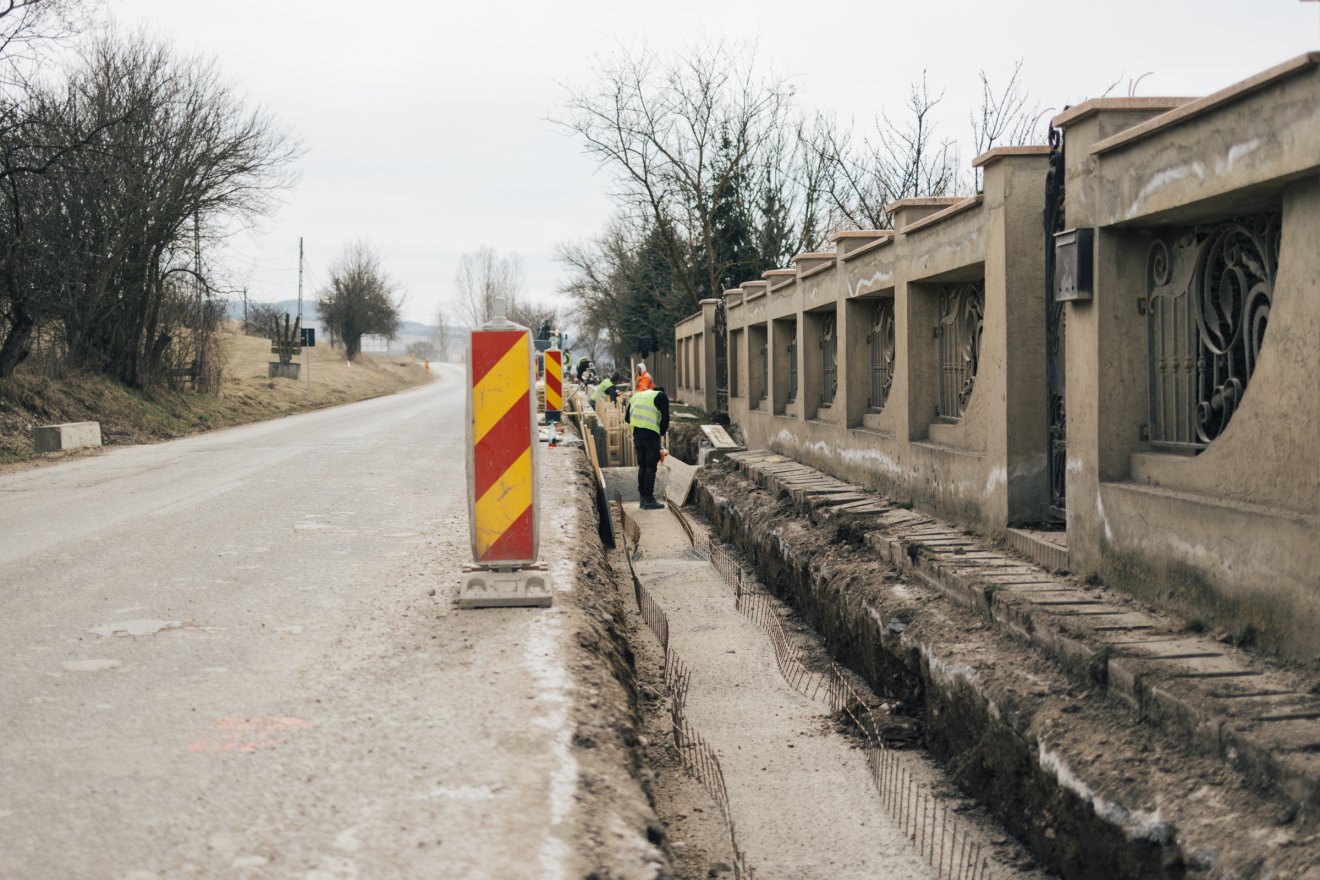

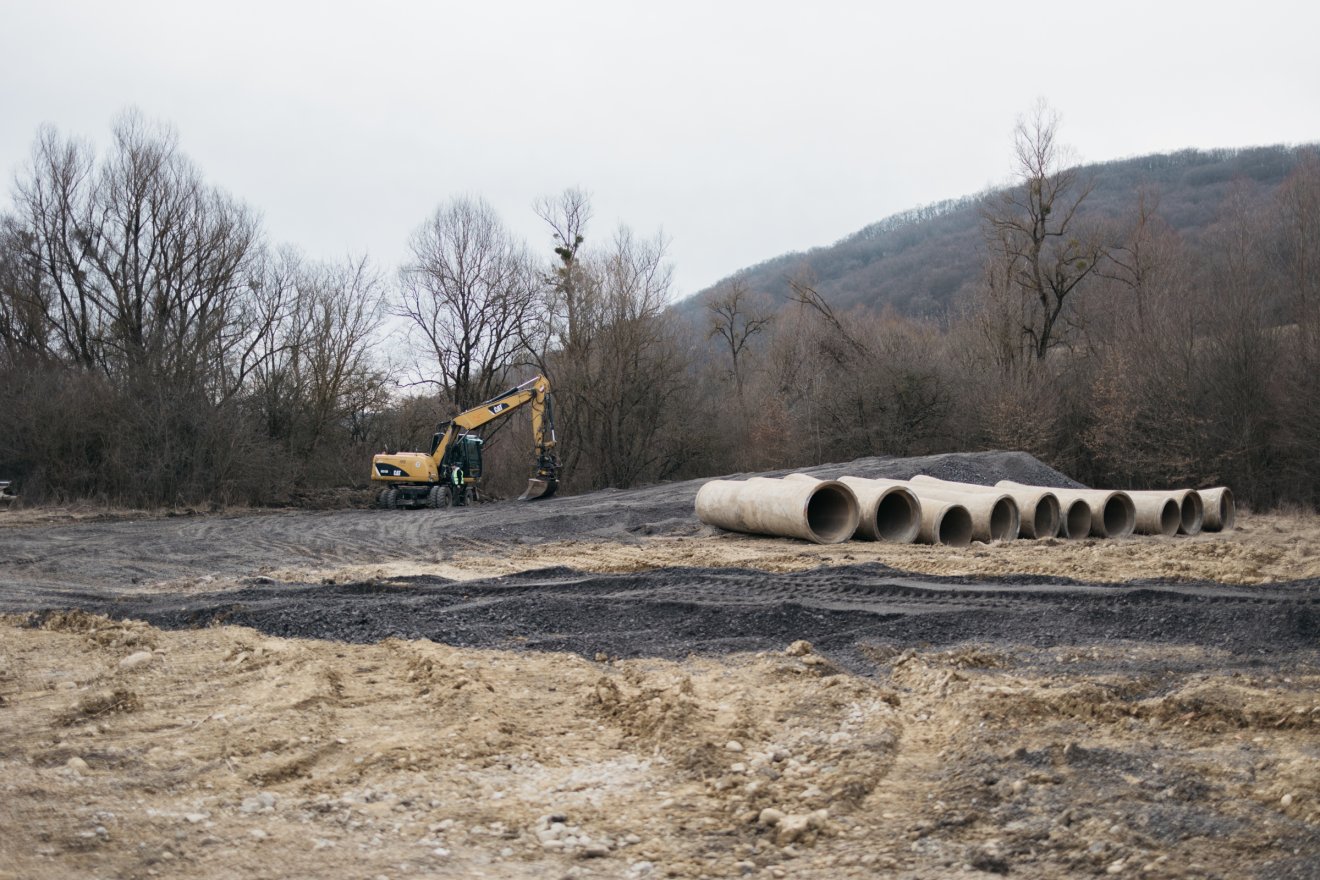

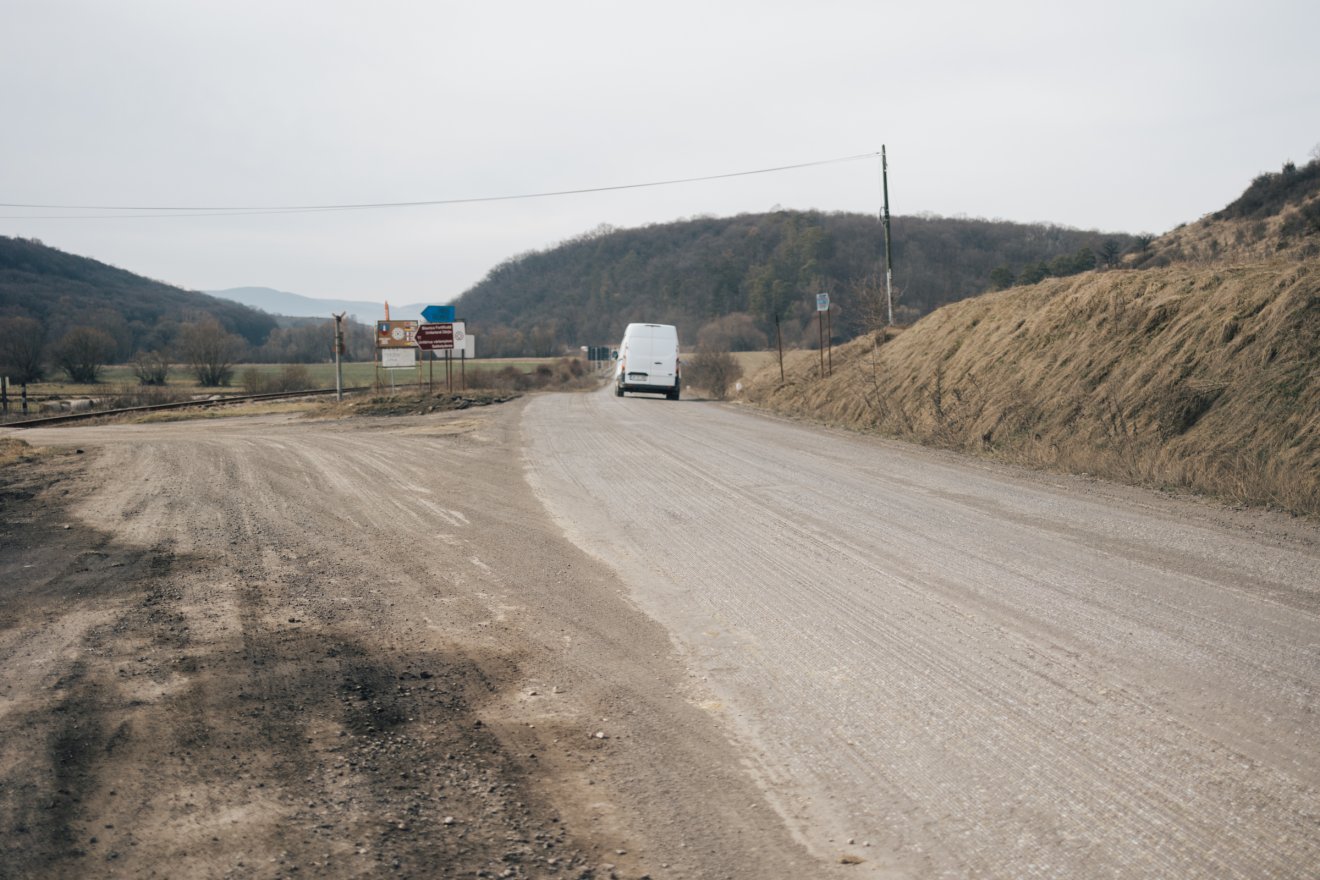

Homoródszentpál és Kovászna megye határa között sem tétlenkednek: már el vannak helyezve az építkezést jelző forgalmi táblák, és egy elbontott hidat is láttunk. Oklándon a vízelvezetés megoldásán dolgoznak, Kányád és Homoródszentpál között azonban még nem kezdődött meg az építkezés, amivel ott a kolozsvári vállalatot bízta meg a megyei önkormányzat.

136 millió lejért vállalták el az építkezést

Bíró Barna Botond a Székelyhonnak elmondta, nagyjából két hete közölték a kivitelezőkkel, hogy átvehetik a munkatelepeket, ám ez esetben

meg kell oldaniuk a hóeltakarítást március 15-ig, amennyiben arra szükség van.

Ezt a Far Foundation bevállalta, ám a Diferitnek nem volt rá lehetősége, hiszen nincsenek erre megfelelő gépjei, ráadásul ilyen rövid idő alatt nem tud megbízni egyetlen alvállalkozót sem a feladattal. Csupán emiatt nem kezdték el a munkát a Kányád és Homoródszentpál között szakaszon. Az építkezés azonban itt sem marad el, csak március 15-e után startol.

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

Bíró ugyanakkor közölte, a kivitelezők áfa nélkül összesen 136 millió lejért vállalták el az építkezést, amiből 108 millió lejt az Európai Unió áll, a többit a megyei tanácsnak kell előteremtenie. Ez viszont korántsem azt jelenti, hogy az említett összegből megvalósul a beruházás, hiszen

az infláció és az anyagárak növekedése miatt költségvetés-kiegészítést kérhetnek a cégek, és az több tízmillió lejre is rúghat.

A beruházás jelentős terhet ró a megyei önkormányzatra az amúgy is rossz gazdasági körülmények közepette. Ettől függetlenül a megyei tanács elnöke elégedett, hogy bár „hosszú várokozás és kínlódás árán,” de sikerült újraindítani a beruházást, és reméli, mostantól nem ütköznek nagyobb gondokba.

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

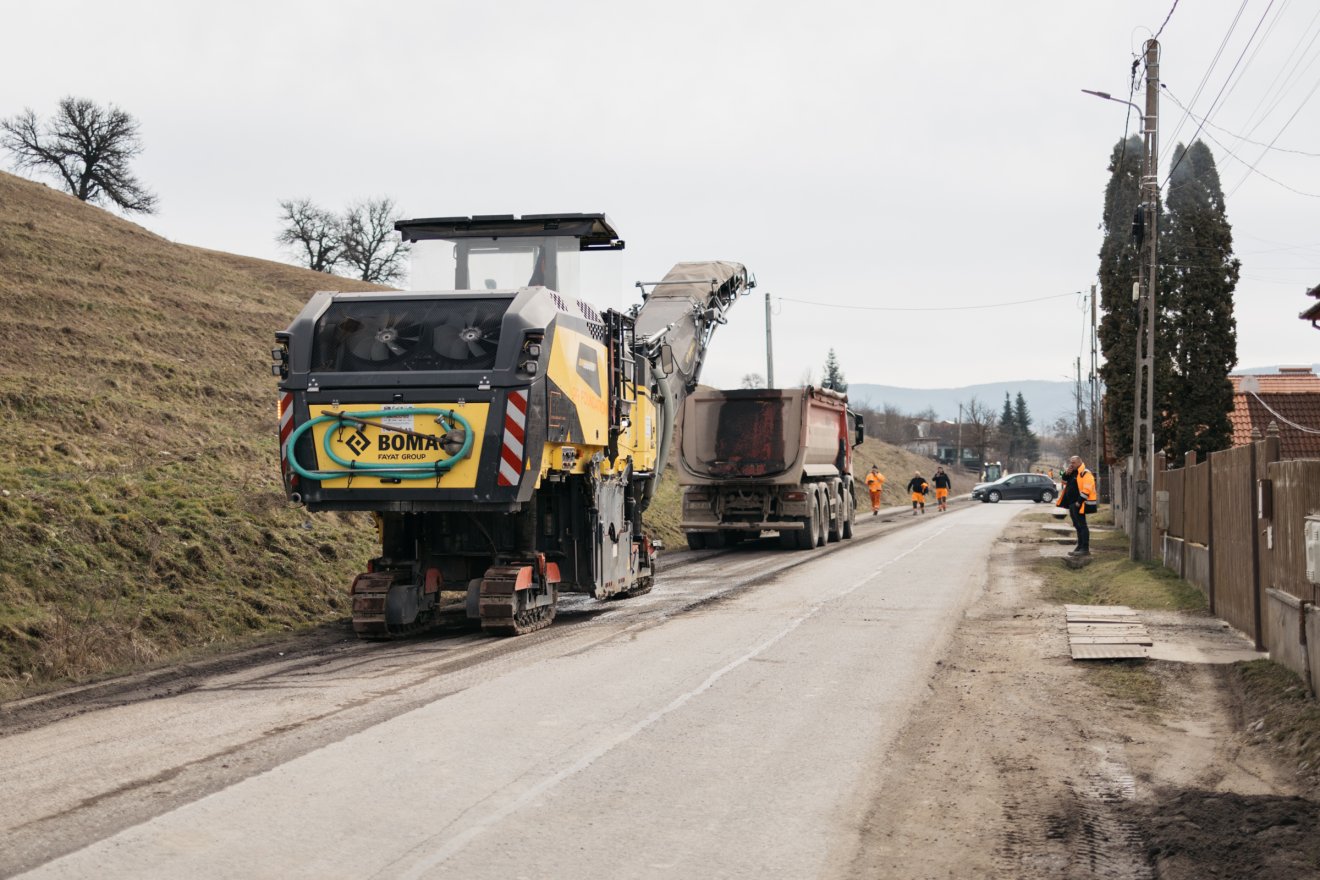

Zajlik a régi aszfalt felmarása Ocfalván

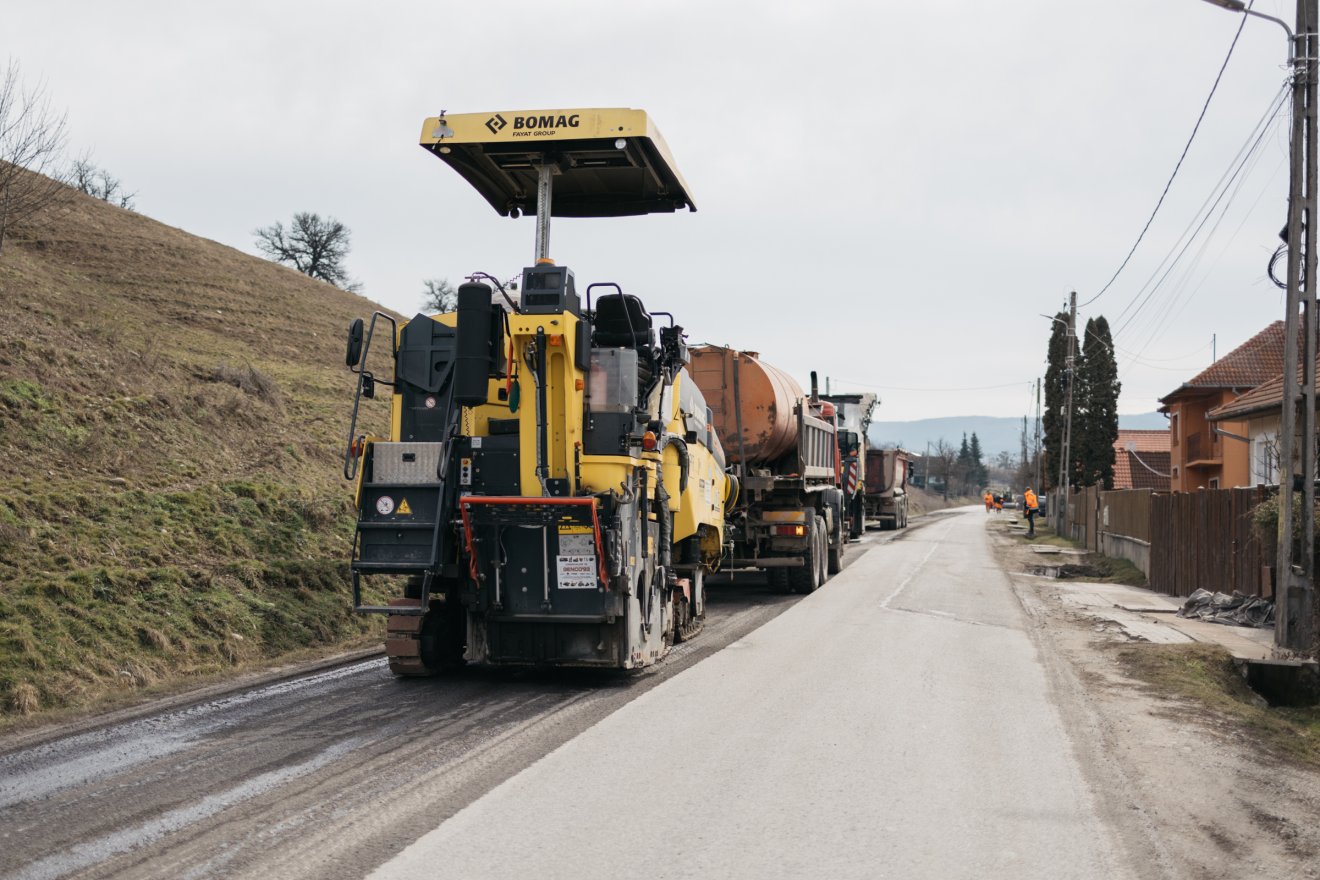

Zajlik a régi aszfalt feltörése Ocfalván

Fotó: Olti Angyalka

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka

•  Fotó: Olti Angyalka

Fotó: Olti Angyalka
