Magyarázatok, kifogások az áremelkedések csapdájában

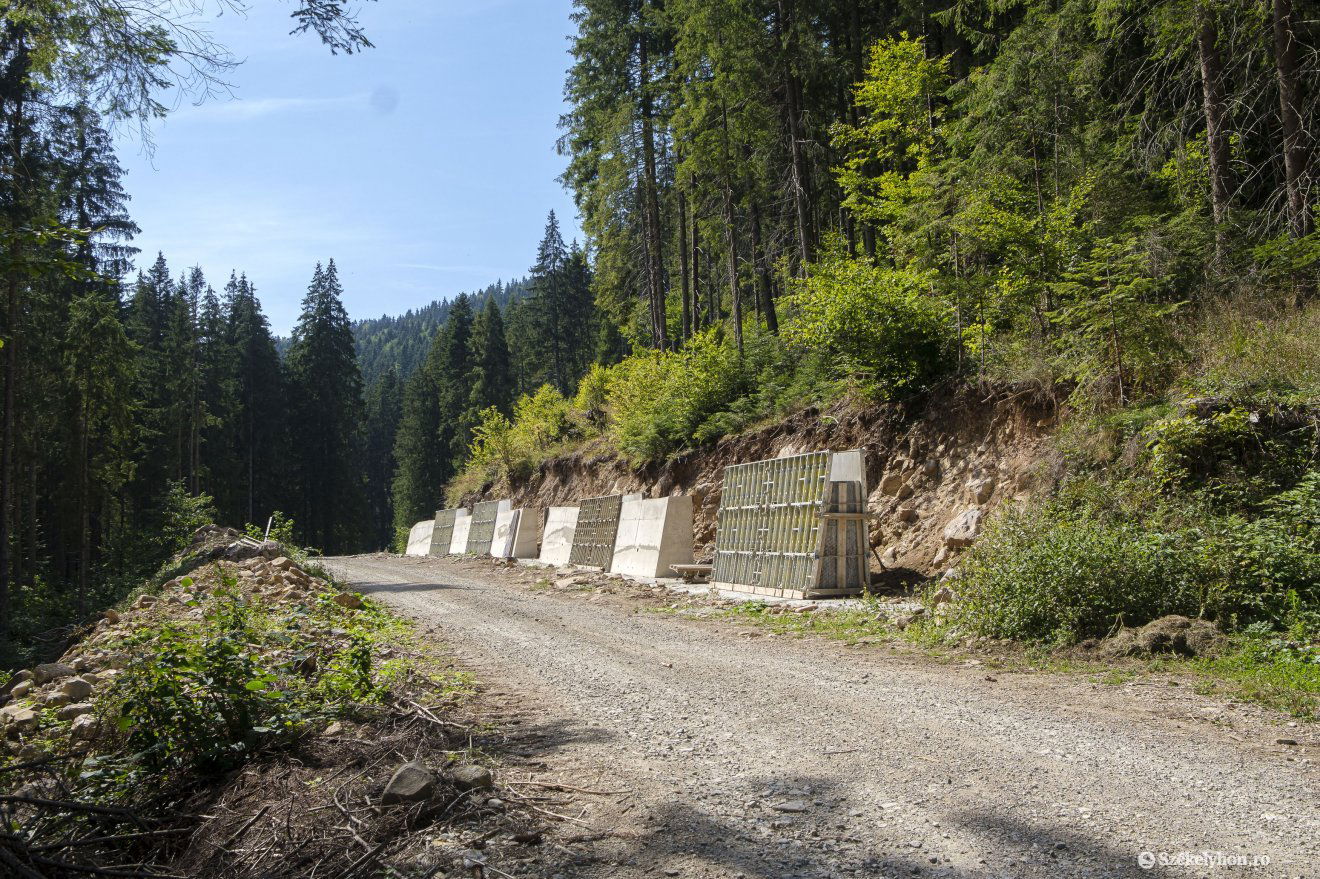

Az erdei úton elkezdett munkálatok folytatását más cégre bíznák •  Fotó: Veres Nándor

Az erdei úton elkezdett munkálatok folytatását más cégre bíznák

Fotó: Veres Nándor

Több csíki községben sem haladnak azok a munkálatok, amelyek elvégzésére egy csíkszentléleki cég kapott megbízást. Van olyan község, ahol már nem hosszabbítanak szerződést, de máshol sem bizakodók a polgármesterek. A vállalkozás vezetője szerint az építőipari anyagárak emelkedése, illetve törvényes feltételek hiánya a legfőbb akadály.

Kovács Attila

2022. szeptember 06., 21:572022. szeptember 06., 21:57

A helyzetre Péter Dávid, Csíkmadaras polgármestere hívta fel a figyelmünket, mint ismertette, két fontos beruházásra írt alá kivitelezési szerződést 2019-ben, illetve 2020-ban a helyi önkormányzat és egy csíkszentléleki útépítő vállalkozás, amely megnyerte a közbeszerzési eljárásokat. Ezek közül az egyik a Zetelaka felé vezető erdei út korszerűsítése 10 millió lej értékben, amelyre a Vidéki Beruházások Ügynöksége (AFIR) biztosított támogatást az Országos Vidékfejlesztési Program (PNDR) keretében, ebből a község önrésze 2 millió lej. Ez a beruházás 7,5 kilométeres útszakasz aszfaltozását, valamint az út menti vízelvezető árkok, támfalak felújítását és kiépítését jelentette volna, két év alatt. Jött viszont a világjárvány, illetve drasztikusan emelkedtek az építőanyagok árai, a cég pedig nem tudta tartani a határidőt – tudtuk meg.

Idézet
A vállalkozónál felmerült fent említett problémák miatt Csíkmadaras önkormányzata kénytelen volt további egy évvel meghosszabbítani kivitelezési szerződést, így a munkálatokat 2022. július negyedikéig kellett volna befejezni

– vázolta az elöljáró. Ez azonban nem történt meg, ezért a helyi tanács úgy döntött, hogy nem hosszabbítja meg újra a kivitelezési szerződést az építővel, mivel az elmúlt három év alatt a munkálatok mindössze 30 százalékát végezte el. A polgármester szerint a döntést az építő nem fogadta el maradéktalanul, ügyvédhez fordult,

most egy jogi huzavona van kialakulóban az ügyben.

Bonyolítja a helyzetet, hogy a beruházás tervezője és a műszaki ellenőr is felmondott. Az önkormányzat most az elvégzett munka mennyiségének és minőségének felmérésére készül szakemberek bevonásával, ennek alapján tudják a számlákat kiegyenlíteni és a szerződéses viszonyt lezárni – ismertette a polgármester.

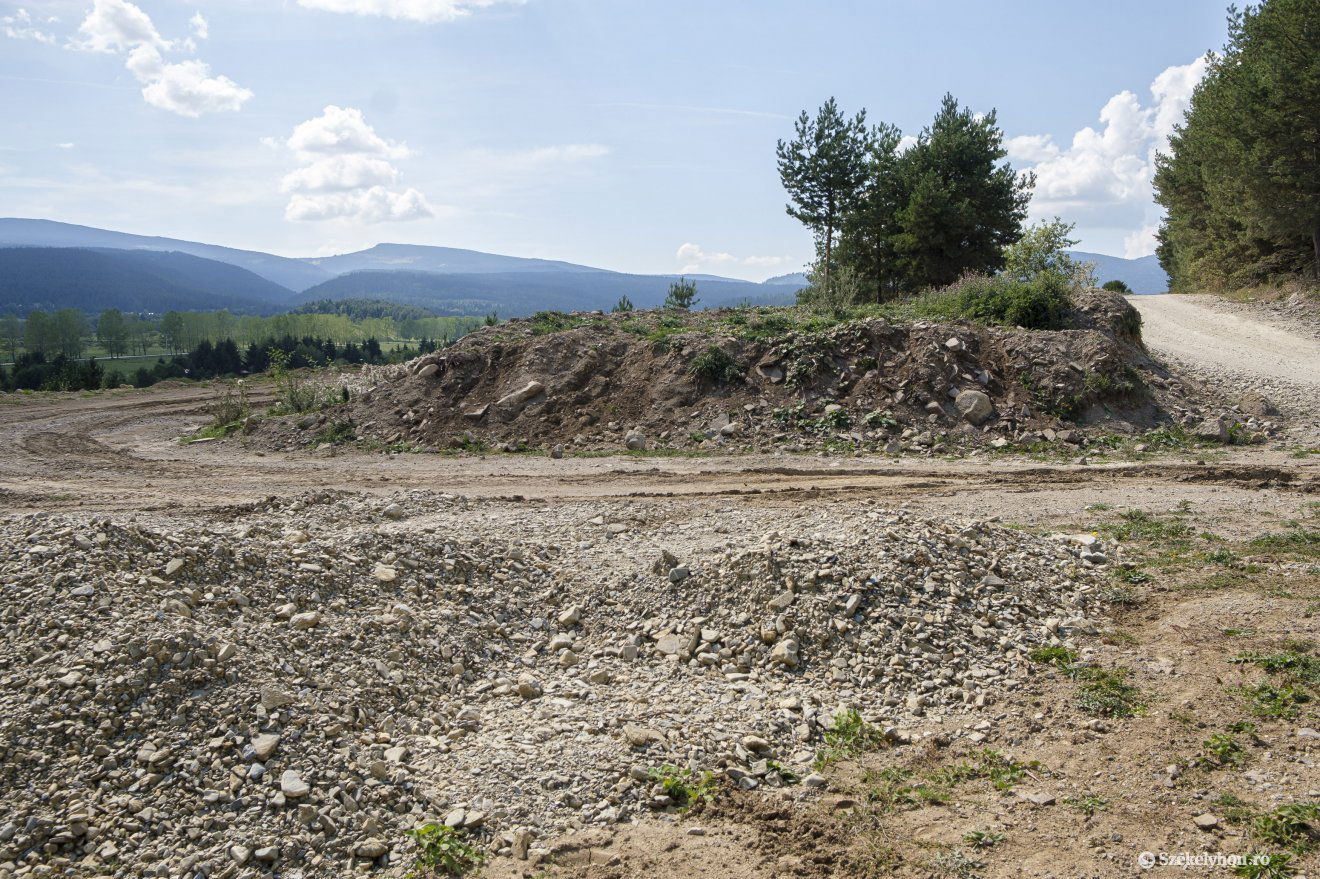

•  Fotó: Veres Nándor Galéria

Fotó: Veres Nándor

„Két hete sikerült egy újabb évvel meghosszabbítanunk a finanszírozási szerződés érvényességét, így abban bízunk, hogy ősszel előkészítjük a közbeszerzéshez szükséges dokumentációt, a tél folyamán lebonyolítjuk a közbeszerzést, hogy tavasztól nekiláthasson egy új vállalkozó a munkálatoknak. Az építőanyagok árának megnövekedése jelentős nehézséget jelenthet, de bízunk benne, hogy az idén májusban megjelent 64. számú sürgősségi kormányrendelet lehetővé teszi az értékek kiigazítását” – magyarázta.

Nem ez az egyetlen késés

A kivitelező egy másik beruházással is jelentős késésben van, ez Madaras még aszfaltozatlan utcái 90 százalékának korszerűsítését jelenti, alap infrastruktúra kiépítését, védőcsövek földbe helyezését a villamos- és kommunikációs, valamint közvilágítási hálózat számára, vízelvezető árkok, szegélyek, támfalak kiépítését, és aszfaltozást. „44 utcáról van szó, melyek nem fértek bele az előző, 4 évvel ezelőtt befejezett beruházásba, melynek során a főbb útvonalakra aszfaltréteg került” – tájékoztatott Péter Dávid, hozzátéve, három év után ez a beruházás alig 18 százalékban készült el. Mint megtudtuk, a júliusi tanácsülésre meghívták az építő cég képviselőjét is, akkor azt az ígéretet kapták, hogy év végéig be fogja fejezni ezt a beruházást.

Idézet
Jelenleg három utcában van elkezdve az alapozás, és egyikben sem halad a munka. Ez egyrészt az időjárás, a sok eső miatt van, másrészt pedig a kivitelező lassú tempója miatt. Az egész közösség, a falu minden lakója számára zavaró, hogy bármerre járunk, félbehagyott hidakat, támfalakat, megkezdett majd félbehagyott aszfaltozás nyomait, befejezetlen munkálatokat látunk, és mindez már jó ideje így van. Ki ne lenne felháborodva?

– tette fel a kérdést a községvezető. Ő úgy látja, megfelelő kapacitással és ütemben dolgozva lehetne tartani ezt a határidőt, de ezt egyre kevésbé tartja valószínűnek.

Több akadály van

A munkálattal megbízott cég vezetője, Moldován József szerint a tervező és a műszaki ellenőr hiánya a legfőbb akadálya Madarason a kivitelezés folytatásának.

Idézet
Az erdei út esetében a beruházó, az önkormányzat hat hónap alatt nem volt képes egy tervezési módosítást elkészíttetni, ezért nem tudunk haladni. Mi nem dolgozhatunk törvényes keretek között, ha nincs műszaki ellenőr és tervezői felügyelet, július elsejétől pedig mindkét szerződés fel van bontva. Amíg ezek nem rendeződnek, lehetetlen dolgozni

– emlékeztetett a vállalkozó. Hozzátette, ott, ahol adottak a feltételek, a cég dolgozik, viszont vannak olyan munkatelepek is a környéken, ahol felfüggesztették a munkát, mert az árfekvés ezt nem engedi meg – például aszfaltozni kellene, vagy olyan munkafázisoknál tartanak, ahol a kiajánlott ár nem fedezi a munka értékét. „Ezeket nem tudjuk vállalni, várakozó állásponton vagyunk, hogy mi történik az árakkal, mert a törvény által előírt kiegészítés sem fedezi az árkülönbözetet” – magyarázta. Csíkrákost említve azt mondta, el kell dönteniük, hogy a 4 kilométeres hosszúságú, aszfaltozásra váró úton az előkészített 2 kilométeren a követ elterítsék-e, mert akkor rövid időn belül az aszfaltburkolatot is el kellene készíteni.

Hirdetés

„A kérdés az, hogy az aszfalt árába beleférünk-e, minden héten kérjük az aszfaltárakat, hogy próbáljuk ezt reális áron elvégezni. Mi dolgozunk, nem áll fenn az, hogy nem tudnánk személyzetet, vagy gépeket felhasználni, Madarason is ott vannak a gépek, mert két utcában igyekszünk töltést elhelyezni, hogy az emberek ne járjanak sárban, de nem tudjuk, hogy lesz kifizetve. Az önkormányzat nem írta alá az árkiegészítési szerződést sem, ezt a tavaly óta várjuk” – sorolta Moldován. Emlékeztetett,

az aszfalt tavasz óta száz százalékkal drágult, így jelentős a költségek emelkedése.

Hozzátette, az összes munkálat esetében azt a profitot, amit termeltek, visszafordítják, hogy az aszfaltozást tudják befejezni, és ne hagyják ott a munkálatot félkész állapotban. „Minden munkálat esetében addig keressük a megoldást, ameddig lehet” – hangsúlyozta. Mint megtudtuk, a csíkmadarasi önkormányzattól azt kérték, indokolják meg, hogy miért nem hosszabbították meg a kivitelezési szerződést, mivel a finanszírozási szerződést meghosszabbították az ő kérésük alapján. „Ha ezt jóváhagyták, akkor a mi szempontunk szerint jogtalan, hogy velünk nem hosszabbítják meg a szerződést, mert amit leírtunk, gondolom, hogy megállta a helyét. Ezért ha nem hosszabbítanak velünk szerződést, perbe hívjuk az önkormányzatot, és kártérítést fogunk követelni” – helyezte kilátásba a cégvezető.

Nem haladnak

Csíkrákos polgármestere, Császár Attila szerint olyan községi úttá nyilvánított mezei út korszerűsítésére írtak alá szerződést a céggel még 2020-ban, amely a községet Csíkszentmihállyal és Madéfalvával köti össze, alternatívát jelentve a megyei út számára. A munkálatok viszont nem haladnak.

„A legfontosabb, hogy a Rákos-patakon lévő híd elkészült, használható állapotban van, az utat aszfaltozni kellene, de ahhoz a tört követ kellene először elteríteni. Folyamatosan hol meteorológiai, vagy pénzügyi problémákra hivatkozott a cég, illetve most az áremelkedésekre.

Idézet
A polgármesteri hivatal, amikor a törvény lehetőséget biztosított, módosította folyamatosan a költségeket, de ez nem segített. December végéig van szerződésünk a céggel, de nem áll szándékunkban meghosszabbítani, ezért ha nem történik látványos előrelépés, akkor az együttműködést befejezzük.

Kértünk egy ütemezést a hátralévő időszakra, még nem kaptunk választ” – foglalta össze a helyzetet a községvezető. A szentléleki cég Csíkpálfalván is szerződésben áll az önkormányzattal községi utak felújítására, ahol szintén nem halad a munka. Kérdésünkre Ferencz Csaba polgármester nem kívánt részletekbe bocsátkozni, azt mondta, egyelőre keresik a megoldást a helyzetre.
