Nehéz hónapokra készülnek Hargita Megye Tanácsánál

Hargita Megye Tanácsának egyik szavazásán. Bíztak a megyei tanácselnök előterjesztéseiben •  Fotó: Veres Nándor

Hargita Megye Tanácsának egyik szavazásán. Bíztak a megyei tanácselnök előterjesztéseiben

Fotó: Veres Nándor

Forráselvonásokra tesz javaslatot Hargita Megye Tanácsának legújabb költségvetési határozattervezete, amely a megyei önkormányzat alintézményeit, a tagdíjakat és a programokat fogja érinteni. Miért került ilyen helyzetbe a Borboly Csaba által vezetett mamutintézmény?

Kozán István

2022. július 29., 13:002022. július 29., 13:00

2022. július 29., 14:302022. július 29., 14:30

„Nem a márványteremben lesz a konzultáció, hanem a 19-esben, mert nem gyűltetek össze elegen” – fogadott a csíkszeredai fehér ház folyósóján az egyik ott dolgozó kedves hölgy, felelevenítve az újságíróban azt a szégyenérzetet, amilyent legutóbb egy vasárnapi szentmisén érzett, amikor a plébános így szidta a jelenlévőket: „szégyelljék magukat, hogy ilyen kevesen vannak itt”.

Az eseményen amúgy valóban kevesen jelentek meg: az intézmény néhány munkatársa mellett a szentegyházi és a székelyderzsi polgármester, egy udvarhelyszéki plébános, egy civil aktivista és a Sanitas szakszervezet néhány tagja volt jelen.

Hirdetés

Borbolyi megközelítés

Idézet
Ha valamit melléje mondok, de a honlapon más az összeg vagy más a dátum, akkor kérem, azt vegyék figyelembe

– ezzel a fura mondattal vezette fel a közvitát, illetve költségvetés-konzultációt Borboly Csaba. Hargita Megye Tanácsának elnöke – aki a közösségi oldalon naponta mutatott magabiztos és mosolygós – önmagához képest mintha kissé fásultnak, gondterheltnek tűnt volna. A negyven percen keresztül felvázolt helyzet magyarázatot adott pillanatnyi hangulatára.

„Romániában általában félidőben módosítani szokták az országos költségvetést.

Idézet
Amióta a közéletben vagyok – 2000 óta –, ez mindig bevett gyakorlat volt; félévkor teszik meg a korrekciós lépéseket az országos költségvetésben, majd ezt követően a megyei és helyi tanácsok is így tesznek, illetve tehetnek

– indította a szakmai bemutatóját. Kifejtette: esetükben tulajdonképpen azért kell büdzsét módosítani minél hamarabb – és így egyensúlyba hozni azt –, mert nyertek ugyan 140 millió lejt az Anghel Saligny országos fejlesztési programban (mint ahogy az összes más megyei önkormányzat országszerte), ám „mi folyamatban lévő munkálatokra gondoltunk, amikor összeállítottuk a pályázatunkat.

Idézet

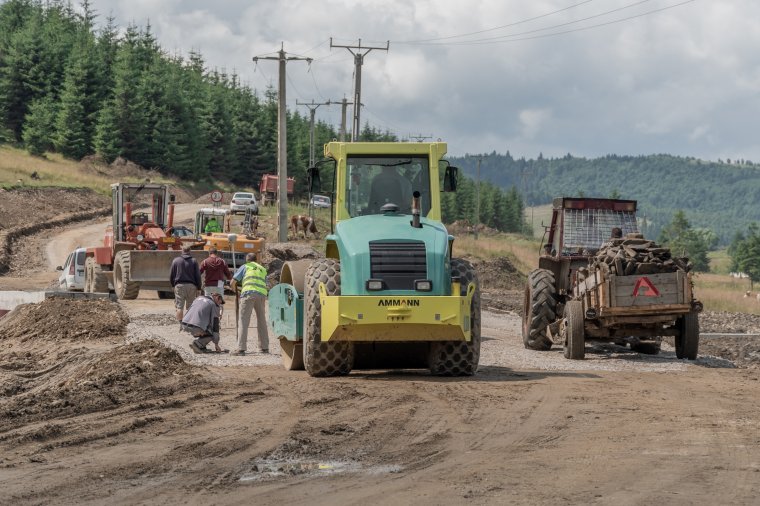

Mivel az elején nem volt a program mellé rendelve a szabályozás, ezért úgy terveztük, hogy a 140 millió lejből befejezzük a folyamatban lévő munkálatainkat, például az Úzvölgyén áthaladó 123-as megyei útra még van 36 hónapra szerződésünk. A megyei tanács költségvetését február 18-án ebben a tekintetben fogadtuk el.

A teljes képhez tartozik, hogy Hargita Megye Tanácsa valójában mintegy 800 millió lej értékű finanszírozásra pályázott a Saligny-programban, ám mindössze az említett 140 milliót kapja meg. Amint azt a Székelyhonon november elején megírtuk, Hargita Megye Tanácsa közel 800 millió lej összértékű útkorszerűsítési munkálat dokumentációját töltötte fel az Anghel Saligny program elektronikus pályázati rendszerébe, a legnagyobb értéket, 150 millió lejt a Székelyudvarhelyt Székelykeresztúrral összekötő út felújítása jelentette.

korábban írtuk

Közel 800 millió lejt hívnának le a Hargita megyei utak korszerűsítésére
Közel 800 millió lejt hívnának le a Hargita megyei utak korszerűsítésére

Hargita Megye Tanácsa közel 800 millió lej összértékű útkorszerűsítési munkálat dokumentációját töltötte fel az Anghel Saligny program elektronikus pályázati rendszerébe. Ezek között számos már elkezdett beruházás is található.

Saját prioritási listájuk a hibás?

Némileg sántít tehát Borboly érvelése, mivel a költségvetést mindig úgy rakják össze (a községektől a kormányig), hogy annak egyensúlyban kell lennie. Közpénzügyi megfogalmazásban:

a kifizetési oldal kellő módon szembe kell legyen állítva a bevételi oldallal; arra pedig sosem szabad felelős költségvetést alapozni, hogy majd úgyis fogunk kapni pénzt.

Minden munkálatnak van egy kivitelezési ütemterve (románul grafic de execuție), amely mutatja, hogy az évekre átnyúló munkálat adott évekre hogyan oszlik el, tehát mennyi pénzre van szükség az adott esztendőben. Ezt a büdzsé összeállítása előtt az igazgatóságoktól el szokták kérni a polgármesterek, illetve tanácselnökök, hogy láthassák, mit mutatnak ezek a grafikonok, illetve tudhassák, milyen összegeket kell betenni a büdzsébe.

A megyei tanácselnök azonban minden bizonnyal túlvállalta magát, hiszen abban bízott, hogy a Saligny-program 140 millió lejét majd folyamatban lévő munkálatokra (például az úzvölgyi útra) költhetik.

Ennek tekintetében azonban furcsa, hogy ha ő így tervezett, akkor az országos program prioritási listájának első helyére miért a 137-es számú (Székelyudvarhely és Székelykeresztúr közötti) út felújítási pályázatát tette, amely teljesen ki is merítette – mi több, meg is haladta – a 140 milliós keretet.

Miért szavazott a megyei tanács?

Egy rosszul felépített költségvetés-tervezet elfogadását azonban nem ildomos csak az elnök szemére vetni, hiszen arról nemcsak ő, hanem a teljes képviselőtestület szavaz; mint ahogy ez február 18-án meg is történt. Kérdés azonban, hogy a tanács miért fogadta el ilyen formában a büdzsét? A neve elhallgatását kérő egyik testületi tag szerint azért, mert „a tanácsosok eddig bíztak az ő előterjesztéseiben. Ugyanis

Borboly Csaba irányít két fontos igazgatóságot: a beruházásokat kezelő technikai igazgatóságot, amely jelzi, hogy mire kell költeni az adott évben, hol tartanak a beruházások; és a gazdasági igazgatóságot, amely látja a pénzmozgásokat.

A cégeken múlik?

A kitérőre azért volt szükség, hogy érthetőbb legyen a pillanatnyi állapot. A helyzet ugyanis nem rózsás:

a megyei tanácsnak lényegesen több pénzre lenne szüksége, mint amennyivel rendelkezik.

Térjünk is vissza a 19-es számú terembe.

„Kollégáimtól azt kértem, számolják ki, egyeztetve a mérnökfelügyelővel, a tervezőkkel, mennyi az a minimálisan szükséges pénzösszeg ahhoz, hogy ne sérüljenek azok a folyamatban lévő beruházásaink, amelyeket saját pénzből kell megvalósítanunk. A cél az, hogy vészeljük át ezt az évet, és ha menet közben az RMDSZ-nek sikerül kormánypénzt ide vonzani, vagy az újabb hitelvonalunkat majd jóváhagyják, akkor rátaposunk a gázra.

Idézet
Ha az [úzvölgyi és egyéb megyei utakon jelenleg is dolgozó] cégekkel nem tudunk megegyezni arról, hogy lassabban (és kevesebb pénzből – szerk. megj.) folytassák a munkát, akkor két út maradt: egyrészt a cég dolgozik tovább a korábbi ritmusban, benyújtja majd nekünk a számlát, mi azonban nem fizetünk.

A következő lépés: a cégek ügyvédi irodát fogadnak, akik „büntetőkamatra visznek minket és leblokkálják a teljes működésünket”. Azt is tudni kell: ha a mostani munkálatokat nem zárjuk le valamilyen szinten az úzvölgyi úton (például nem teríti le a cég az alapaszfaltréteget), akkor a több tízmillió lejes munkálat veszélybe fog kerülni, mert például a téli időjárás vagy a rönkszállítás jelentős kárt tehet az útban”.

Az eseményen szóba került a megyei tanács 50 millió lejes hitelvonala is. Borboly szerint 2019-ben 36 hónapos türelmi idővel kötötték a hitelszerződést, „abból 33 millió lejt hívtunk le.

Idézet
Sajnos, nincs akkora hitelvonalunk, hogy a megyei tanács szerződéses munkálatait ebből finanszírozni tudnánk.

Jogász kollégáink felhívták a figyelmemet, hogy ha egy munkálati szerződést egyoldalúan felbontunk, akkor a közpénzügyi szerződések nem engedik, hogy ugyanarra a munkálatra három évig újabb szerződést kössünk. Ezért sem érdemes a megkötött szerződéseket egyoldalúan felmondani”.

A közvita tárgya

A szerdai tulajdonképpeni közvita tárgya: olyan határozattervezetet fognak majd szavazásra bocsátani, amely több csökkentést tartalmaz erre az évre, „mert nem szeretnénk, hogy a szociális ellátórendszerünk pénz nélkül maradjon.

Idézet
Itt is vita van: hagyjuk a rendszert forrás nélkül – és havonta majd keresgélünk 4-5 millió lejt, amennyire a megyei szociális ellátórendszernek szüksége van havonta –, én azonban idén nem vagyok annyira magabiztos, hogy ezt a kormány majd megoldja. Ezért a büdzsétervezet arról szól, hogy rengeteg forráselvonásra, szűkítésre tesz javaslatot. Ez az alintézményinket, a tagdíjainkat, a programjainkat fogja érinteni; tehát minden téren egy összehúzást fog jelenteni, hogy az év második felére egy felelős költségvetést fogadjunk el.

De ez sem százszázalékos, mert amennyiben az építőcégekkel nem sikerül egyezségre jutni, akkor lehet, hogy további intézkedésekre lesz szükség. Nekünk erre az évre még van 100 millió lejünk, ebből kell gazdálkodnunk az év hátralevő részében; a költségvetést úgy kell módosítanunk, hogy ezt az összeget jól használjuk fel” – fogalmazott. Az új büdzsétervezet szavazási időpontját még nem írták ki.

Kérdések

A büdzsé konzultációján kérdéseket is fel lehetett tenni. Két konkrét kérdés érkezett is. A jelen lévő katolikus plébános rákérdezett, hogy mi lesz a benyújtott egyházi pályázatokkal. Borboly nagyon politikus választ adott („az egyensúlyi helyzetet meg kell teremteni”), ami azt érzékeltette, hogy bizony

ennek a területnek a finanszírozása nehéz lesz.

Egy másik kérdés a Sanitas szakszervezet képviselőjétől érkezett. Tudni szeretné, hogy a megyei tanács számlájára egy hónapja Bukarestből átutalt 998 ezer lejnyi pótlékot mikor fogják tovább utalni. Borboly jelezte, a következő tanácsülésen ez is megtörténik.

A büdzsékiigazítási tervezet vaskos listát tartalmaz, egyenként minden alintézményt tételesen megemlít, jelezve, hogy mekkora az éves költségvetése, illetve mennyi az az összeg, amelyről le tudna mondani az év hátralevő részében. Ezt egyébként a Hargita Megye Tanácsának honlapján lehet elérni.
