Az átalakulás útján: tavasszal folytatódik a nagyszabású felújítás

Alig több mint nyolc hónapja kezdődött el a csíkszeredai vasúti felüljáró felújítása. A bontási szakaszt követően hamar „formát öltöttek” az új tartópillérek, a felhajtókat kiszélesítették, illetve tömörítették a belsejüket. Néhány napja a kivitelező téli szünetre vonult, tavasszal pedig további látványos munkafolyamatok várhatók. Ha minden a terv szerint halad, 2023 késő őszén már birtokba vehetik az autósok, gyalogosok és kerékpárosok a hidat. A mobilitási terv részét képező beruházást szívügyének tekintő Bors Béla alpolgármesterrel beszélgettünk az eddigi kihívásokról, eredményekről, valamint arról, hogy a helyi gazdaságnak is mennyire hasznos projektről van szó. Képeink december 28-án készültek.

Pinti Attila

2023. január 01., 21:102023. január 01., 21:10

2023. január 02., 15:392023. január 02., 15:39

•  Fotó: Pinti Attila

Fotó: Pinti Attila

Alig több mint nyolc hónapja kezdődött el a csíkszeredai vasúti felüljáró felújítása. A bontási szakaszt követően hamar „formát öltöttek” az új tartópillérek, a felhajtókat kiszélesítették, illetve tömörítették a belsejüket. Néhány napja a kivitelező téli szünetre vonult, tavasszal pedig további látványos munkafolyamatok várhatók. Ha minden a terv szerint halad, 2023 késő őszén már birtokba vehetik az autósok, gyalogosok és kerékpárosok a hidat. A mobilitási terv részét képező beruházást szívügyének tekintő Bors Béla alpolgármesterrel beszélgettünk az eddigi kihívásokról, eredményekről, valamint arról, hogy a helyi gazdaságnak is mennyire hasznos projektről van szó. Képeink december 28-án készültek.

Pinti Attila

2023. január 01., 21:102023. január 01., 21:10

2023. január 02., 15:392023. január 02., 15:39

•  Fotó: Pinti Attila

Fotó: Pinti Attila

Csíkszereda életében 2022. április 26-a történelmi napként is jellemezhető: a felüljáró felújítási munkálatait közbeszerzésen elnyerő Strabag kft. – miután lezárták a hidat a közúti forgalom előtt – elkezdte a rozsdás, helyenként félig kidőlt védőkorlátok eltávolítását, majd a mintegy kétszáz méter hosszúságú építmény részleges bontását.

korábban írtuk

Lezárták a forgalom elől a vasúti felüljárót, elkezdődött az újjáépítés
Lezárták a forgalom elől a vasúti felüljárót, elkezdődött az újjáépítés

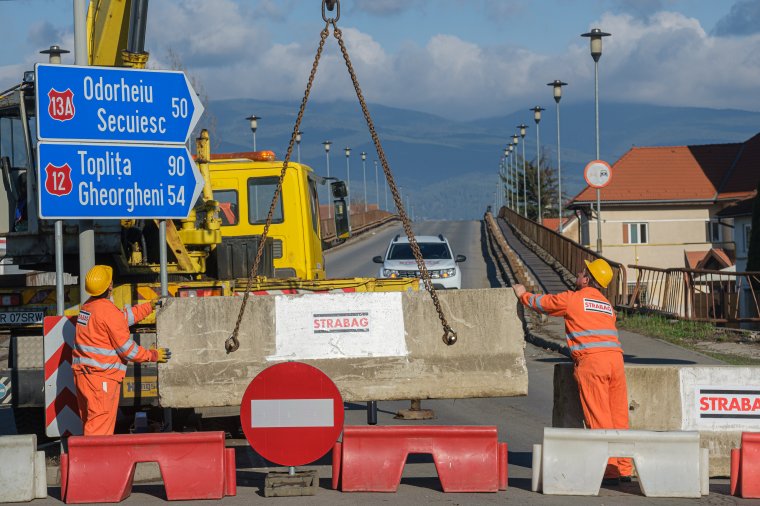

Lezárták a közúti forgalom elől a csíkszeredai vasúti felüljárót kedd reggel, a Strabag Kft. pedig el is kezdte a védőkorlátok leszerelését és az aszfalt felmarását.

Hirdetés

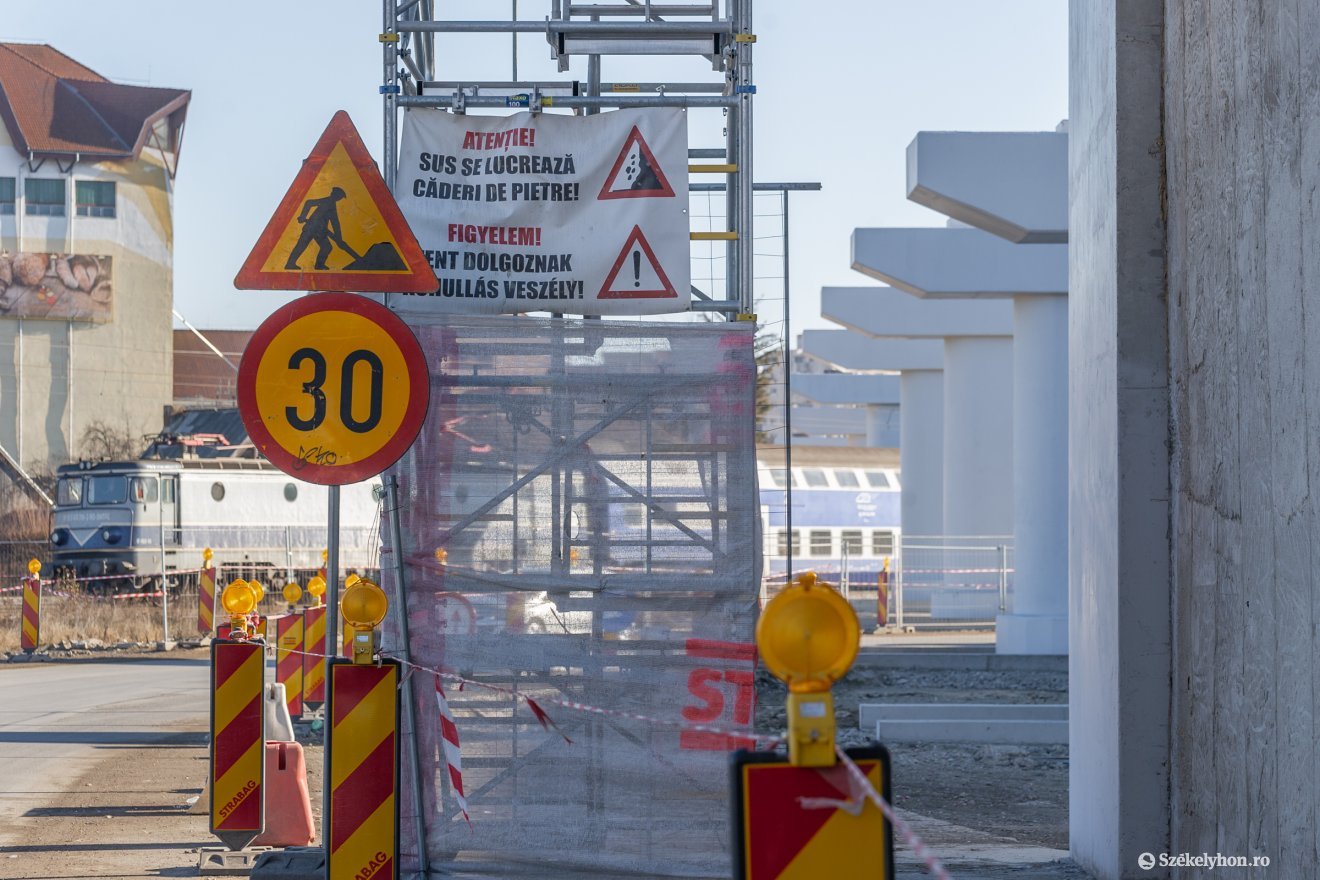

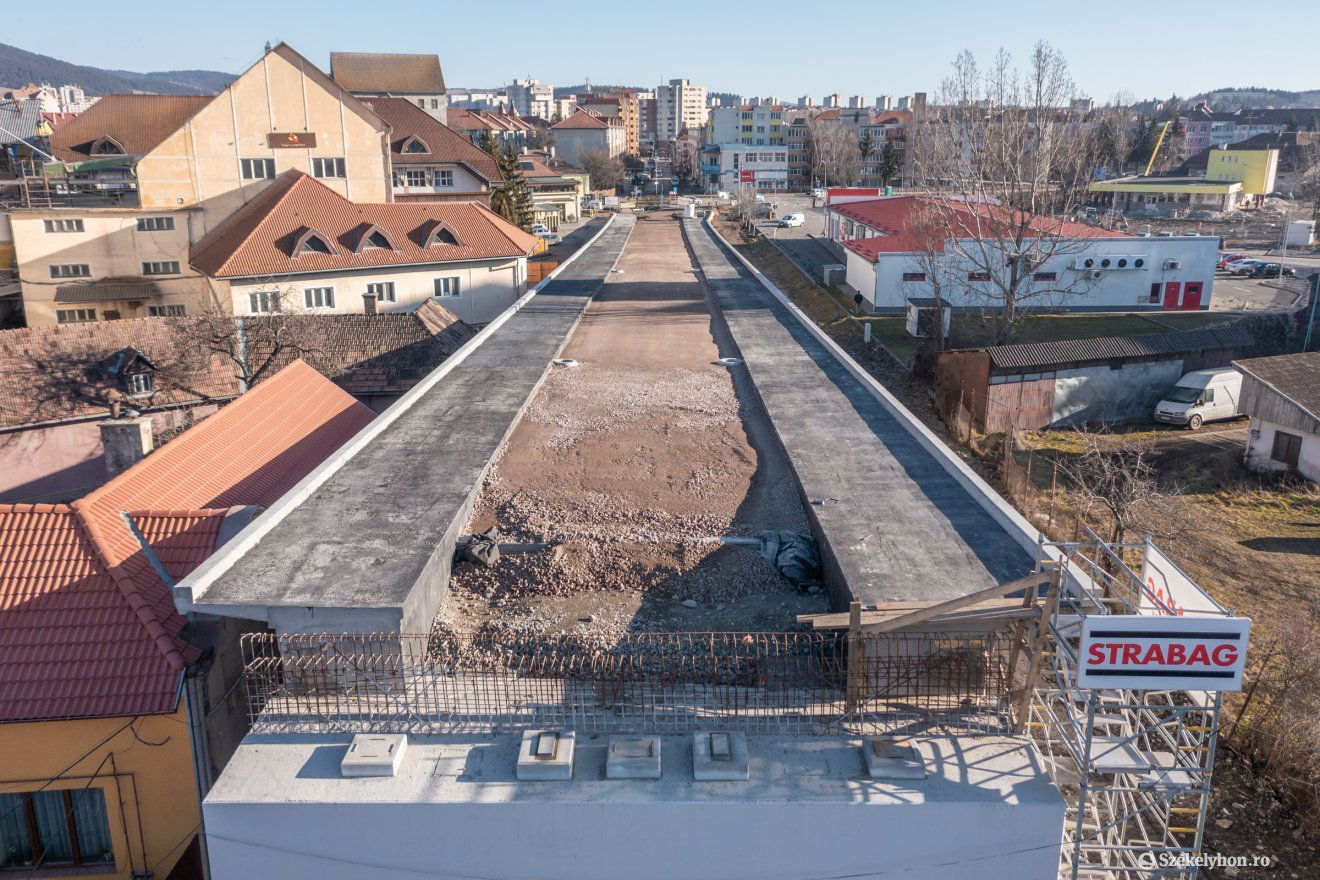

Gyors tempóban zajlottak az egyes munkafázisok, hétről hétre hatalmas változásokon ment át az építőtelep.

•  Fotó: Pinti Attila

Fotó: Pinti Attila

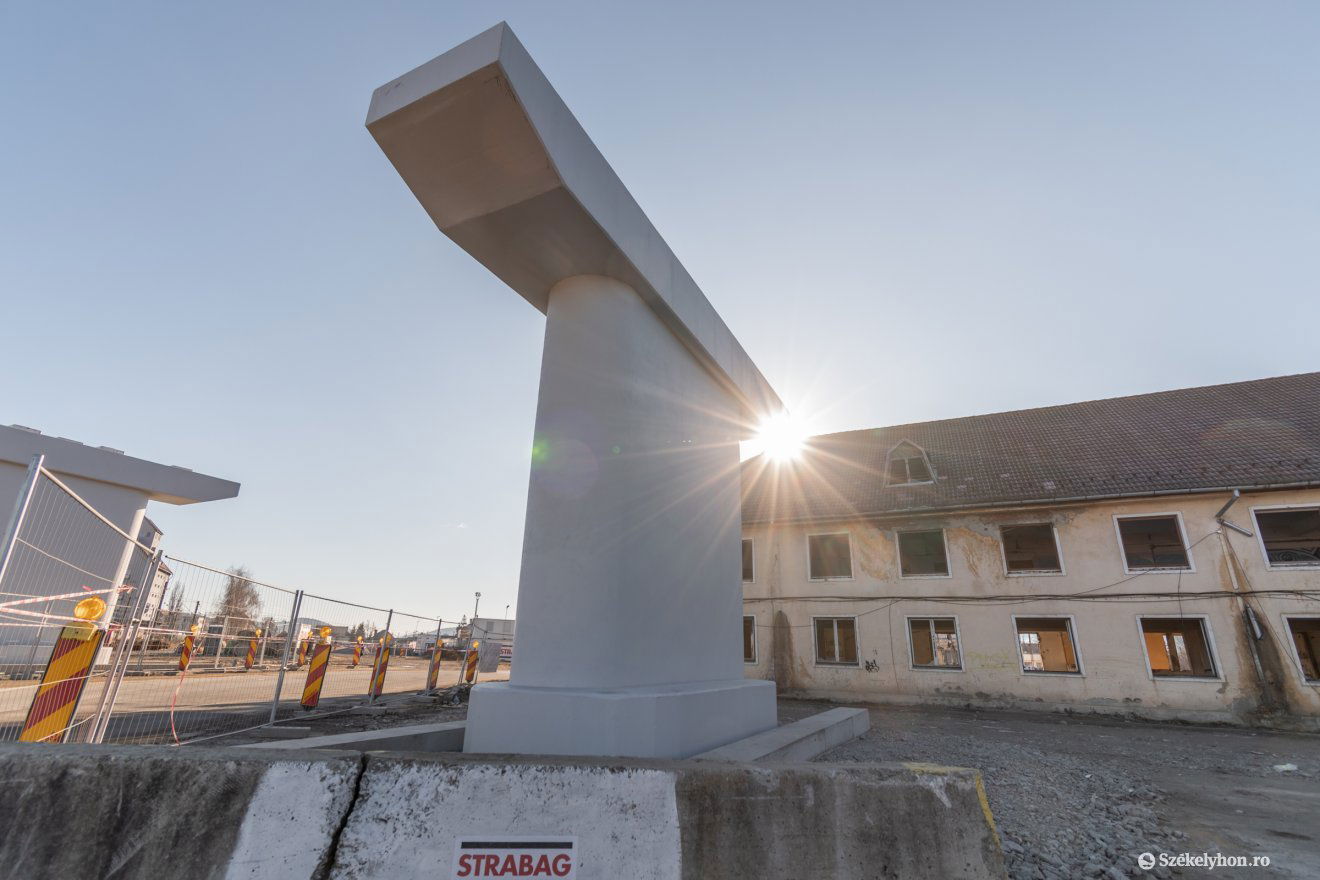

„Ez az elmúlt évtizedek egyik legfontosabb és legérdekesebb beruházása, ami kihatással van és lesz nemcsak a városlakókra, hanem az egész Csíki-medencére” – hangsúlyozta december 29-ei beszélgetésünk során Bors Béla, Csíkszereda alpolgármestere, hozzátéve,

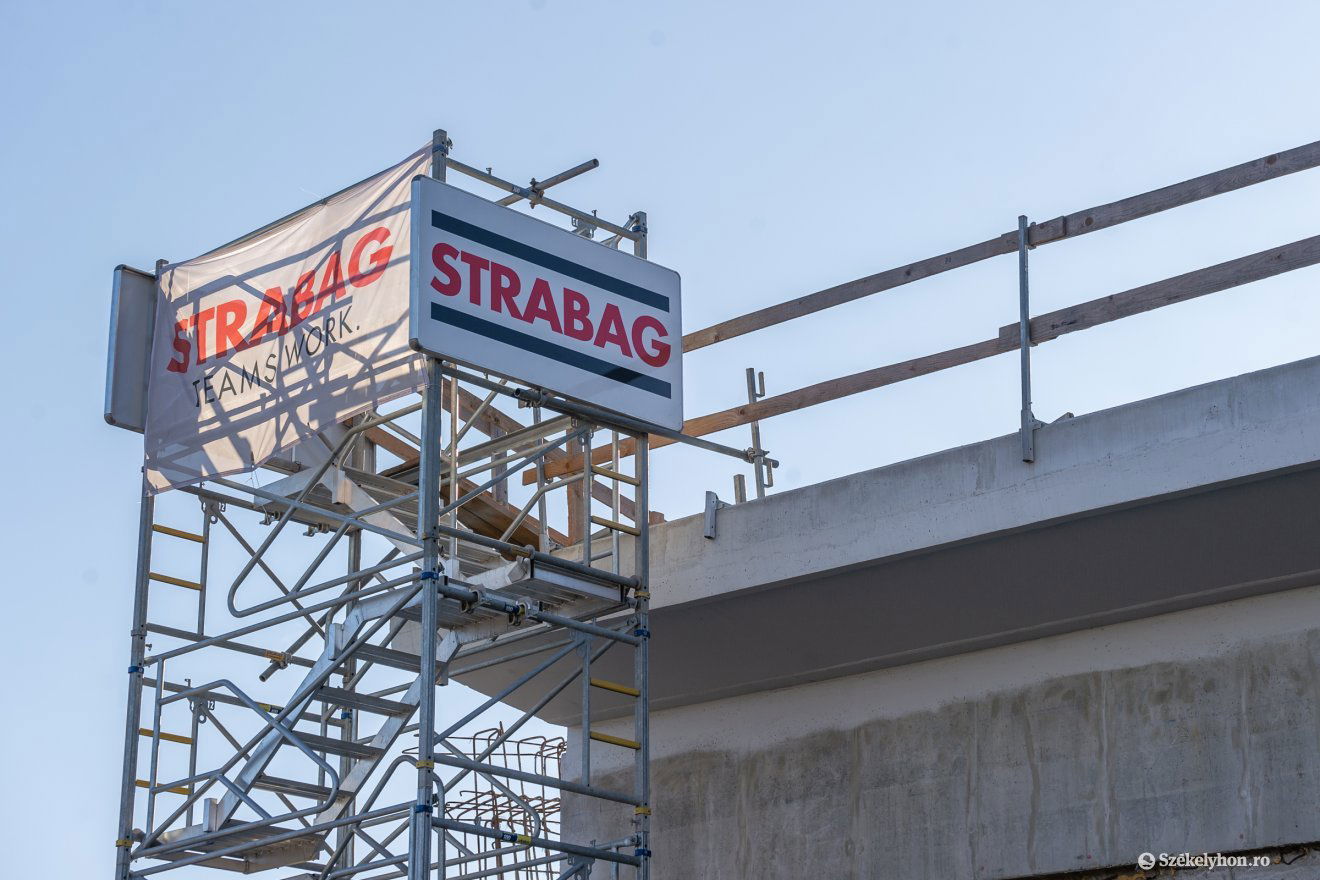

a kivitelező az első naptól pontos, precíz munkát végzett.

„Több alkalommal bizonyították, hogy Romániában is lehet olyan, hogy egy kivitelező dolgozik reggeltől estig, hétfőtől vasárnapig, sőt még arra is kértek engedélyt, hogy éjjel is dolgozzanak” – említi a Strabag hozzáállását. A tartógerendák júniusi eltávolításakor egyébként Európa egyik legnagyobb kapacitású, ipari munkálatoknál, bontásoknál használt daruját használták.

korábban írtuk

Gerendánként tűnik el a felüljáró
Gerendánként tűnik el a felüljáró

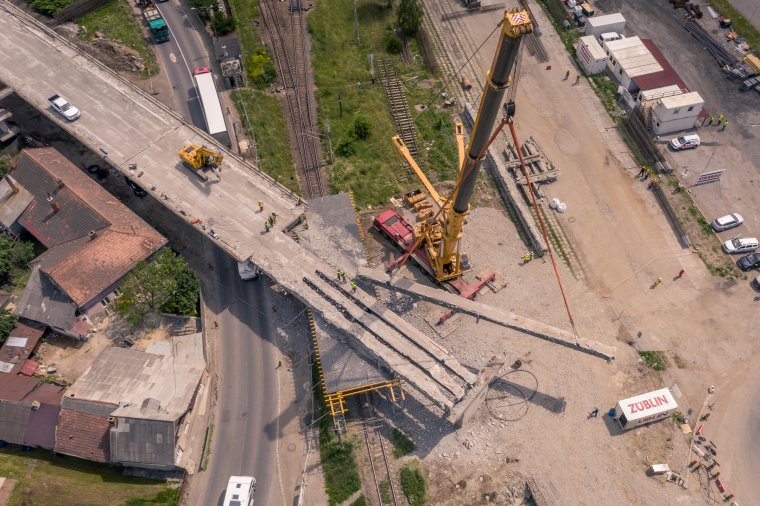

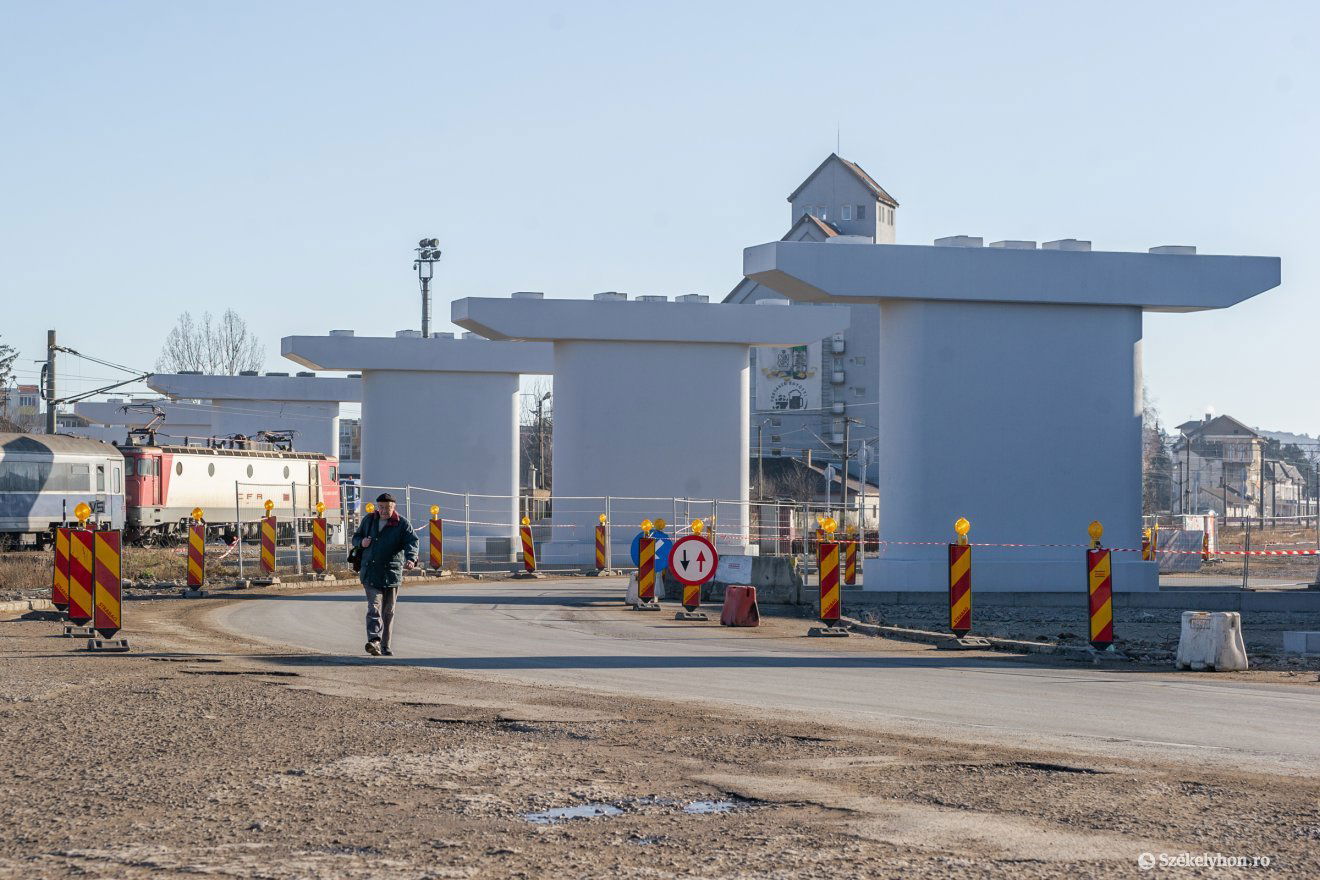

Munkába állt pénteken a nagyteljesítményű daru a csíkszeredai vasúti felüljárónál: a bontási szakasz legnehezebb és -látványosabb részeként egyenként emelik le a tartópillérekről a darabonként mintegy ötven tonnás vasbeton gerendákat.

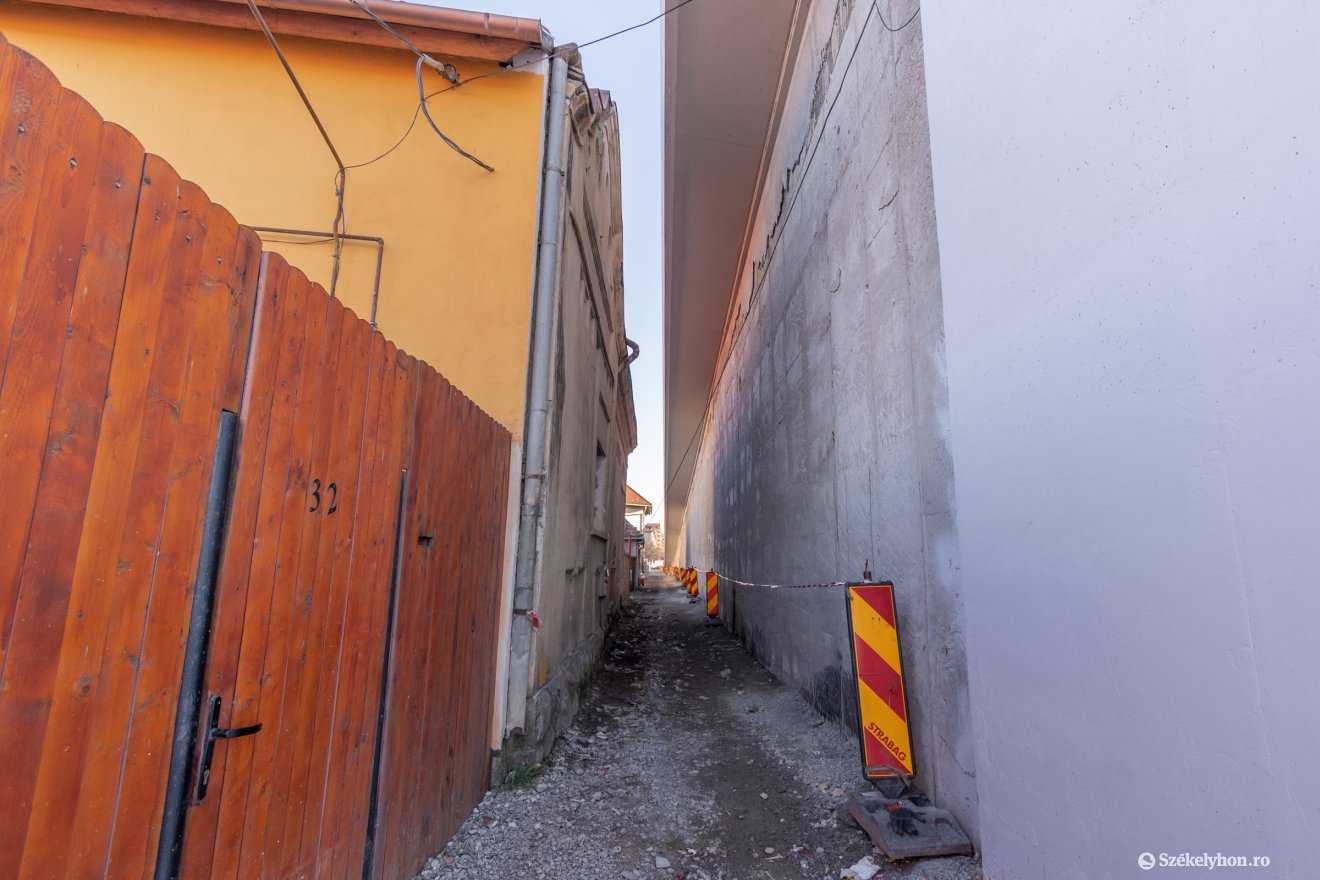

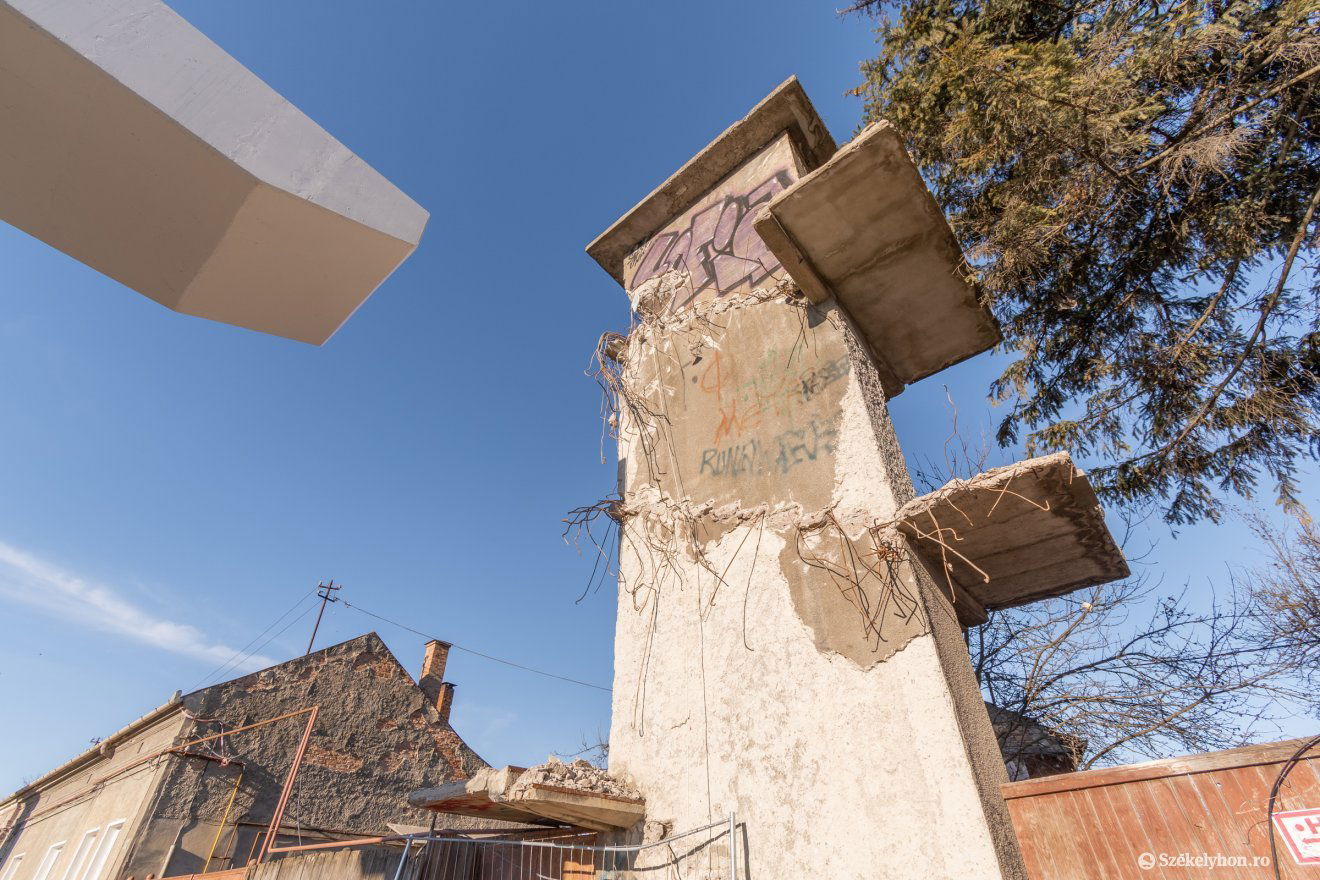

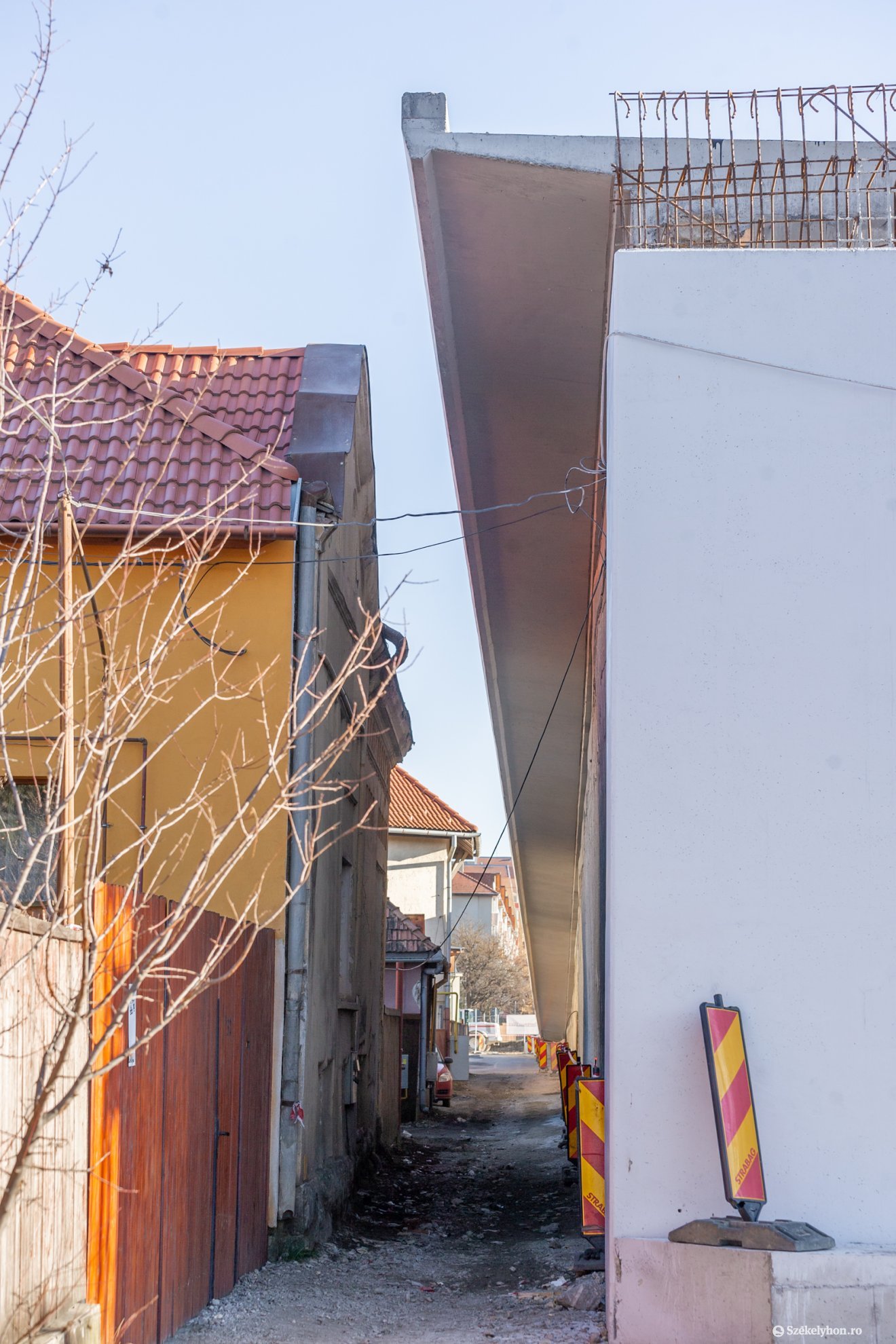

A nehézségekre térve az elöljáró azt a pert említette, amelyet a felüljáró közvetlen szomszédai indítottak a város ellen az újjáépítés módja miatt, azt kifogásolva, hogy a kiszélesedő építmény túl közel kerül a házaikhoz, leárnyékolja azokat, és ellehetetleníti az ingatlanok autóval történő megközelítését – a bírósági eljárás februárban folytatódik.

•  Fotó: Pinti Attila

Fotó: Pinti Attila

„Elégtétel azonban, hogy minden akadályoztatás ellenére sikerült tartani az ütemtervet, tehát

Idézet

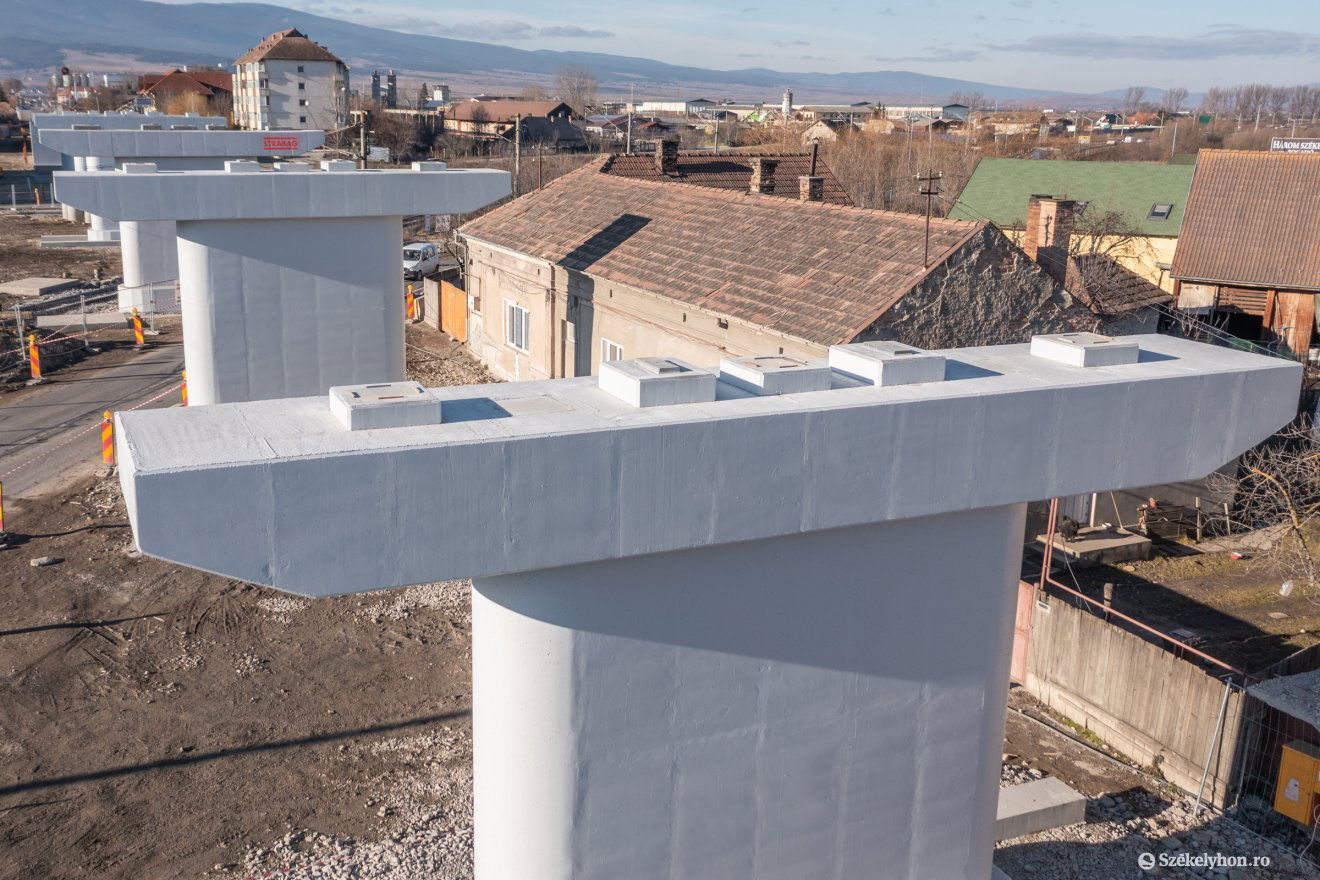

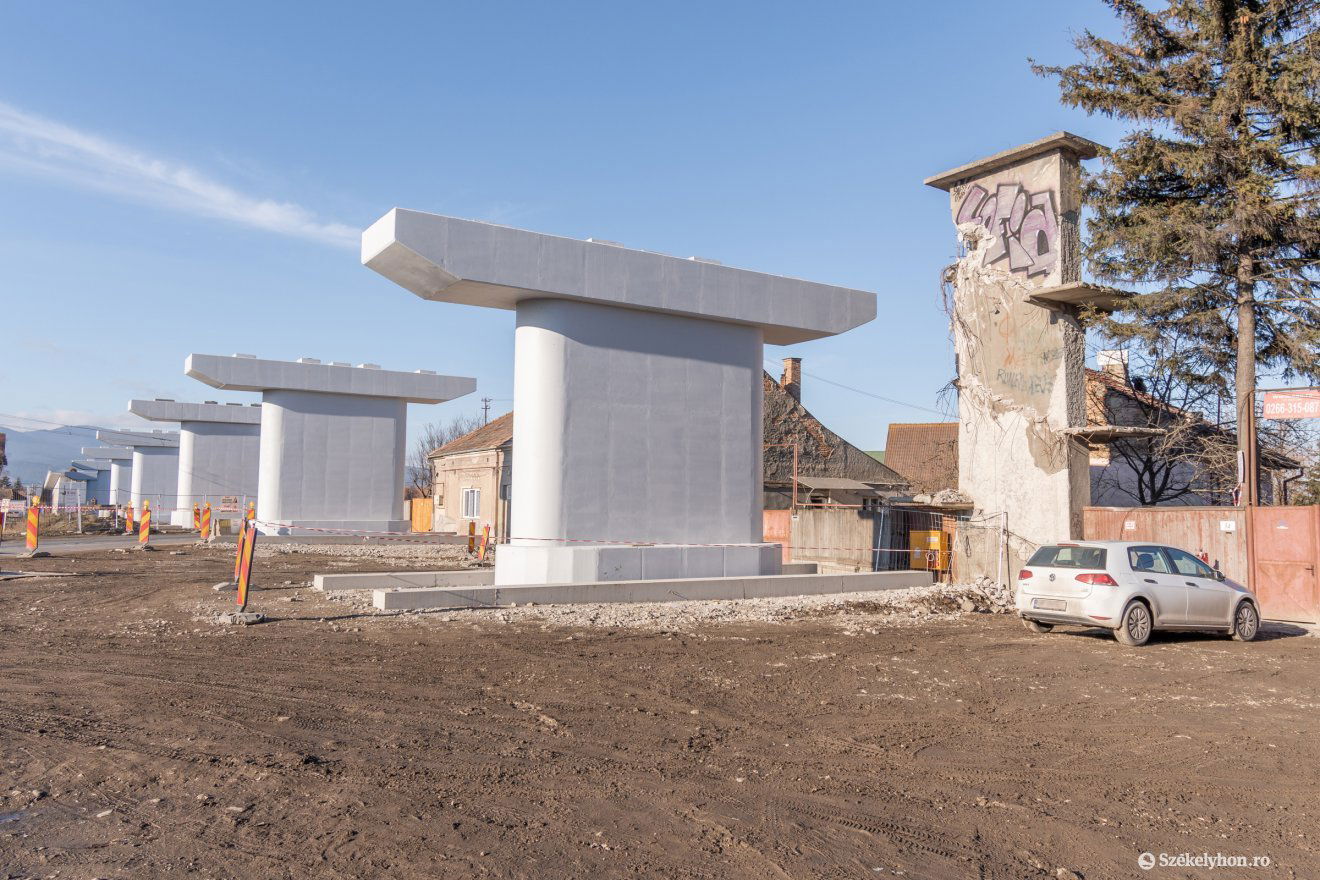

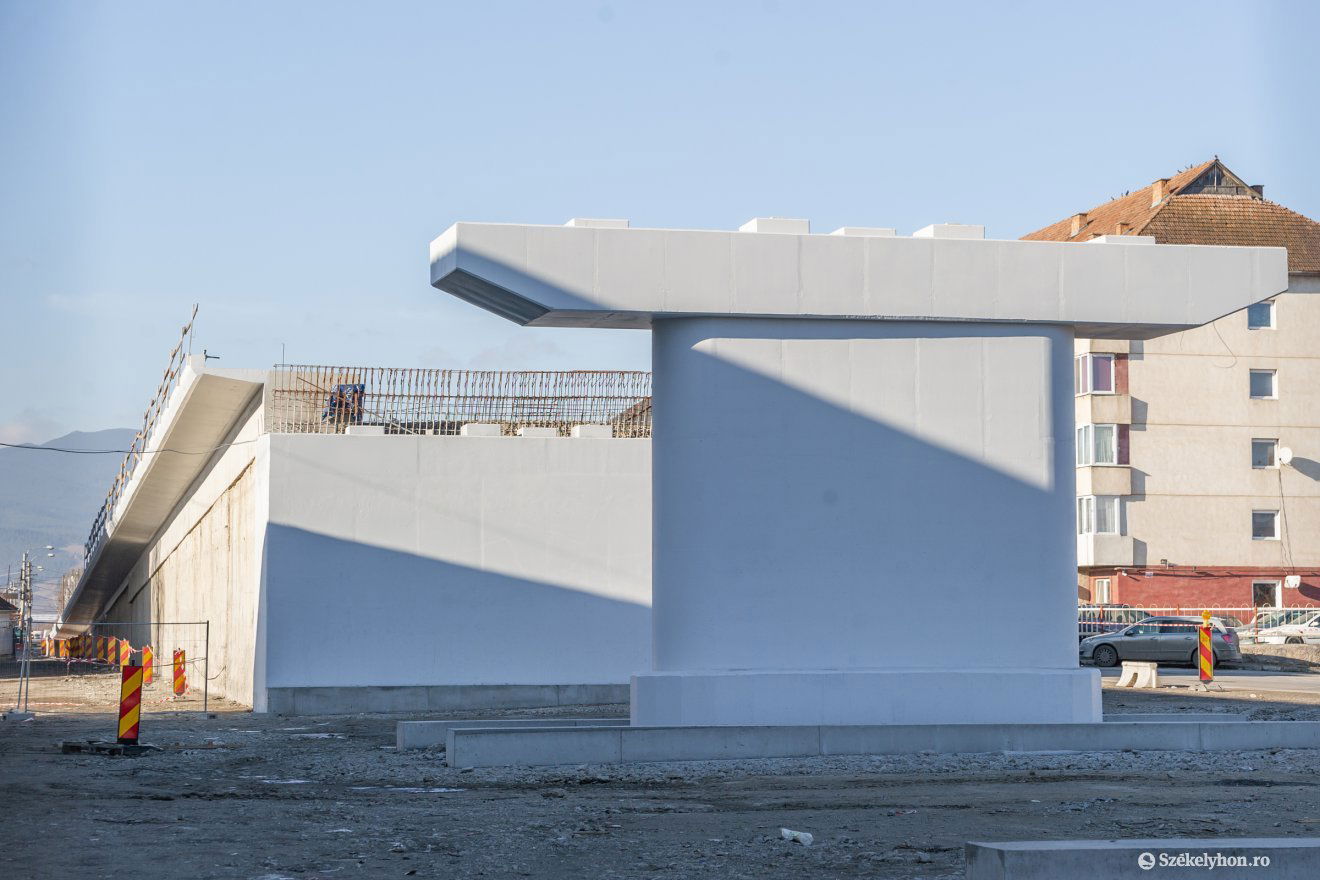

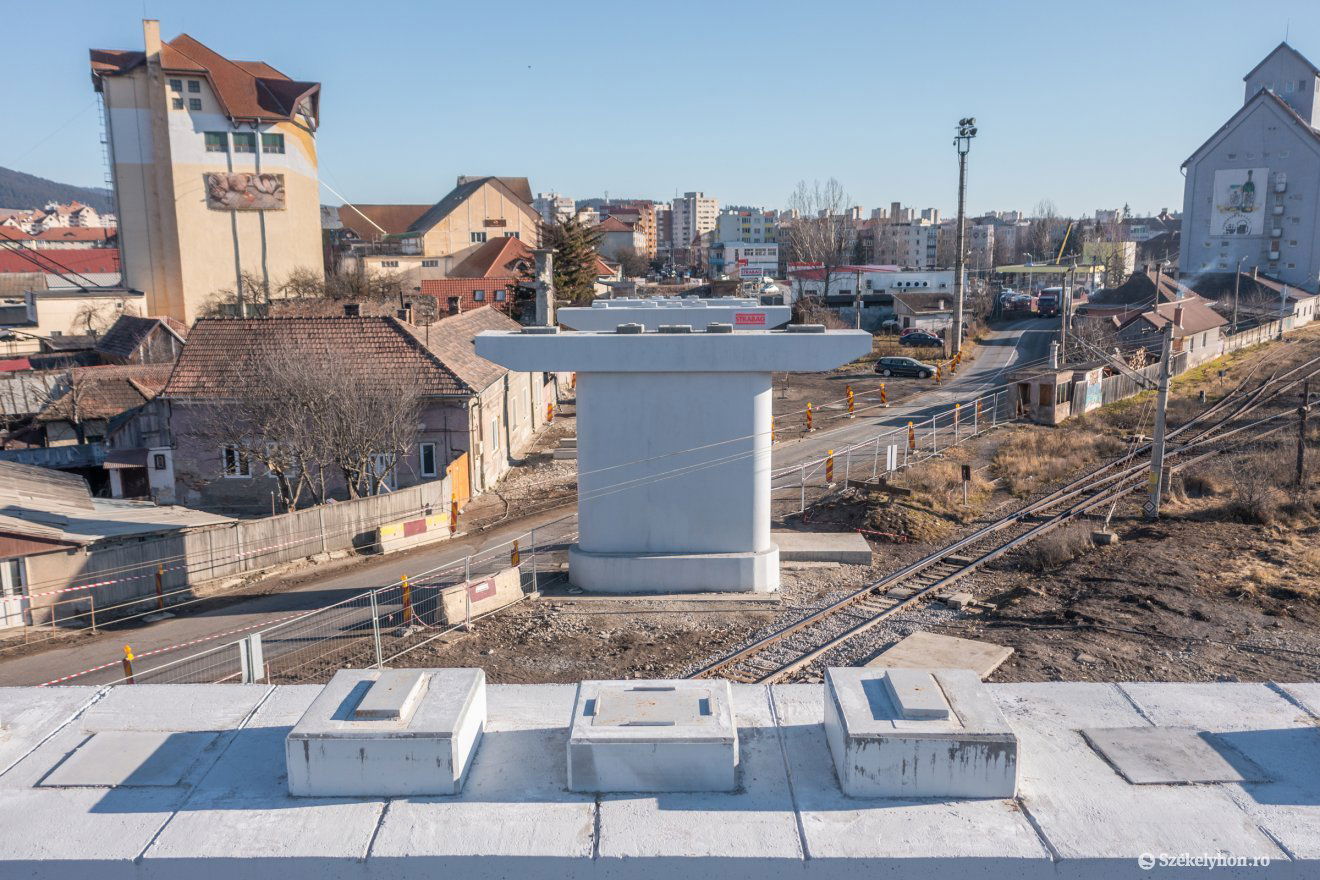

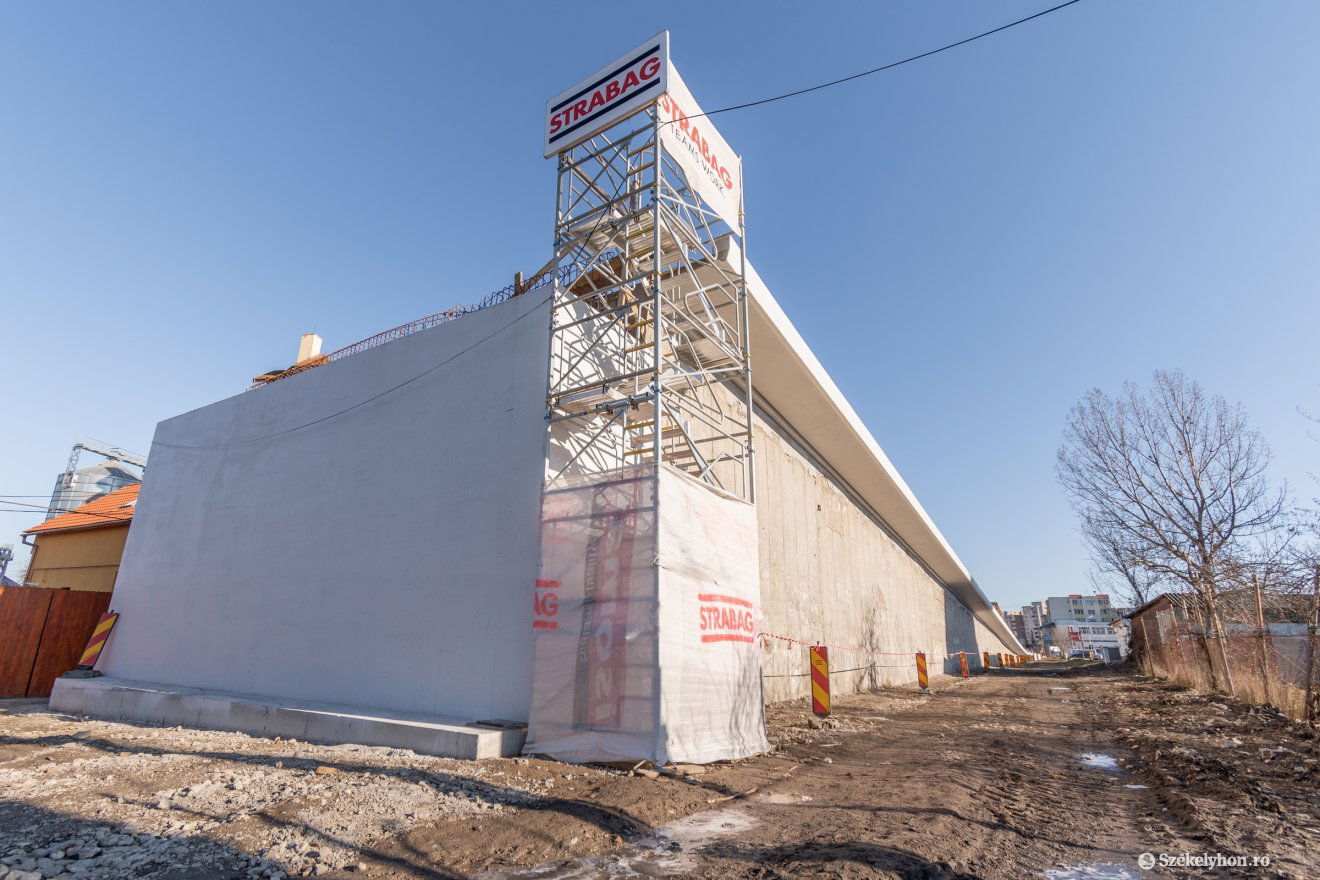

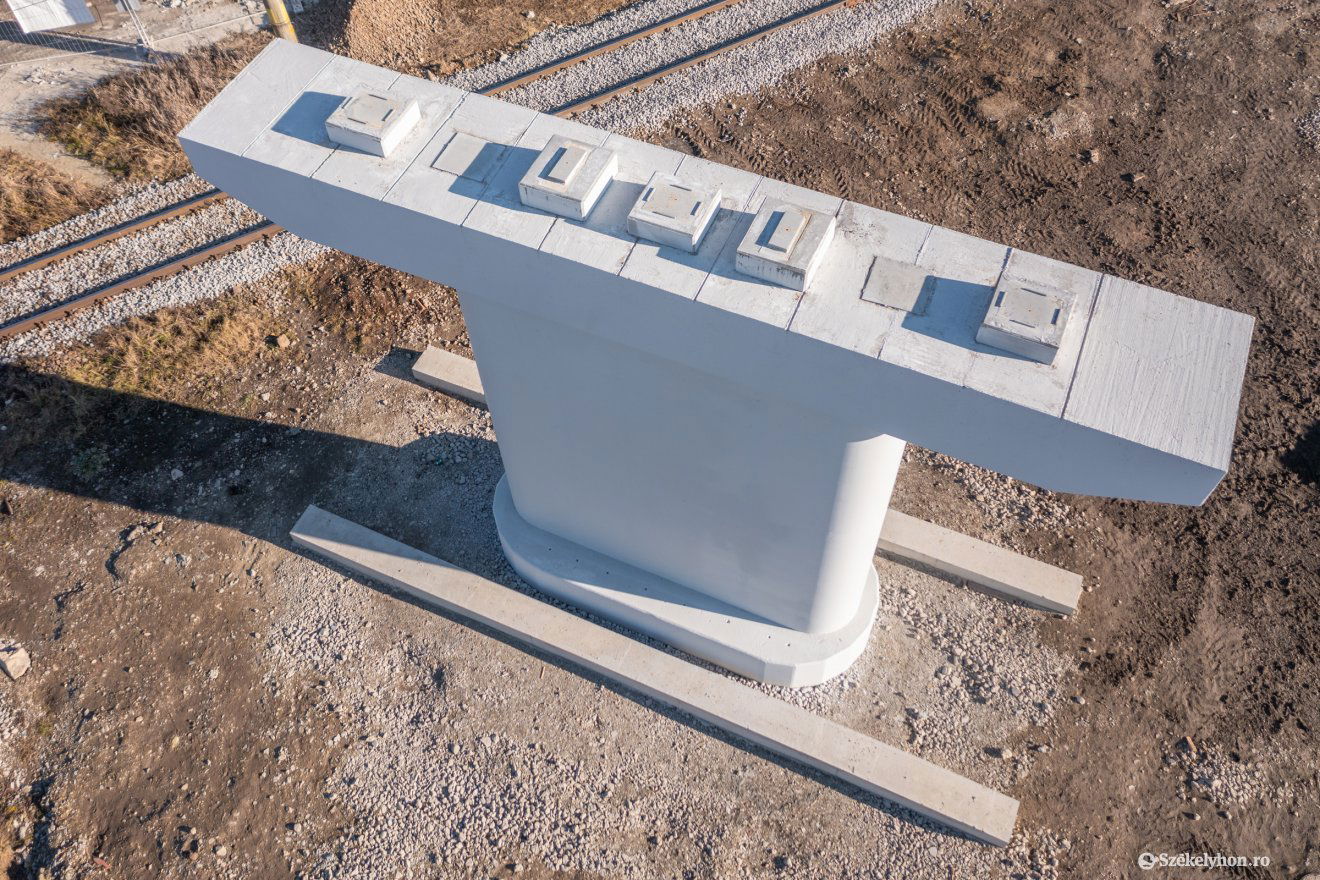

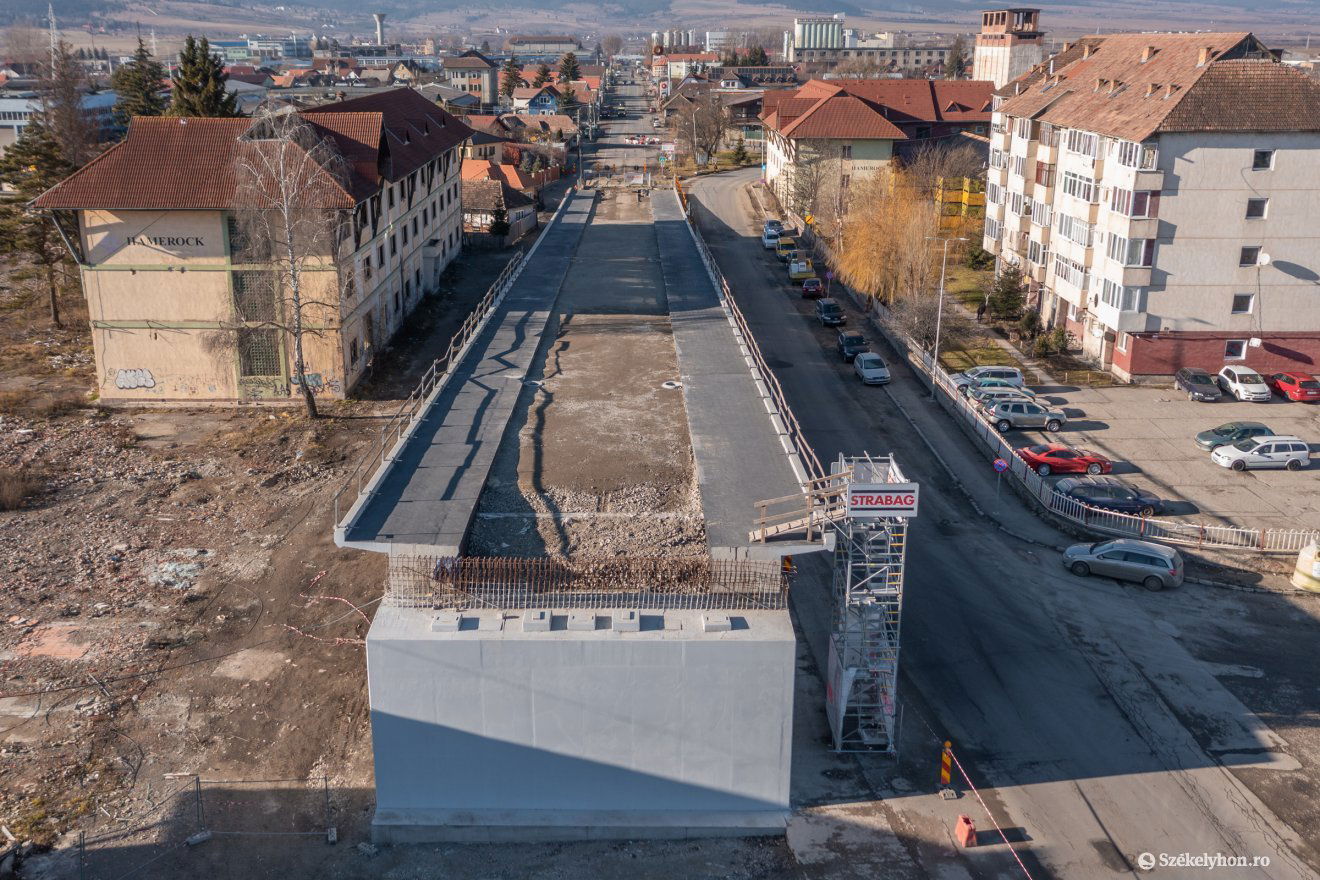

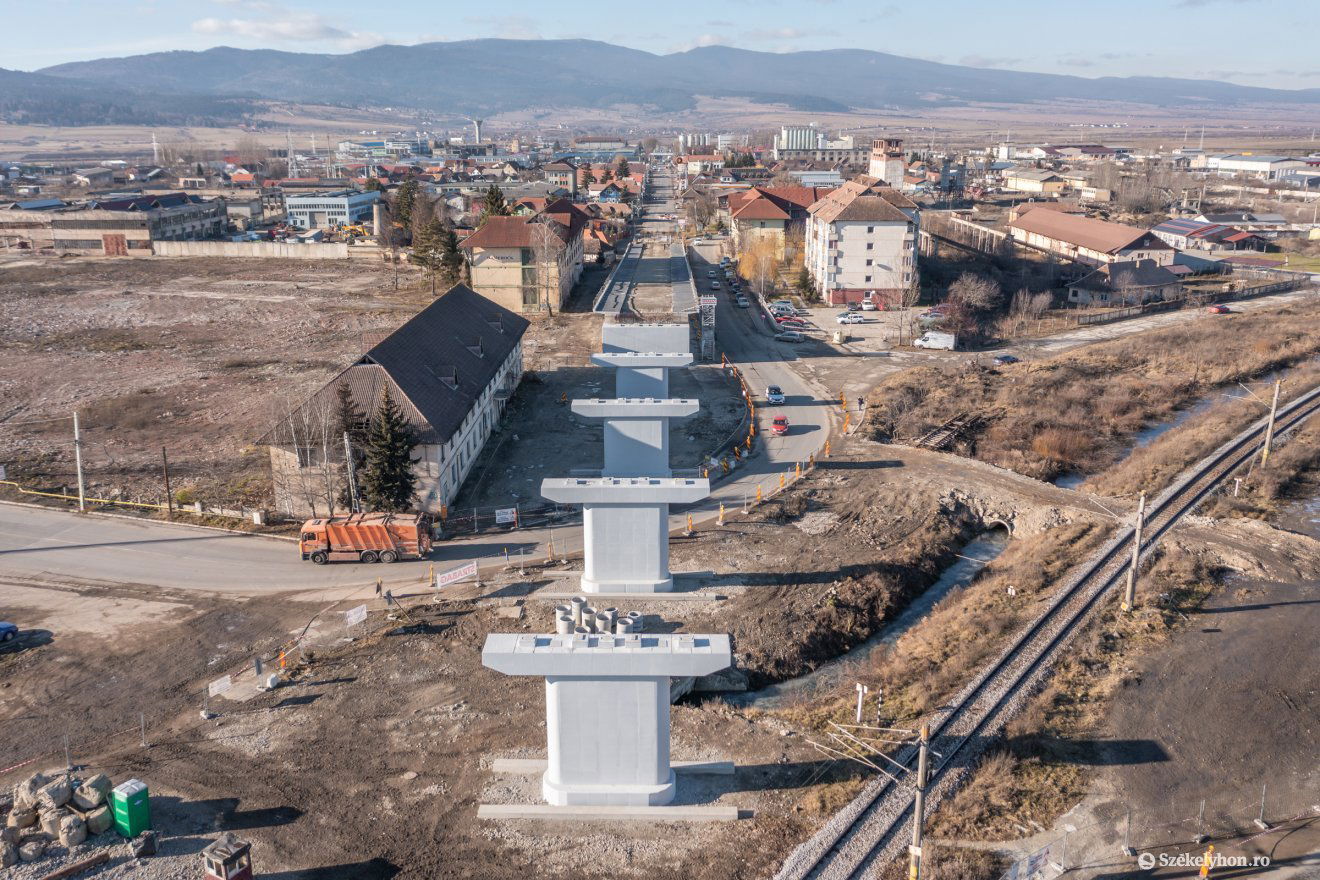

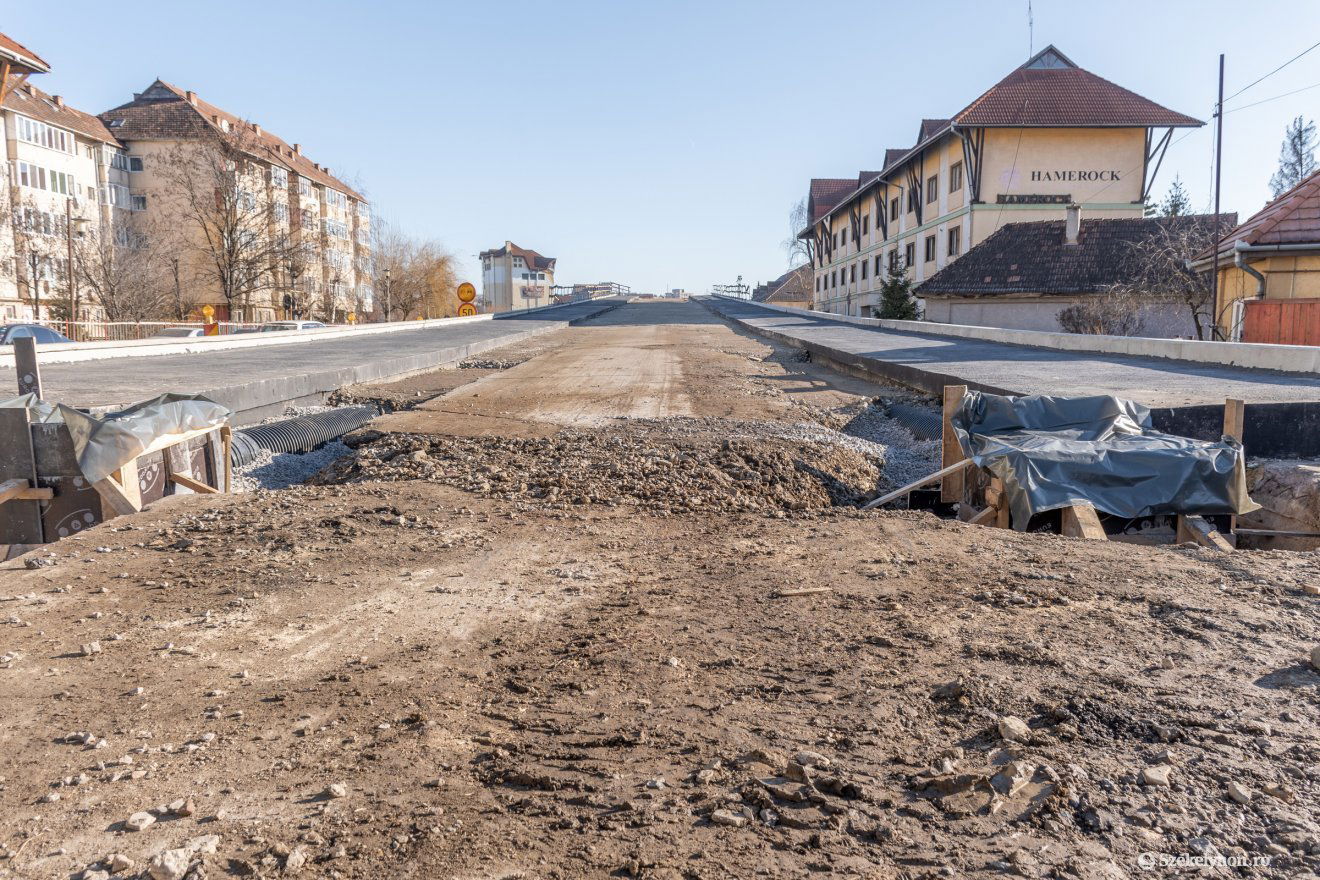

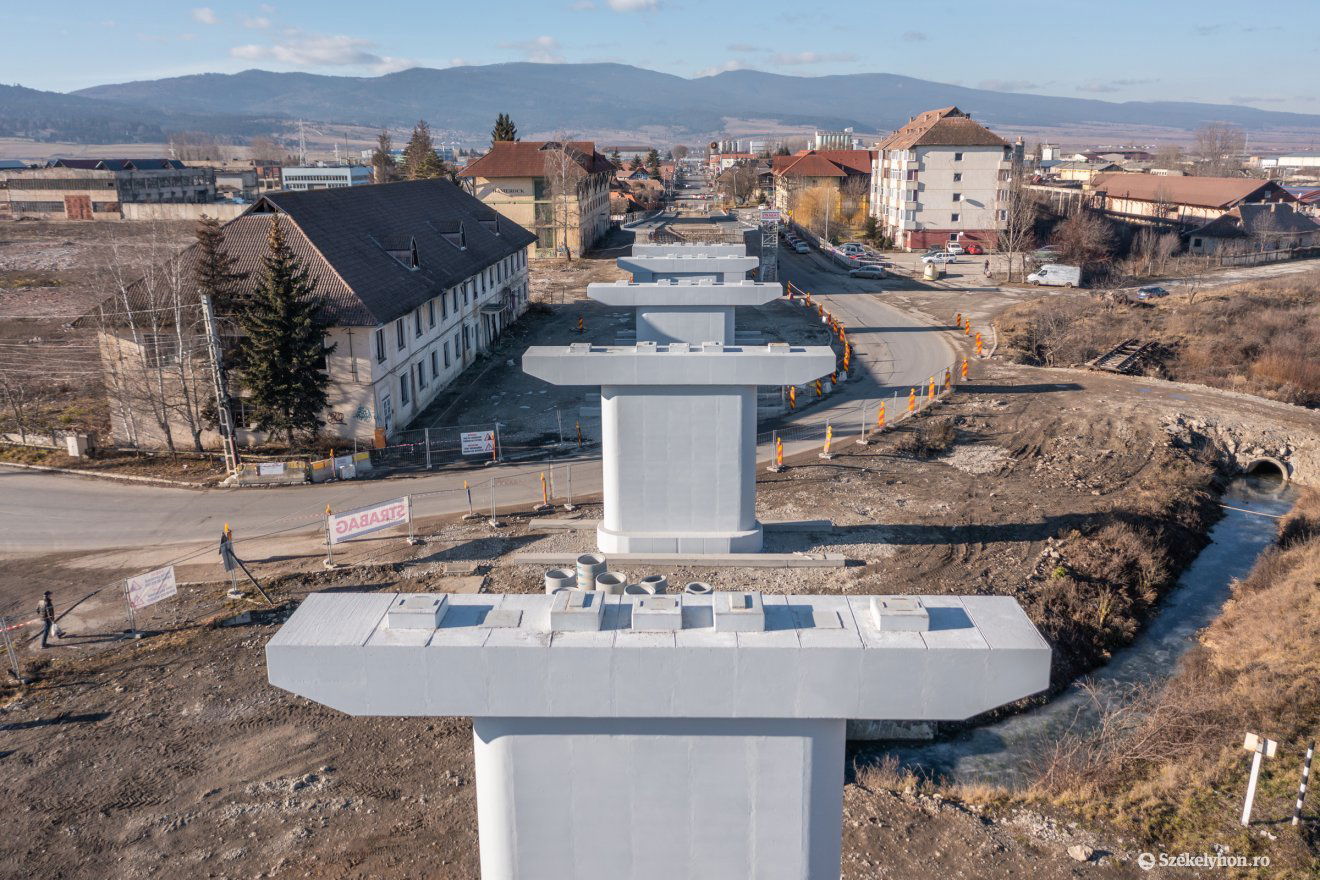

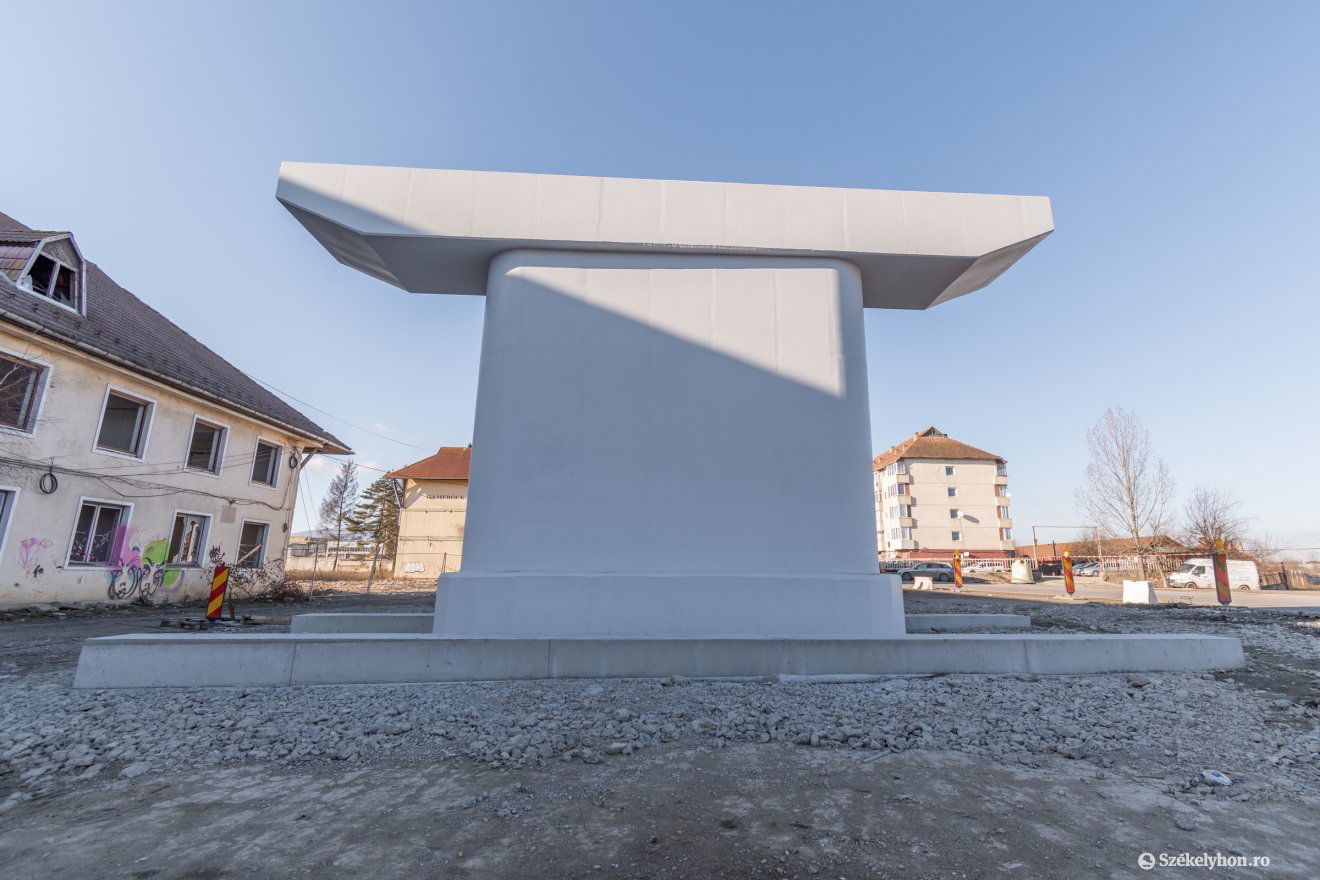

december végére az összes tartópillért megerősítették, lefestették a munkások, ugyanakkor mindkét rámpán a szélesítés megtörtént, ezek belseje újratömítődött, az új esővíz-elvezető rendszert sikerült kiépíteni.

A kivitelező december 23-án hagyta el a munkatelepet – és akkor sem kimondottan azért, mert nem dolgozott volna tovább, hanem azt mondták, hogy a karácsony legyen náluk is ünnep” – magyarázta Bors Béla.

•  Fotó: Pinti Attila

Fotó: Pinti Attila

Mint megtudtuk,

eddig egy hosszabbítást kért a kivitelező az eredeti periódushoz képest: a munkálatok elején volt egy kisebb bökkenő a régi hídon lévő villany-, gáz- és telekommunikációs hálózat föld alá helyezését illetően,

de az akadályt sikerült elhárítani – egy olyan berendezést hoztak, amivel nagyon rövid idő alatt kétszáz métert gond nélkül átfúrtak –, sőt olyan problémákra is megoldást találtak, amelyekre a tervezés nem tért ki. Az alpolgármester konkrét példaként a híd szomszédságában lévő, Hargita megye legnagyobb pékipari vállalkozását említette, amelynek a megközelíthetőségét sikerült biztosítani.

Helyi munkaerő, átadott tudás

„Amikor az első tárgyaláson leültünk egyeztetni a kivitelezővel, megkérdezték, hogy mi a városháza elvárása. Mi azt mondtuk, hogy a projekt valósuljon meg, végezzenek minőségi munkát, illetve amennyiben lehetséges, akkor használják a helyi erőforrásokat” – elevenítette fel az alpolgármester.

•  Fotó: Pinti Attila

Fotó: Pinti Attila

Noha az első két „kritérium” teljesülésére majd a felüljáró átvételekor lehet visszatérni, utóbbit maradéktalanul betartották, hiszen a felhasznált alapanyagokat többnyire helyi cégek állítják elő, a munkások java része pedig a térségből érkezett – ahogy Bors Béla fogalmazott,

Idézet
Tusnádfürdőtől Csíkszentdomokosig, a Kászonoktól a Gyimesekig helyi munkaerő volt jelen.

A nagy gépeket szintén helyi vállalkozásoktól bérlik. „Persze az építés minden fontos mozzanatára jött egy szakértő csapat, de nagymértékben helyi tudásra, gépparkra alapoztak. A városháza jelentős pénzösszegeket fizet ki – eddig öt pénzügyi elszámolás történt –, de az szinte mind visszafordult a helyi gazdaságba” – hangsúlyozta az elöljáró.

•  Fotó: Pinti Attila

Fotó: Pinti Attila

A Strabag korrektségét bizonyítja szerinte az is, hogy egy bizonyos típusú, speciális beton „receptjét” is átadták egy helyi vállalatnak, hogy az itt előállított építőanyagot használni tudják a munkálatok során. A hídfelújításra egyébként a fenntartható mobilitási pályázat keretéből 17,24 millió lejes támogatást biztosít az Európai Unió, de az iparági áremelkedések miatt ez már csak kevesebb mint egyharmada a teljes költségnek, amely meghaladja a 60 millió lejt.

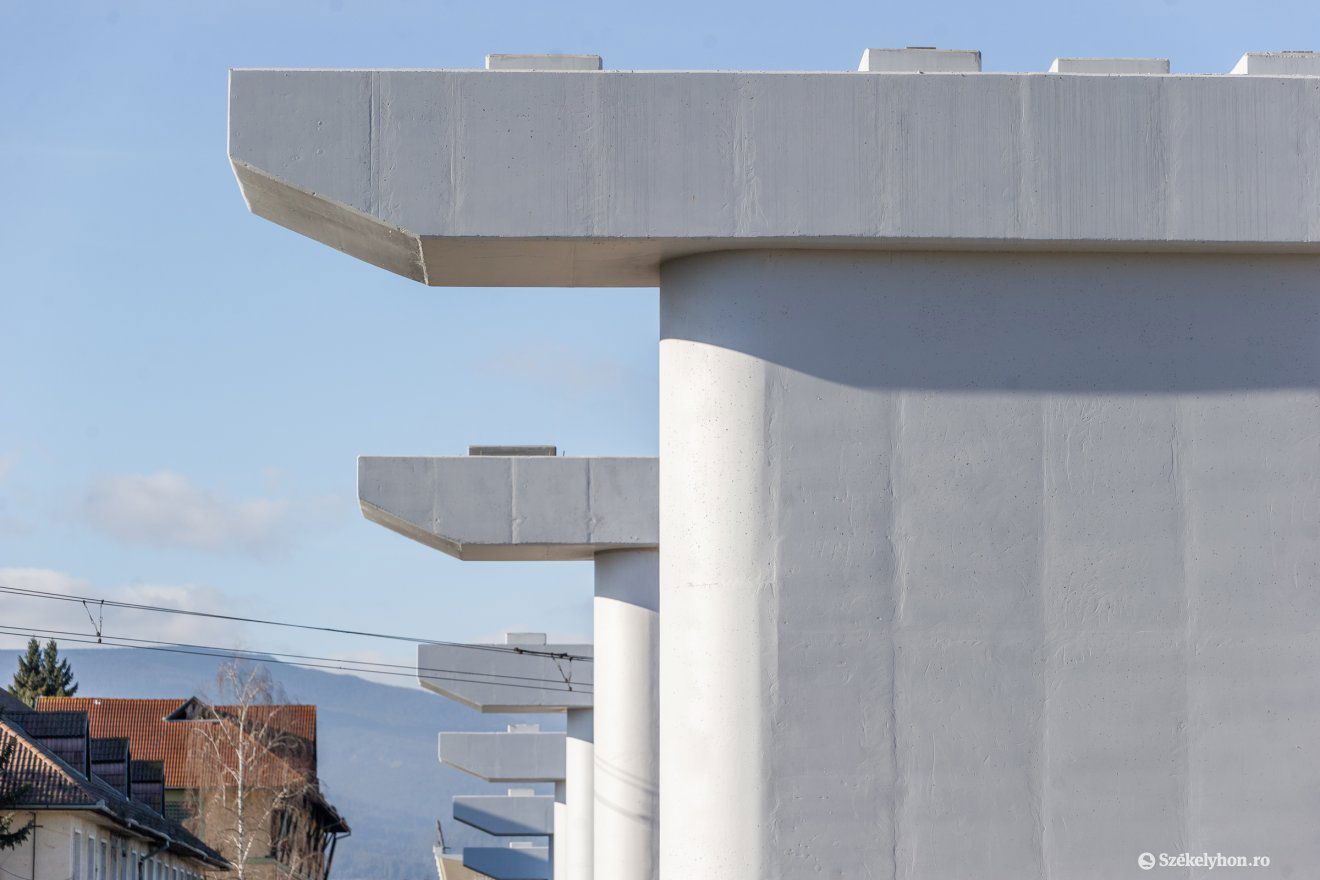

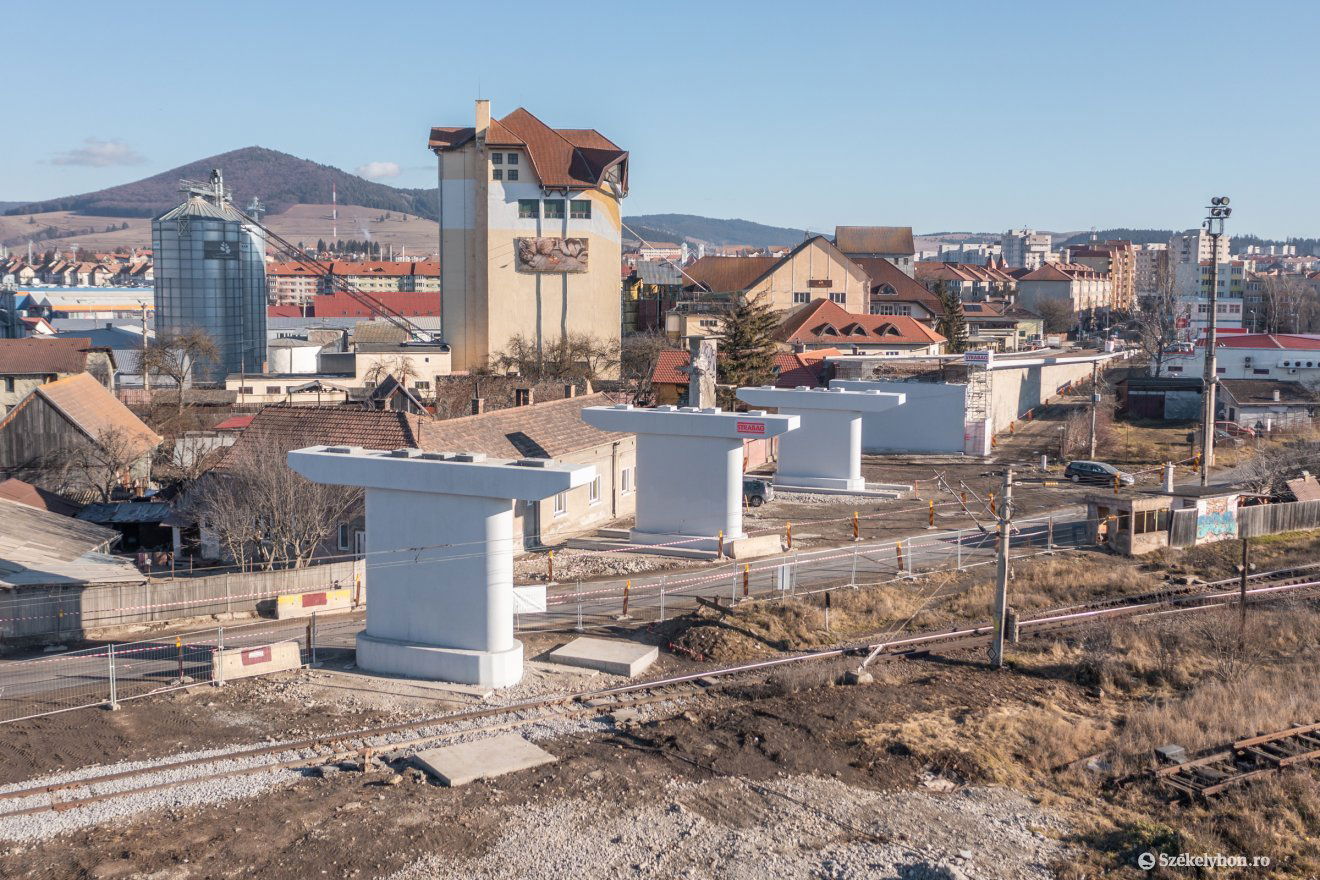

Nyolcvan gerendát kell felhelyezni

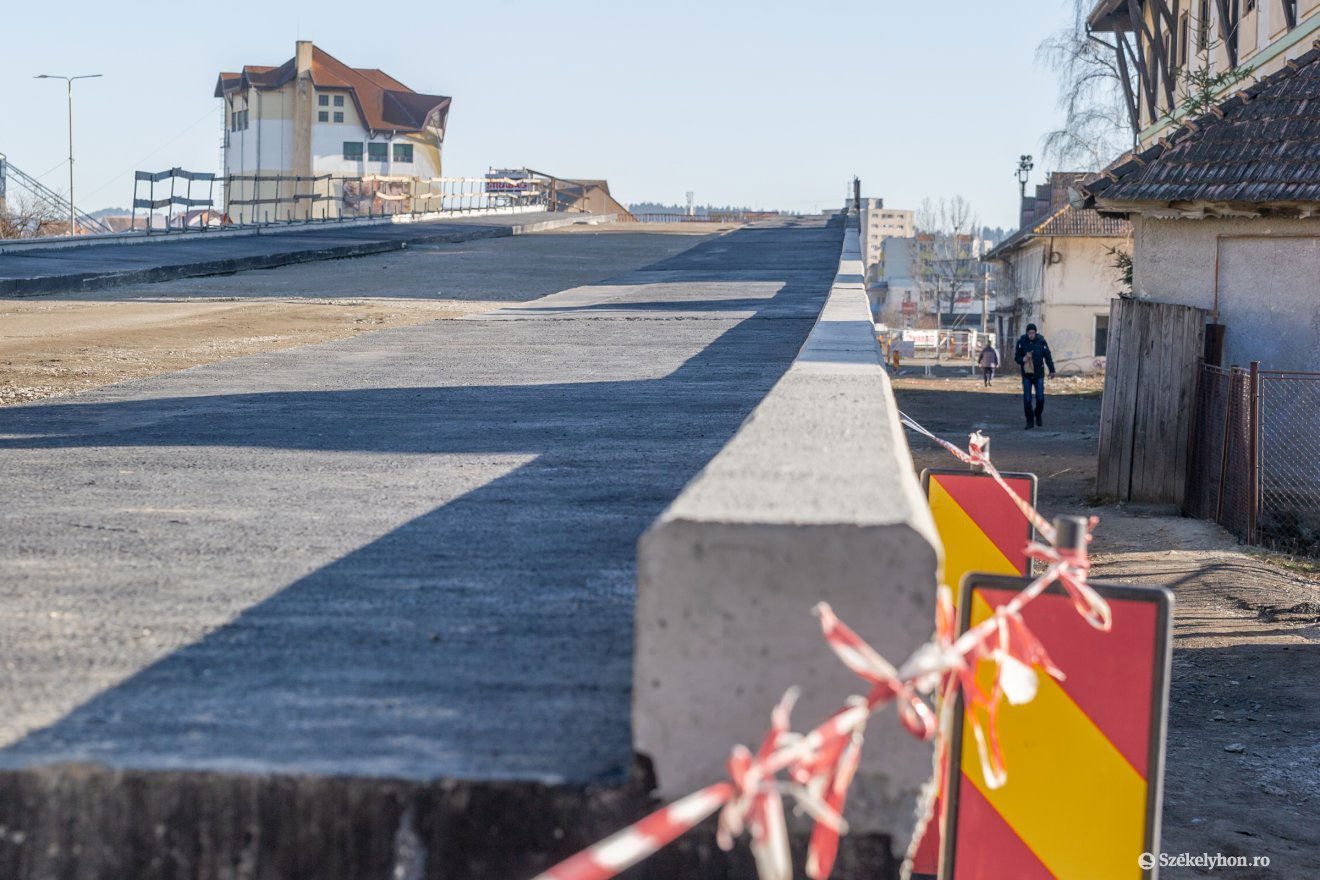

Néhány hete felmerült, hogy már 2022 végén hozzáfognának az új tartógerendák felhelyezéséhez a nyugati oldalon, de végül az a döntés született, hogy tavaszra halasztják ezt a nagyszabású munkafázist.

Idézet
Decemberben csak tíz gerenda leszállítására lett volna lehetőség, azaz csak egy összekötést lehetett volna lefödni. Tavasszal már folyamatos lesz az utánpótlás, hiszen addigra annyira haladnak majd ezek gyártásával. Nyolcvan gerenda felhelyezéséről van szó. Lesz még látványos rész

– részletezte Bors Béla.

•  Fotó: Pinti Attila

Fotó: Pinti Attila

Miután helyükre kerülnek a gerendák, várhatóan felgyorsulnak a dolgok: azokat egy vasszerkezettel összefogatják, majd következik az útburkolat, a járda, a kerékpársáv és a hangszigetelés elkészítése, aztán kiépítik a teljesen új közvilágítást. „Arra is találtunk megoldást, hogy a híd alját hangulatfénnyel lássuk el – itt majd jövünk meglepetésekkel” – vetítette előre az alpolgármester.

•  Fotó: Pinti Attila

Fotó: Pinti Attila

Végezetül elmondta, mivel a mobilitási projekt részeként a Hargita utcában a híd keleti, Harmopan felőli oldalától a Millenniumi templomig egyik sávon felszámolják a parkolókat, ezért ennek mintegy ellensúlyozására azt tervezik, hogy

a Penny bevásárlóközpont és a híd közötti szabad részen, továbbá a híd alatt, az egykori Hamerock-épület felől rendezik a területet,

és a járművek számára megállóhelyeket alakítanak ki.

•  Fotó: Pinti Attila

Fotó: Pinti Attila

•  Fotó: Pinti Attila

Fotó: Pinti Attila

•  Fotó: Pinti Attila

Fotó: Pinti Attila

•  Fotó: Pinti Attila

Fotó: Pinti Attila

•  Fotó: Pinti Attila

Fotó: Pinti Attila

•  Fotó: Pinti Attila

Fotó: Pinti Attila

•  Fotó: Pinti Attila

Fotó: Pinti Attila

•  Fotó: Pinti Attila

Fotó: Pinti Attila

•  Fotó: Pinti Attila

Fotó: Pinti Attila

•  Fotó: Pinti Attila

Fotó: Pinti Attila

•  Fotó: Pinti Attila

Fotó: Pinti Attila

•  Fotó: Pinti Attila

Fotó: Pinti Attila

•  Fotó: Pinti Attila

Fotó: Pinti Attila

•  Fotó: Pinti Attila

Fotó: Pinti Attila

•  Fotó: Pinti Attila

Fotó: Pinti Attila

•  Fotó: Pinti Attila

Fotó: Pinti Attila
