Tető alá kerül a csíkszentsimoni sportcsarnok

•  Fotó: Pinti Attila

Fotó: Pinti Attila

Elkészült a Csíkszentsimonban a többfunkciós sportcsarnok szerkezete, a tervek szerint nemcsak a tető kerül rá idén, hanem az oldalfalakat, ablakokat is felszerelik. Így a tél folyamán is tud dolgozni a kivitelező cég, a belső szerelésekkel folytathatják a munkát.

Kovács Attila

2020. november 15., 10:142020. november 15., 10:14

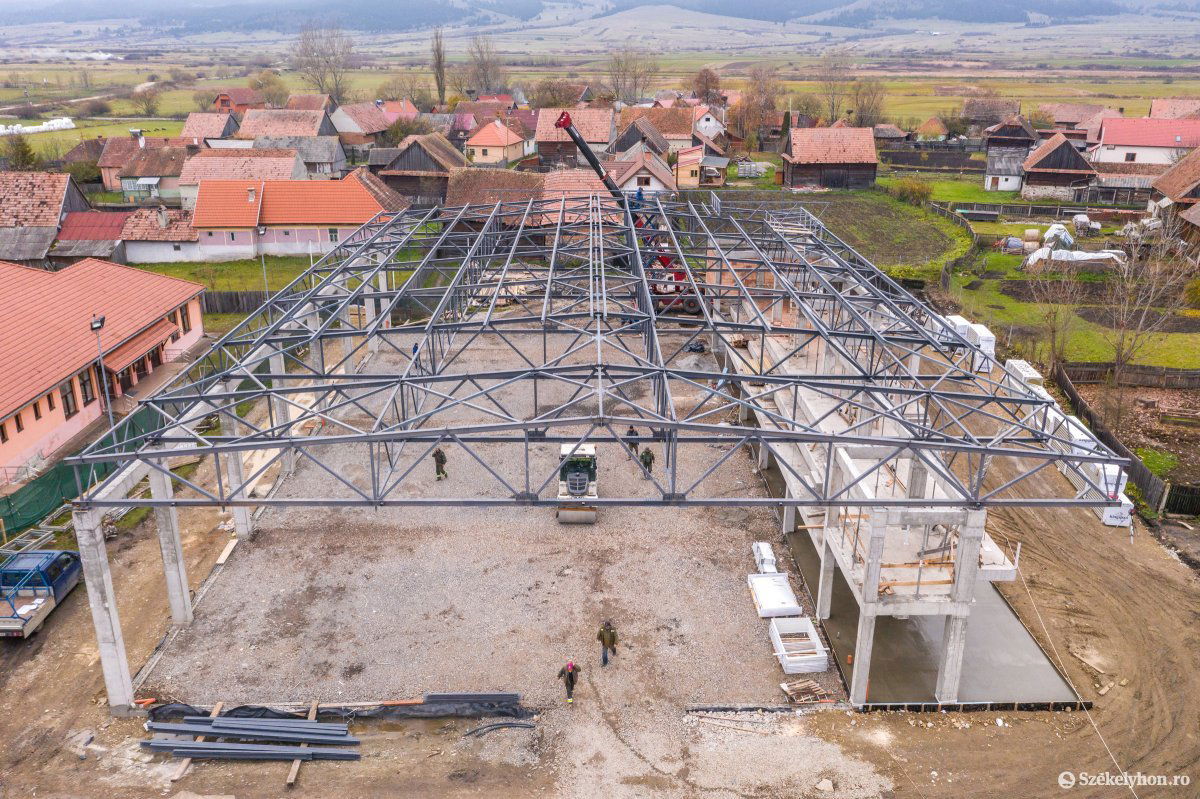

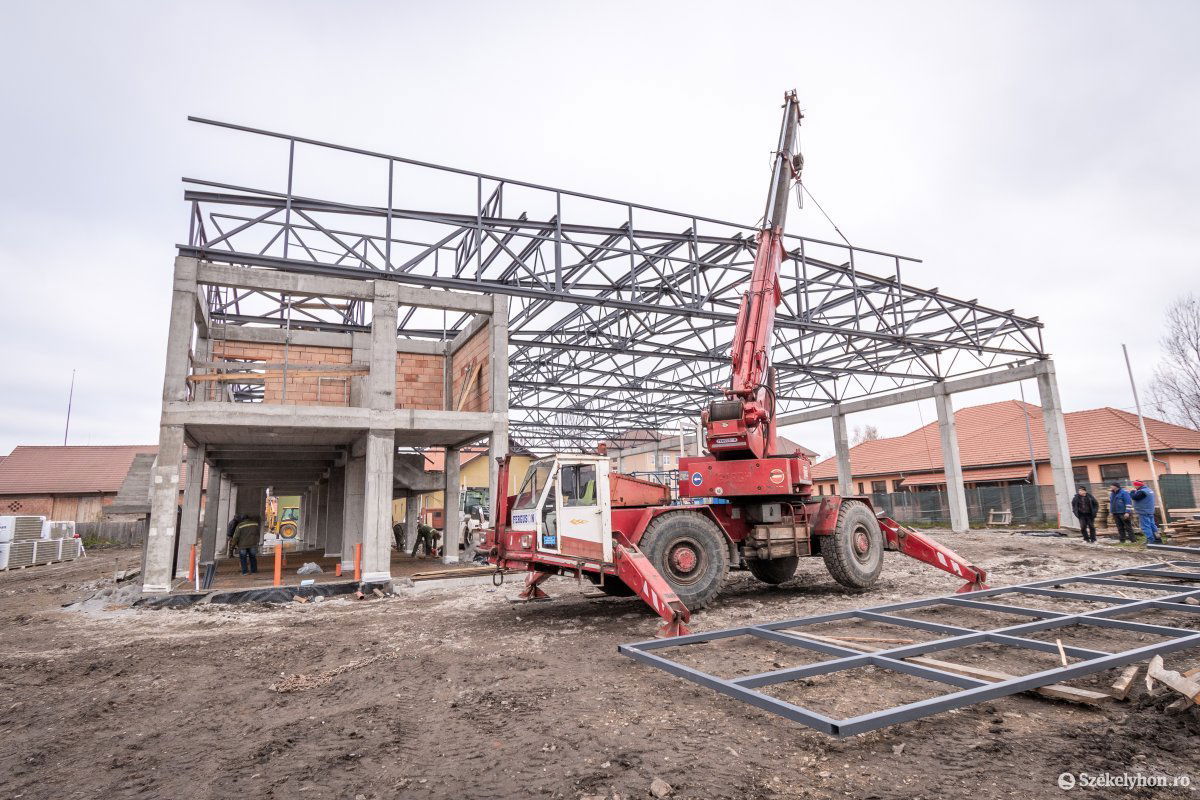

A betonból készült tartószerkezet és a hozzá kapcsolt lelátó már áll a csíkszentsimoni kultúrotthon udvarán, ugyanakkor a fém tetőszerkezetet is rögzítették – így a sportcsarnok váza elkészült. Ezekre kell rögzíteni az előregyártott panelekből készülő oldalfalakat, ablakokat, illetve a tetőt ahhoz, hogy

a téli időszakban zárt térben lehessen folytatni a munkát.

•  Fotó: Pinti Attila Galéria

Fotó: Pinti Attila

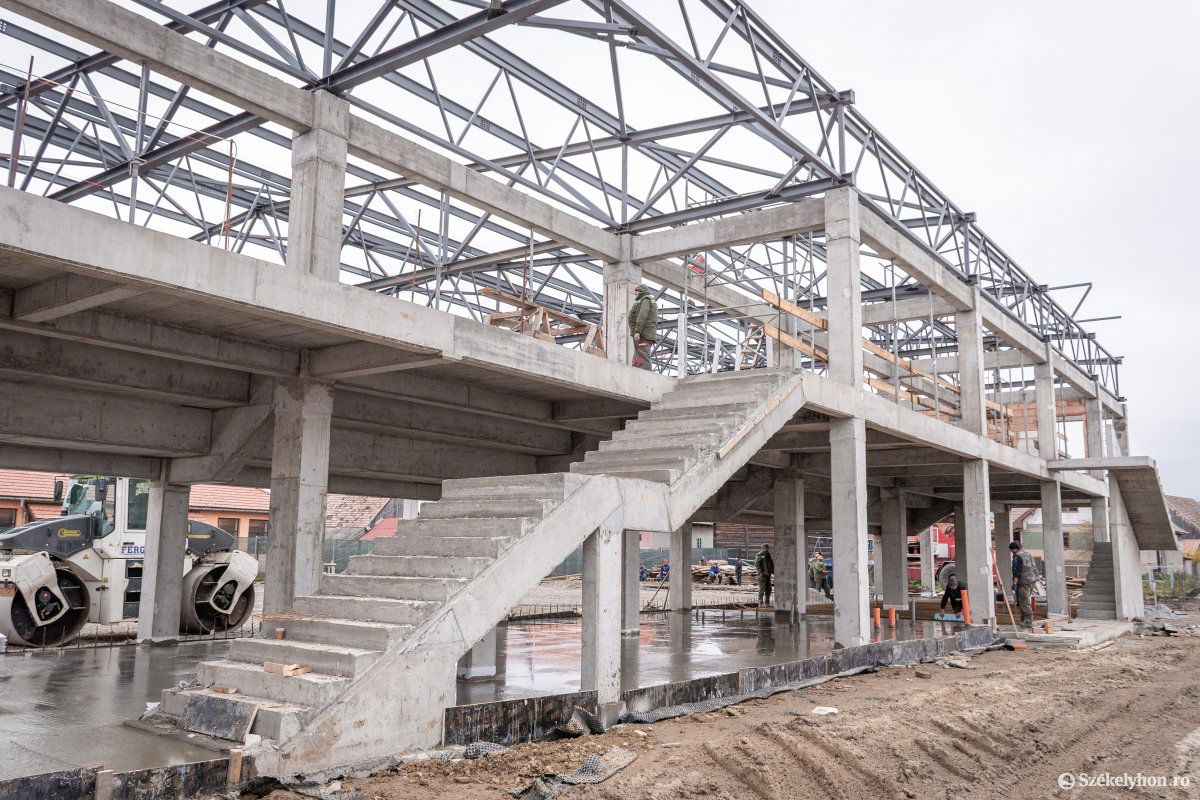

Kozma István szentsimoni polgármester szerint az építők az előzetesen rögzített ütemterv szerint haladnak, és a célkitűzés az épületet szerkezetkész állapotba hozni a tél beálltáig. Így

a belső szerelési munkálatokat a hideg évszakban is lehet végezni, egy év alatt pedig befejezni az építkezést.

Hirdetés

A községnek is van feladata

Az építkezést tavasszal kezdte el a kivitelezéssel megbízott csíkszeredai Impex Aurora Kft., a költségeket az Országos Beruházási Társaság (CNI) biztosítja. Nem volt egyszerű az előkészítés, mivel

2017-ben az akkori árak szerint a költségeket 4,7 millió lejre becsülték, ez az összeg viszont az építőipari áremelkedések miatt már egy év múlva nem volt reális.

Erről eredménytelen közbeszerzések tanúskodtak, amelyekre nem volt jelentkező. Tavaly jóváhagyták a költségnövelést, és

az áfástól 7,7 millió lejre emelt összeg már megfelelőnek bizonyult, szerződést tudott aláírni a CNI a kivitelezővel.

•  Fotó: Pinti Attila Galéria

Fotó: Pinti Attila

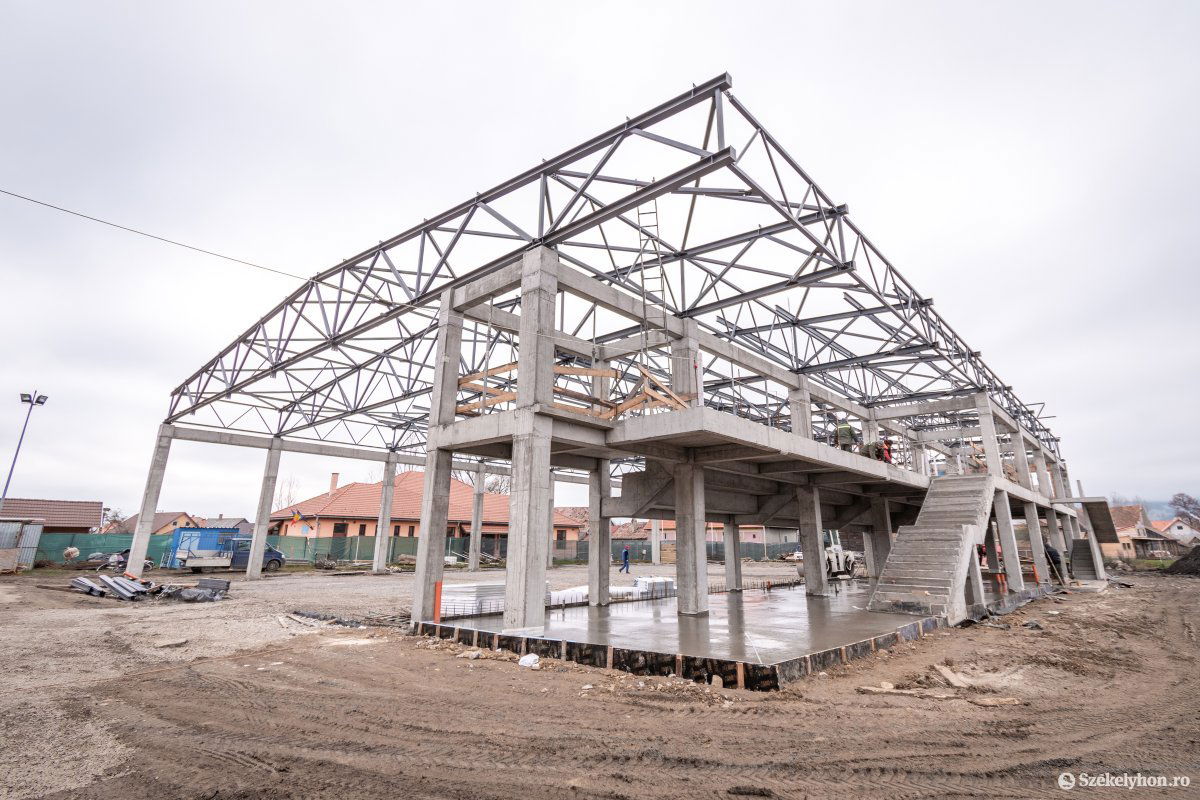

A községnek a terület mellett a közművesítést kell biztosítania, a villany- víz- és csatornahálózathoz csatlakoztatni a csarnokot. Ennek előkészítése folyamatban van, most az áramszolgáltató belegyezését várják a bekötéshez – tudtuk meg. Mivel a községben még nincs szennyvízhálózat, amelynek kiépítése ezután történik meg,

az épületből származó szennyvíz számára egy, az előírásoknak megfelelő, szippantható tartályt kell a földbe ásni.

A gázhálózatra is várni kell még, ezért az első években a csarnok fűtését fatüzelésű kazánnal biztosítják.

•  Fotó: Pinti Attila Galéria

Fotó: Pinti Attila

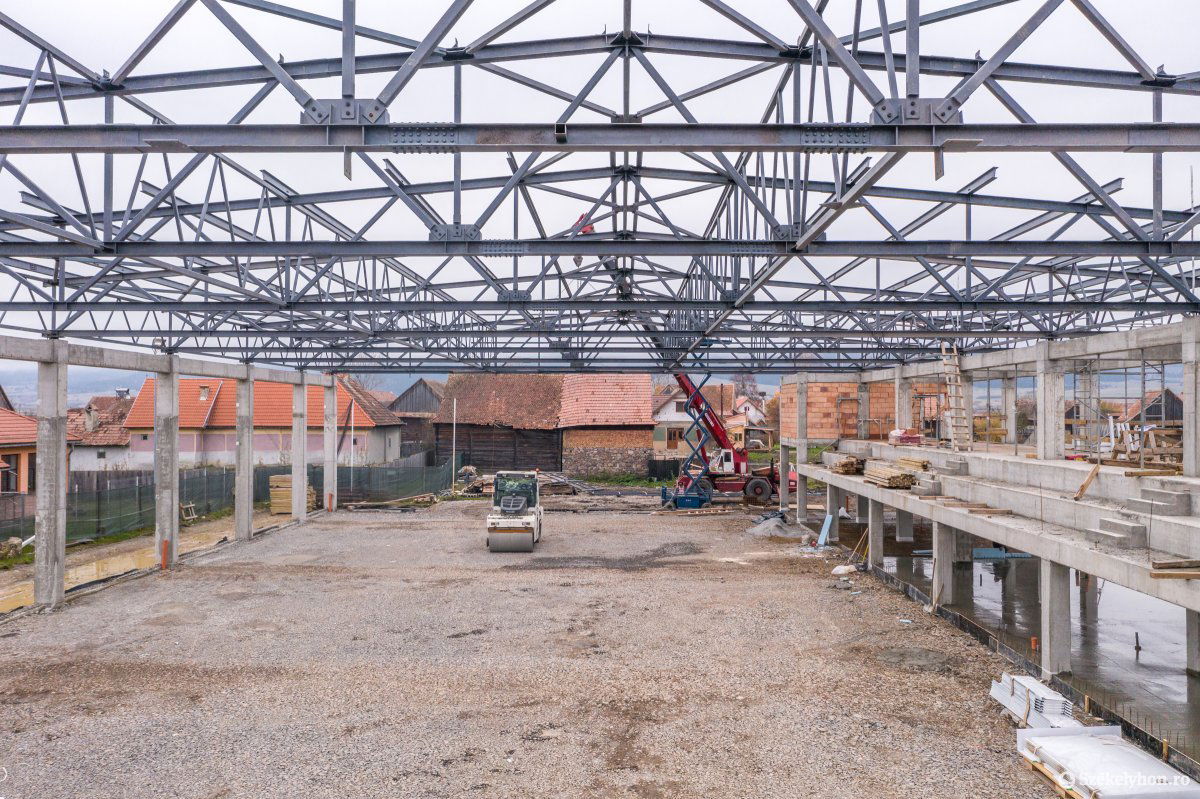

Több sportágat tud befogadni

Az épületben sportolói, illetve játékvezetői öltözők, mosdók, elsősegély szoba, sportraktár is lesz, illetve egy

180 ülőhelyet biztosító lelátó is lesz, a nézők számára női és férfi mosdó áll rendelkezésre.

A játéktér a testnevelés órák mellett kézilabdázásra, kosárlabdázásra, teremlabdarúgásra is alkalmas lesz, az asztaliteniszezők is használhatják, illetve csoportos alakformáló edzéseket is lehet tartani a sportcsarnokban. Ugyanakkor különböző sport- és kulturális rendezvényeknek adhat helyet.

•  Fotó: Pinti Attila Galéria

Fotó: Pinti Attila
