Új híd épült az Ajta-patak felett
Fotó: Török Etele
Idén előreláthatólag sikerül befejezni a Málnásfürdőtől az ágostonfalvi Olt-hídig, illetve a Hagymás-tetőig tartó közel 50 kilométeres útszakasz teljes körű újjáépítését. 2024-ben Kovászna megyében ez lesz a legfontosabb előrelépés az infrastrukturális fejlesztések terén, de emellett egyéb munkálatok is várhatók.
2024. február 09., 08:042024. február 09., 08:04
2024. február 09., 08:052024. február 09., 08:05
Málnásfürdő és – Barót érintésével – az ágostonfalvi Olt-híd között összekötő szakasz felújítása 70 százalékban már elkészült, így jogos az elvárás arra nézve, hogy még az idén sikerül pontot tenni a munkálat végére. A projekt összköltségvetése 88 millió lejre rúg. Ez hatalmas összeg, de összetett és nehéz a kivitelezés is.
Az erdővidéki munkálat egy másik része a Baróttól Hargita megye határáig, azaz a Hagymás-tetőig tartó, Olaszteleken és Vargyason átvezető, 15 km hosszúságú megyei út rendbe tétele, amely 47 millió lejből készül; itt a munkálatok 60 százalékán vannak túl. Ez a két beruházás
Amíg elkészült, addig is át kellett kelni rajta valahogy
Fotó: Török Etele
Ezért is mondta Tamás Sándor megyeitanács-elnök, amikor a folyamatban levő munkálatokról kérdeztük, hogy „nem toldoznak-foltoznak, hanem újat építenek”.
– tájékoztatott a tanácselnök.
A Hatodon is biztonságosabb most a közlekedés
Fotó: Török Etele
A szükséges több mint 6,3 millió lejt kormányzati forrásból, valamint saját költségvetéséből teremti elő Kovászna Megye Tanácsa. Ahogy az időjárás engedi, hozzákezdenek a munkálatoknak, és reményeik szerint már idén be is fejezik.
A Barátos és Zabola közötti megyei úton a nagyon rossz állapotban levő részekre, Zabola és Tamásfalva között, valamint Szörcse belterületén a megyei önkormányzat saját költségvetésből aszfaltszőnyeget terített. A teljes szakaszra, a több mint 10 km-es megyei út újjáépítésére az idén a terveket készítik el.
Angyalost aszfaltút köti össze a vasúti megállójával
Fotó: Török Etele

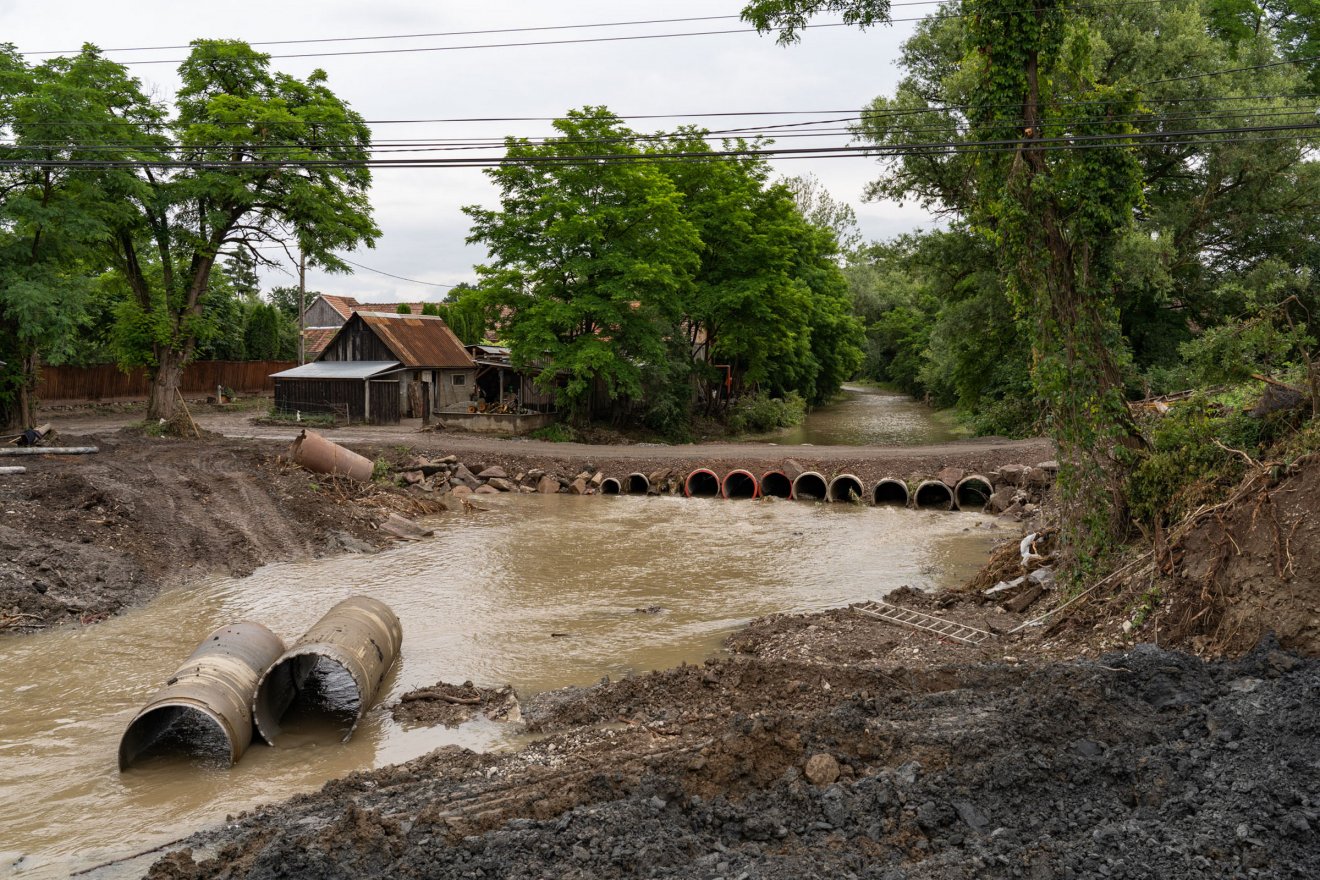

Az Ajta-patakon átvezető, tönkrement vashíd helyett új betonhidat építettek. Ezt a forgalom előtt megnyitották, a munkálat lezárása a nyáron esedékes. Emellett
Összesen 11 millió lejes munkálatról van szó, hozzá a pénzt kormányzati forrásból és saját költségvetésből biztosítják.

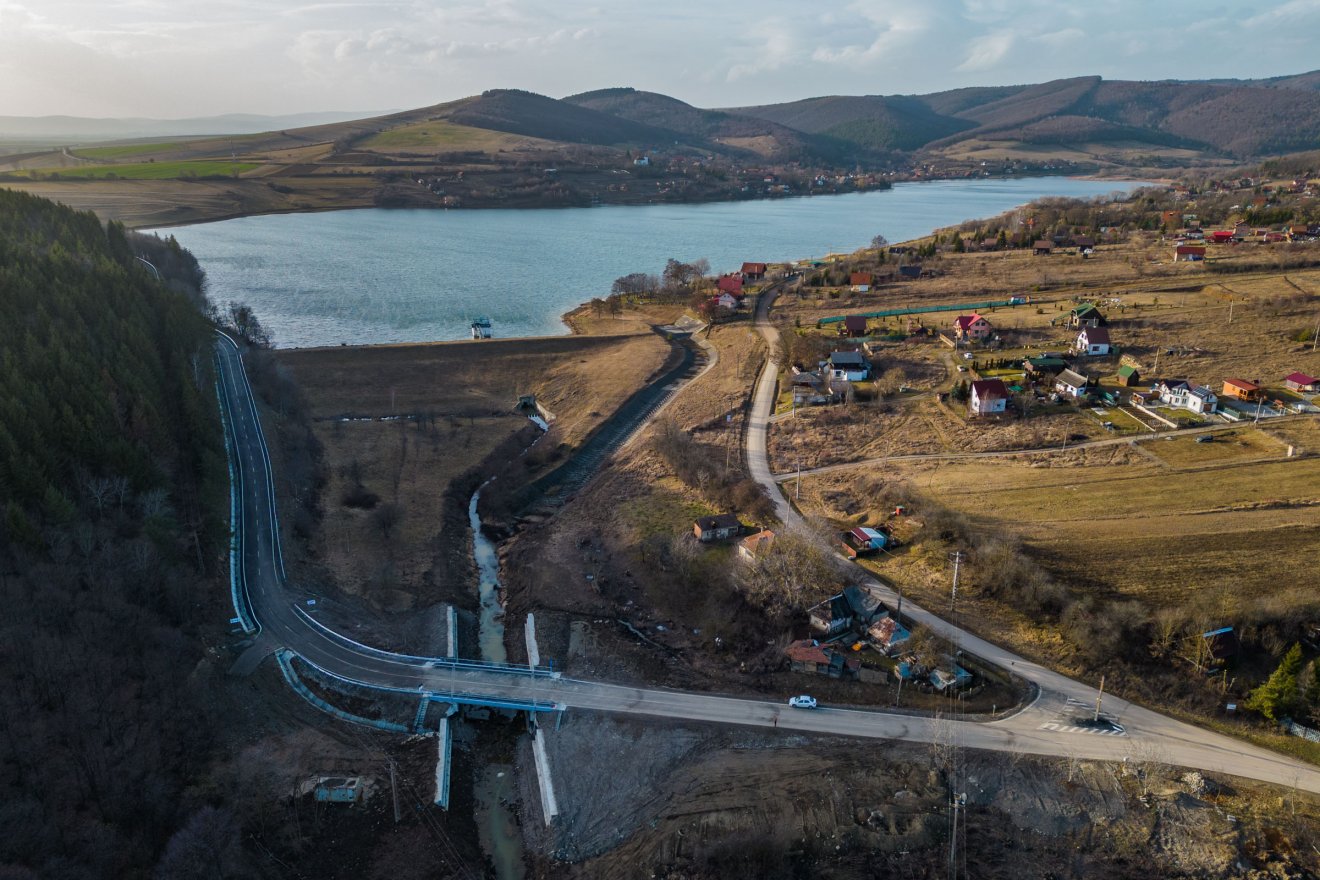

Új aszfaltút és híd a Besenyői-tó mellett
Fotó: Kocsis B. János
A karbantartási munkálatokat – festés, foltozás, kisebb aszfaltszőnyegek, átereszek, útpadkák kaszálása, makadámutak kövezése stb. – a szokásos módon végzi a megyei önkormányzat, ennek költségvetése 5,7 millió lej, amit célirányos kormányzati támogatásból fedeznek. Háromszéken megyei úthálózat hossza 260 km-t tesz ki. Emellett még van 253 km községi út és 283 km országút is a megyében.
Összekötötték Orbaiszéket Bodzavidékkel
Fotó: Kocsis B. János

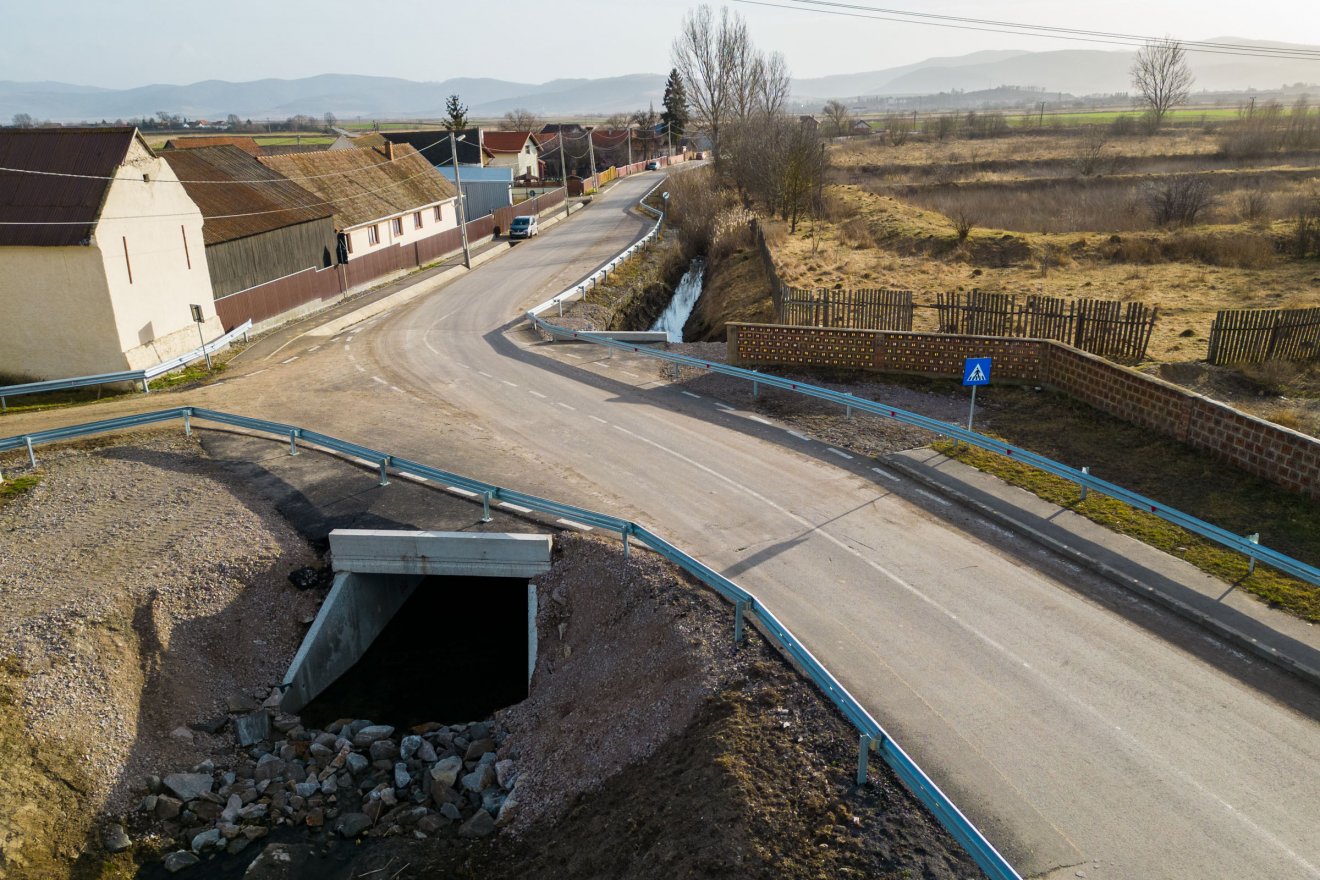

Az út- és hídépítés terén tavaly is látványos előrehaladást ért el Kovászna megye. Így például 31,7 millió lejes beruházás révén befejezték a Nagyborosnyó – Kisborosnyó – Nagypatak – Saramás – Bodzaforduló közötti, 22,5 kilométeres megyei út újjáépítését, összekötvén Orbaiszéket Bodzavidékkel. Nagypatak és Saramás között eddig soha nem volt aszfaltozott út. Egy 5,8 millió lejes értékű munkálat eredményeképpen most már Maksát is aszfaltút köti össze Sepsibesenyővel, a Besenyő-patak felett pedig új betonhidat építettek. Ugyancsak kormányzati forrásokból és saját költségvetésből, 1,1 millió lejből Várhegyen is új hidat emeltek.
Sepsibükszádon is új hídra van szükség
Fotó: Kocsis B. János
A várhegyiek sem panaszkodhatnak a közúti infrastruktúra terén
Fotó: Kocsis B. János
