Harmadik szakaszához érkezett a római katolikus egyház tulajdonában lévő gyergyószentmiklósi Fogarasy Mihály Műszaki Középiskola épületének több éve zajló felújítása. Ezzel azonban még nem zárul le a beruházás, további forrásokat keresnek a befejezéshez.
2024. október 21., 14:142024. október 21., 14:14
Fotó: Gergely Imre
Harmadik szakaszához érkezett a római katolikus egyház tulajdonában lévő gyergyószentmiklósi Fogarasy Mihály Műszaki Középiskola épületének több éve zajló felújítása. Ezzel azonban még nem zárul le a beruházás, további forrásokat keresnek a befejezéshez.
2024. október 21., 14:142024. október 21., 14:14
Fotó: Gergely Imre
A gyergyószentmiklósiak körében Szakiként emlegetett középiskola épületére évtizedeken át nem fordítottak különösebb figyelmet, hatvan éve nem volt jelentősebb felújítás az 1876-ban felépült iskolán. Miután az impozáns épület újra az egyház tulajdonába került, belevágtak a korszerűsítés előkészítésébe.
Amint a Szent István plébánián szolgáló Keresztes Zoltán plébános elmondta,
2020-ban sikerült elkészíteni a szükséges terveket, és Magyarország Kormánya felvállalta a felújítás finanszírozását.

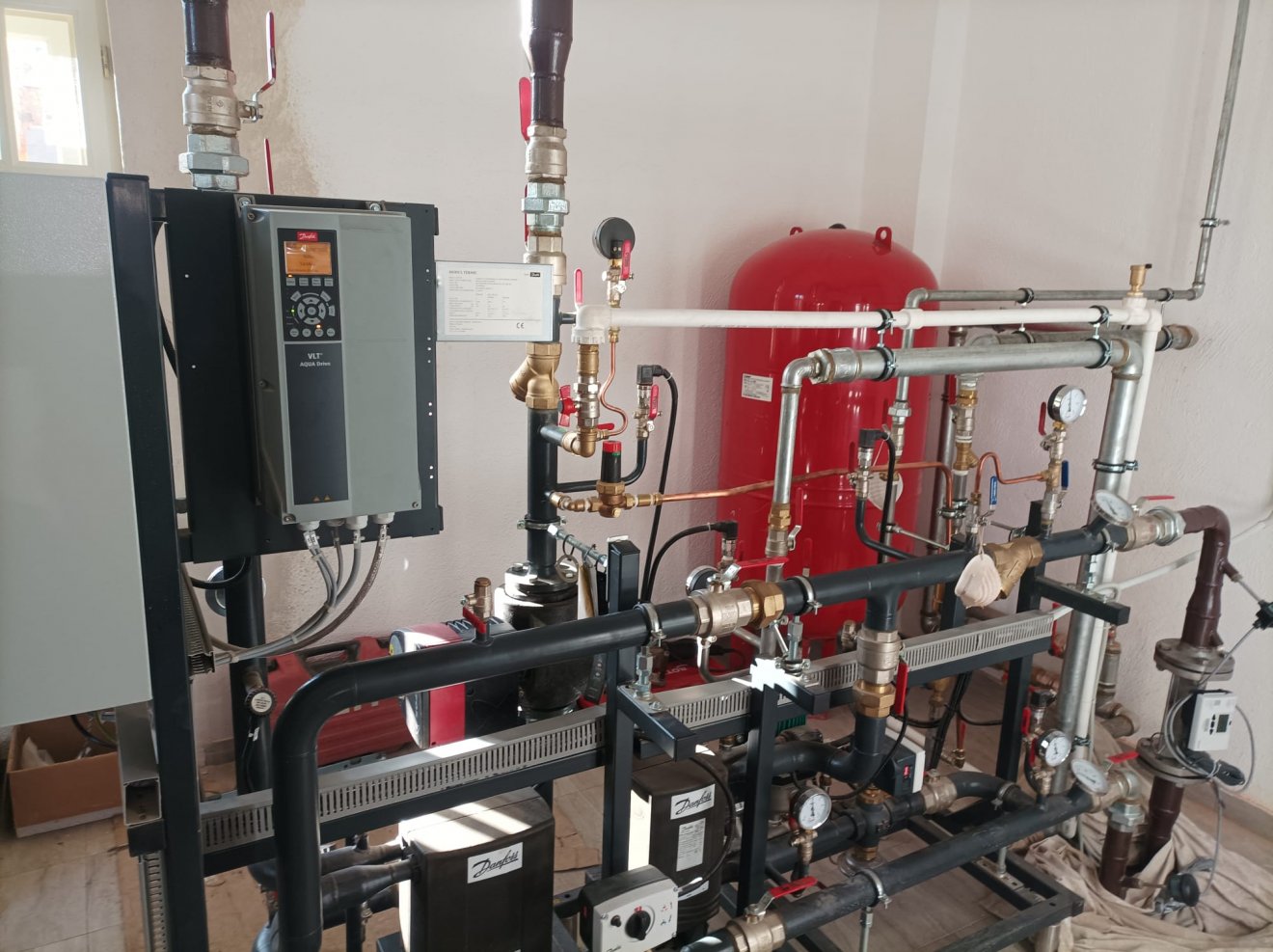

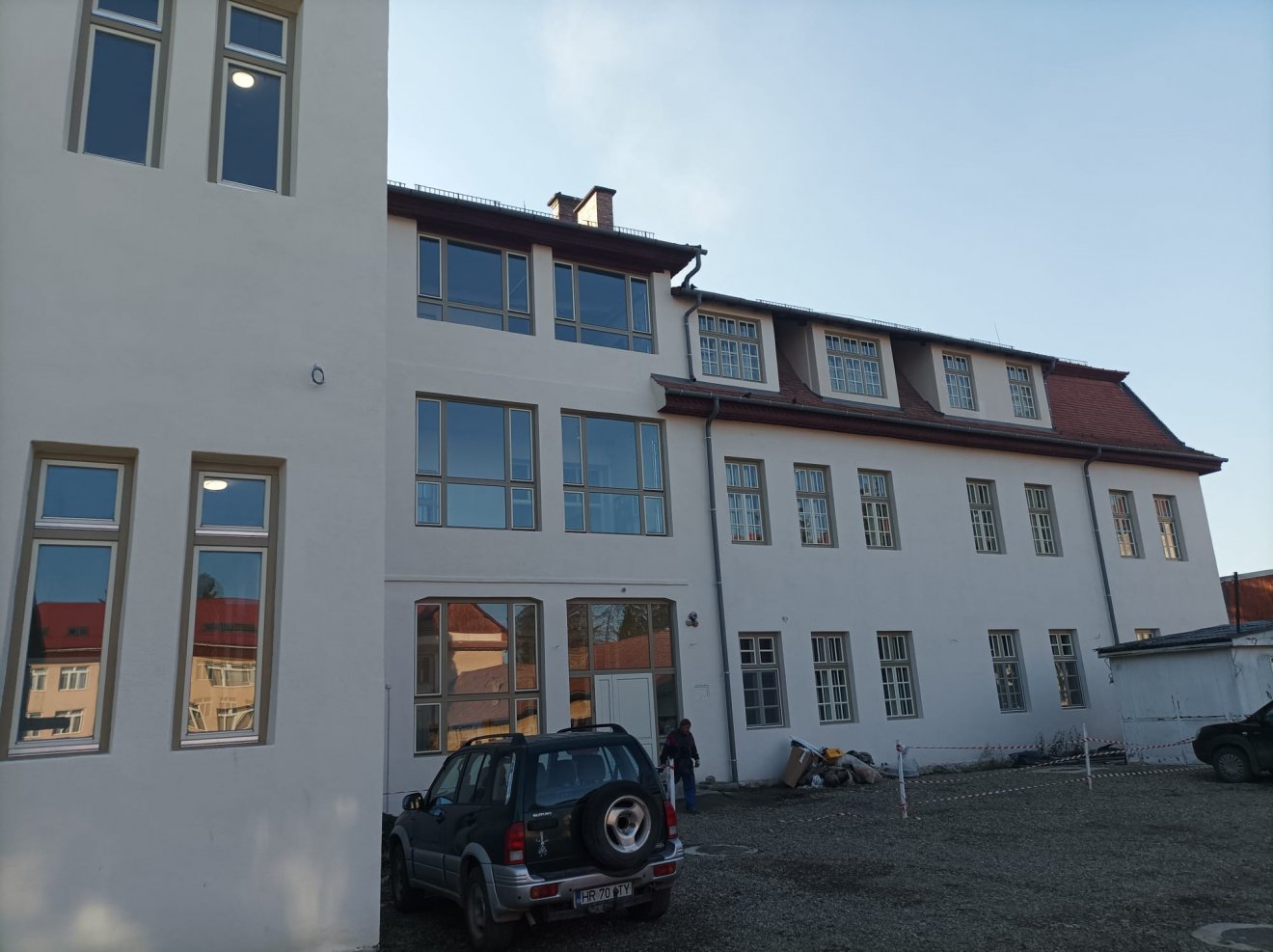

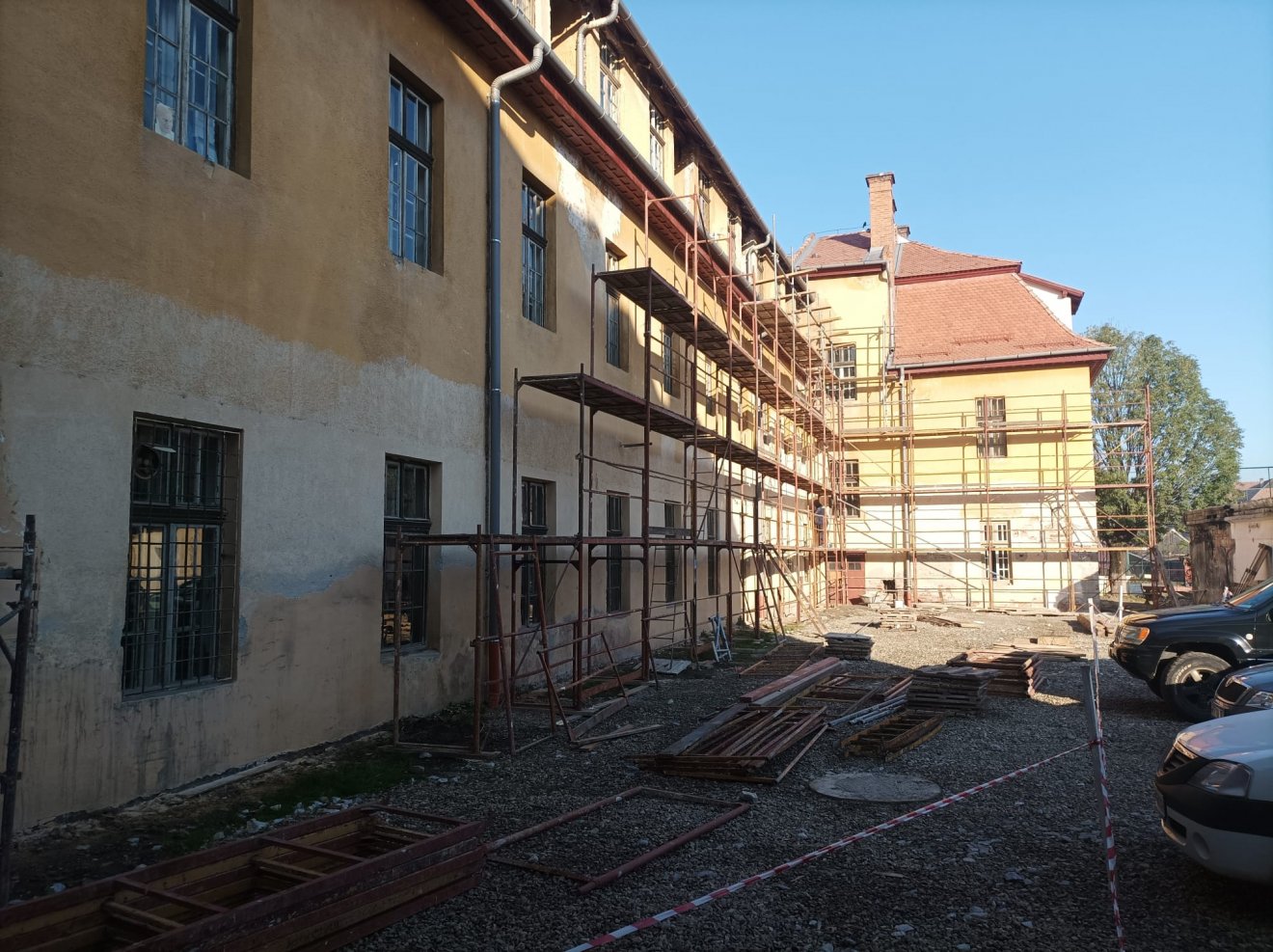

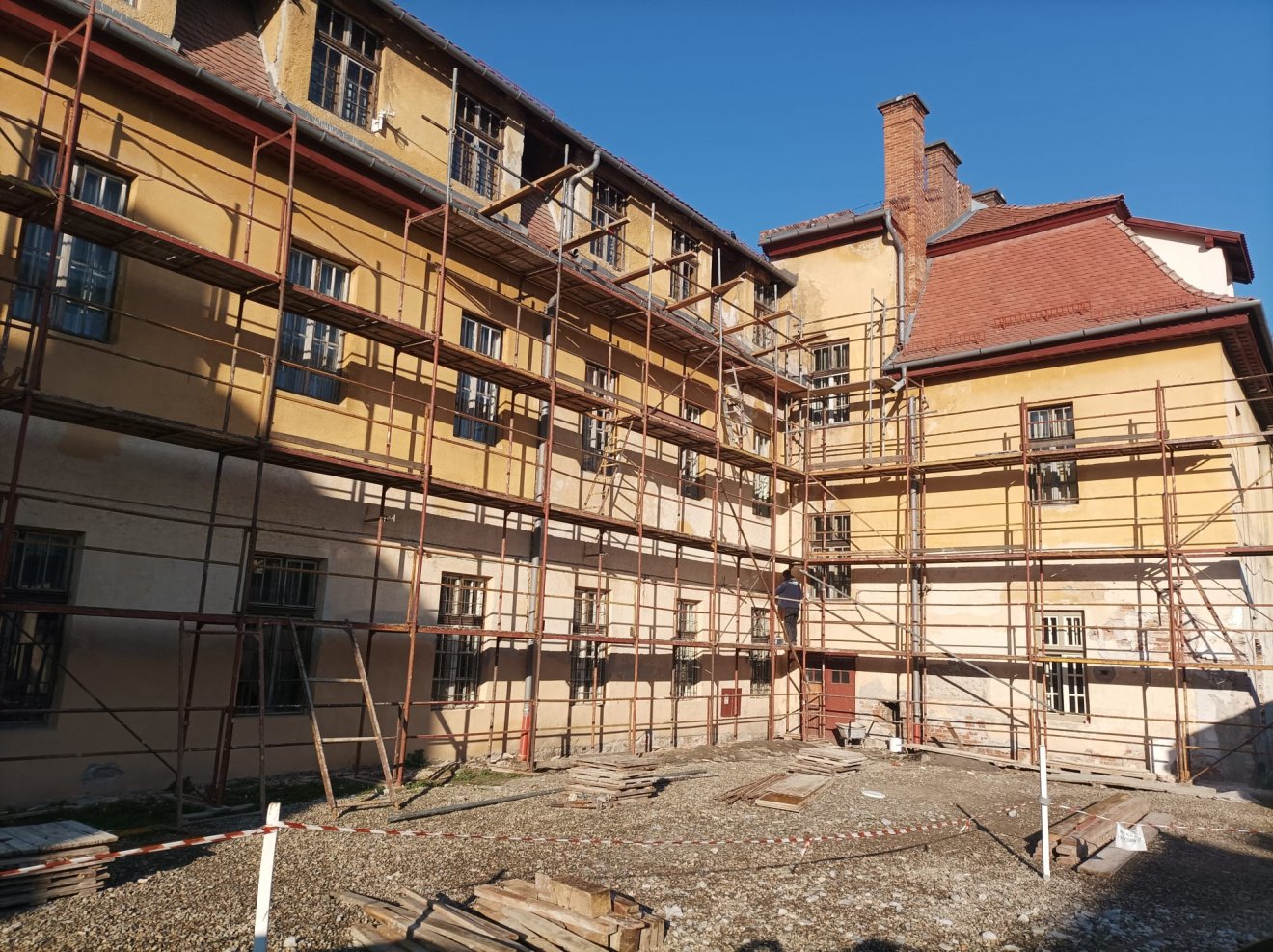

A megállapodás szerint a projekt három fázisban valósul meg, a magyar kormány három részletben folyósítja a támogatást. Az első ütemben felújították a tetőszerkezetet, korszerűsítették az Márton Áron utcai homlokzatot, kicserélték a nyílászárók nagy részét és részlegesen megújították a fűtésrendszert.
Fotó: Gergely Imre
A második ütem 2023 tavaszán kezdődött és mostanra be is fejeződött. Ez alatt

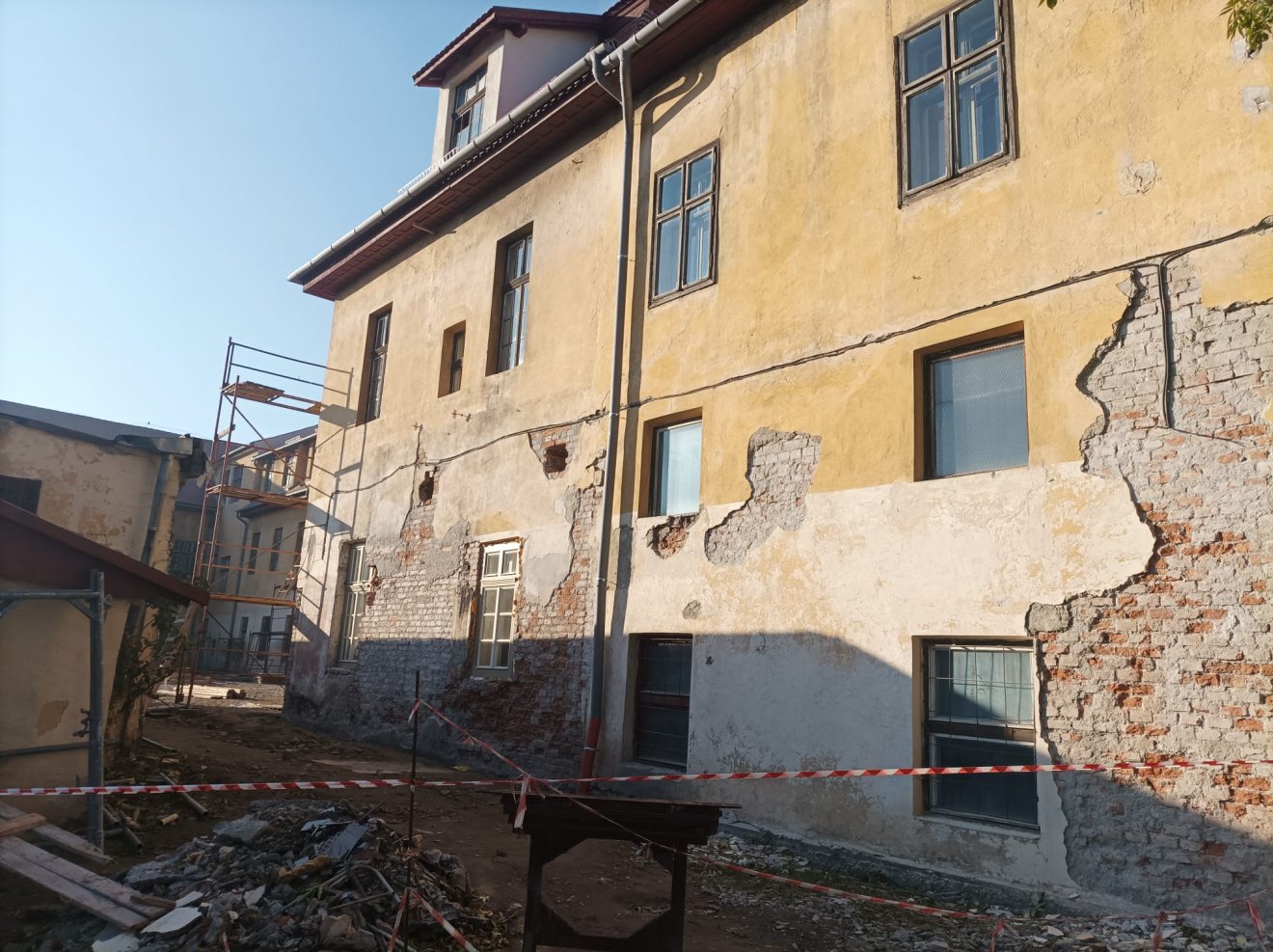

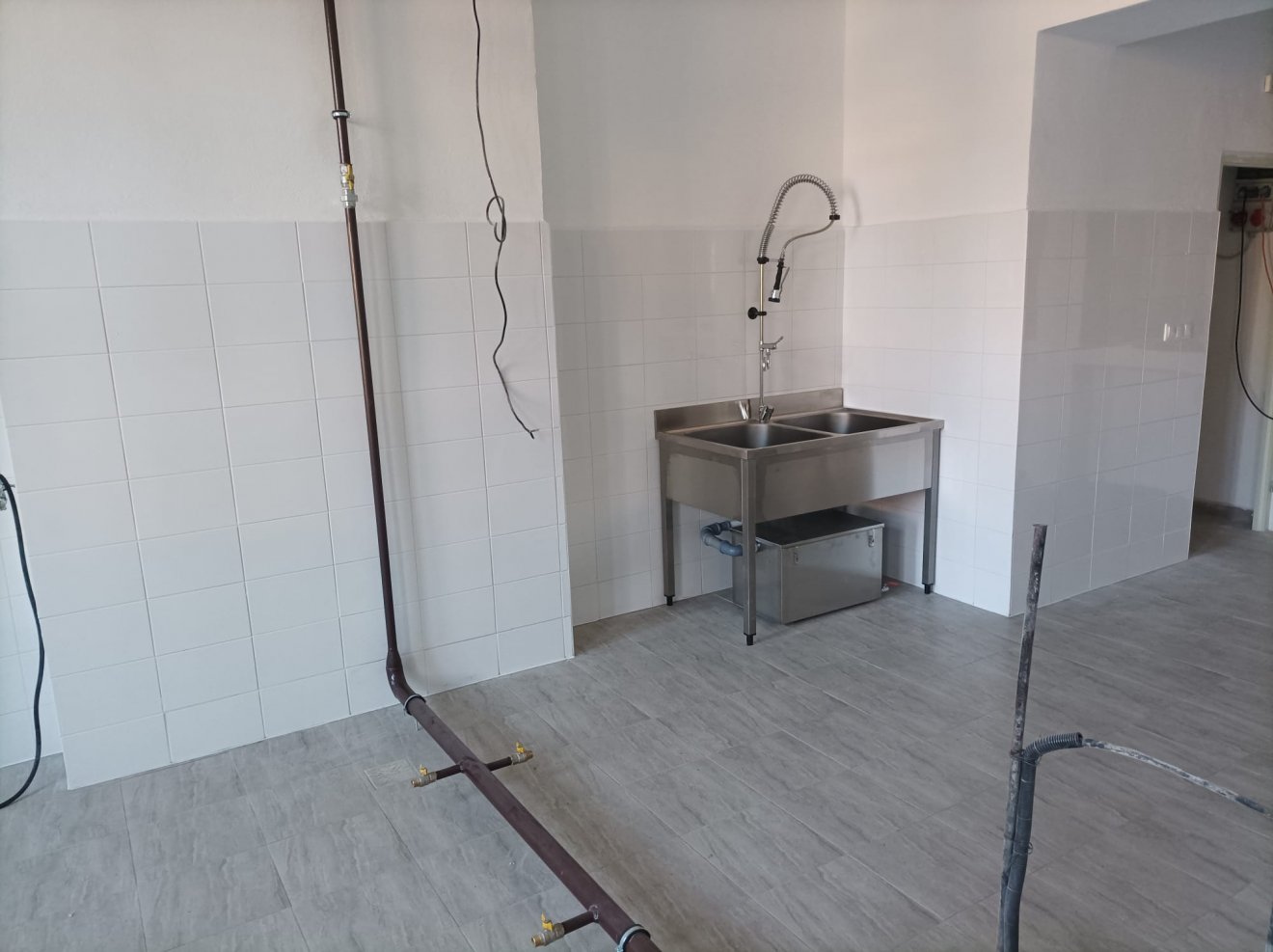

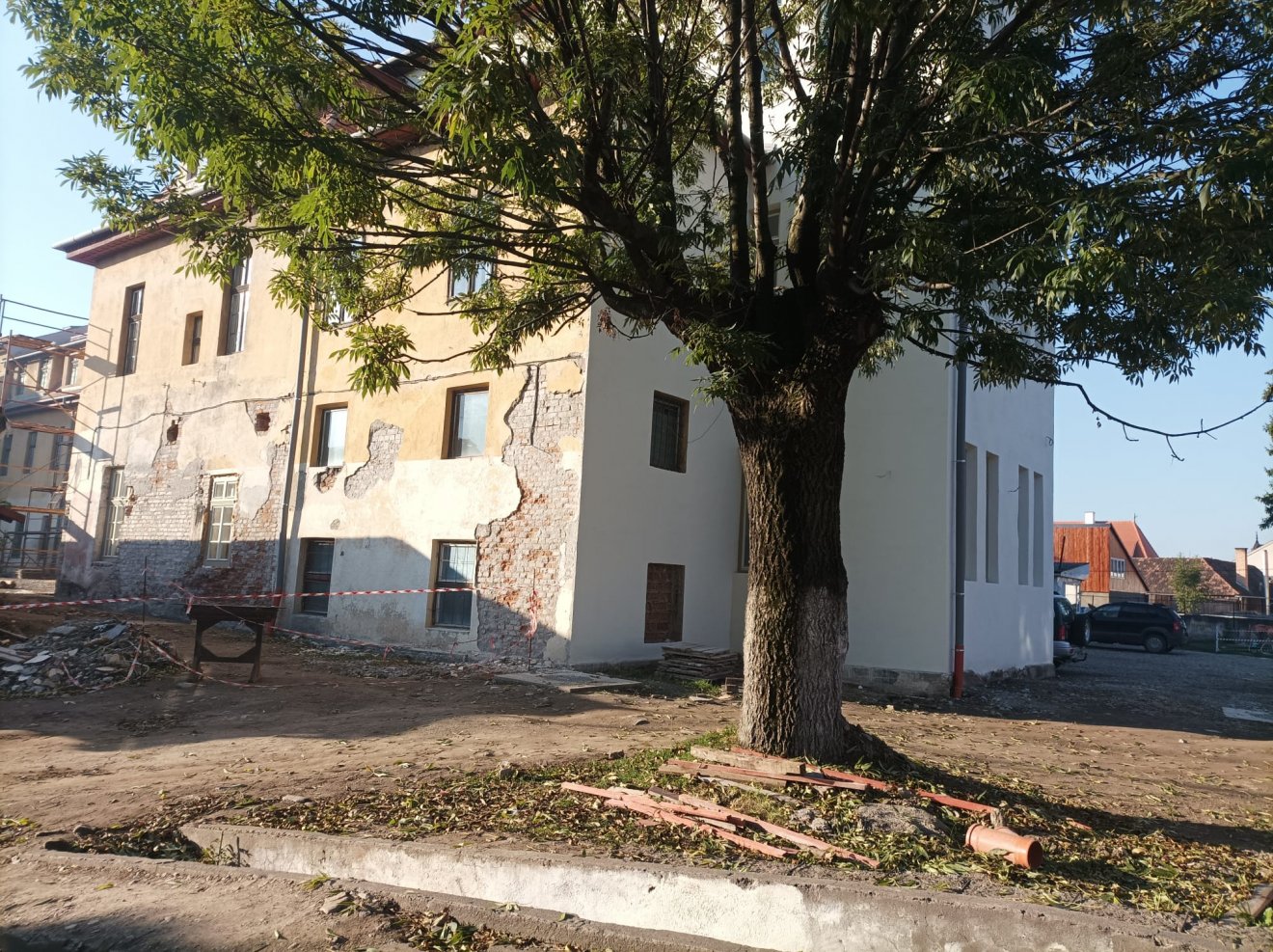

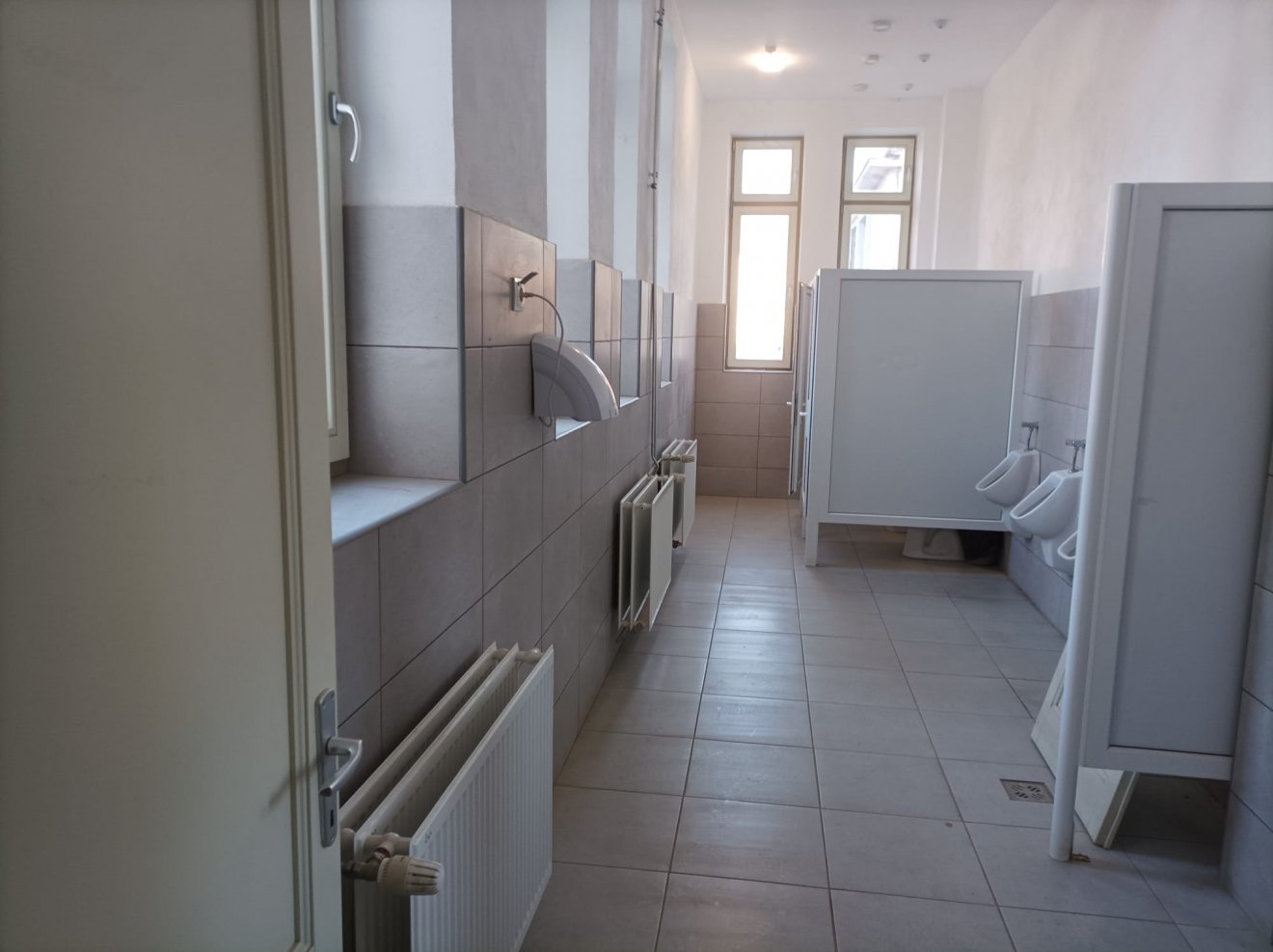

Megtörtént a nyugati és észak-nyugati, még fel nem javított homlokzatok letisztítása, károsodott vakolatok leverése és újravakolása, illetve festése. Az udvaron áthaladó vízvezetékek és csatornázási rendszer cseréjét is elvégezték; a mosdók többségét is korszerűsítették.
Fotó: Gergely Imre

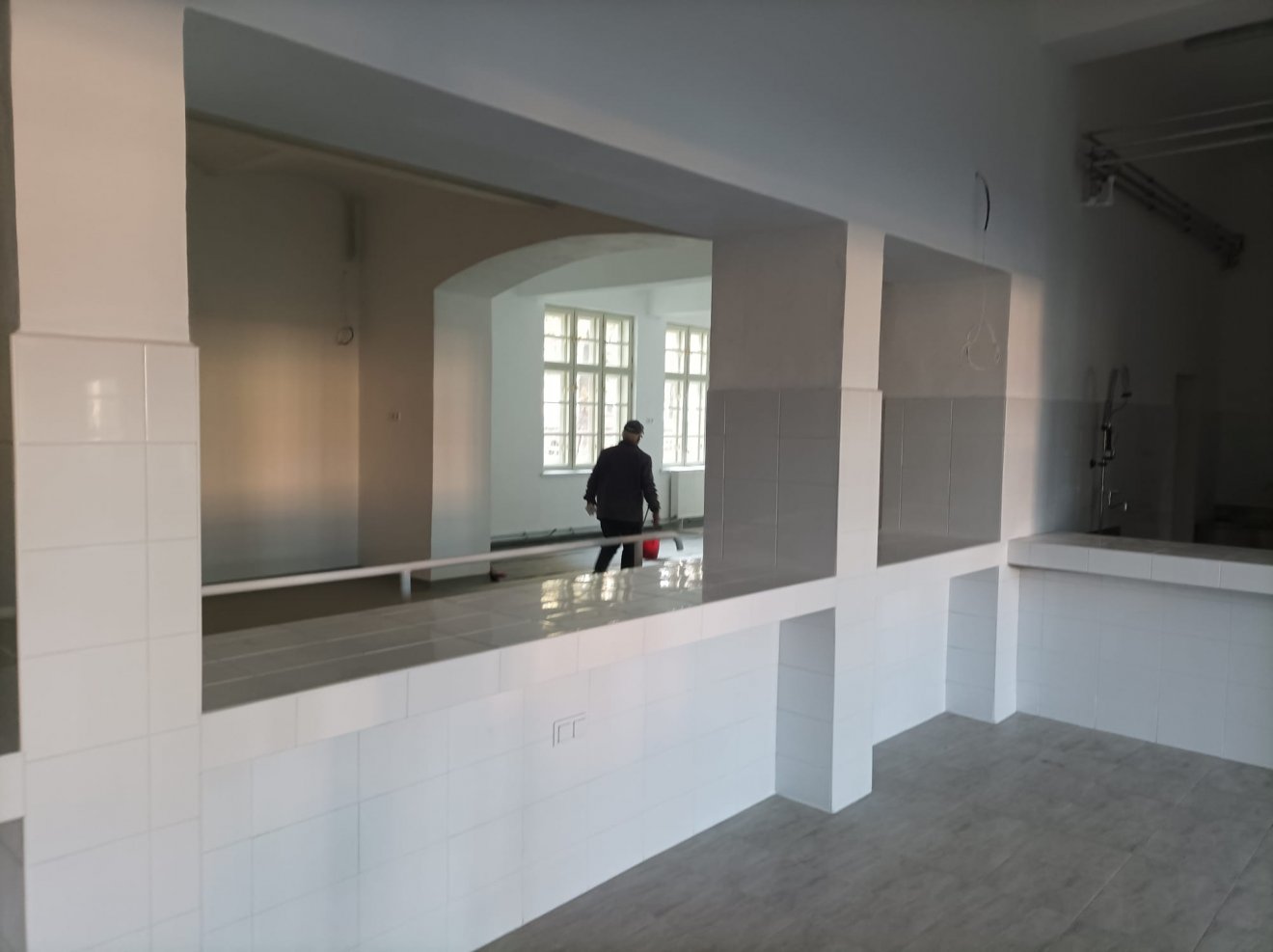

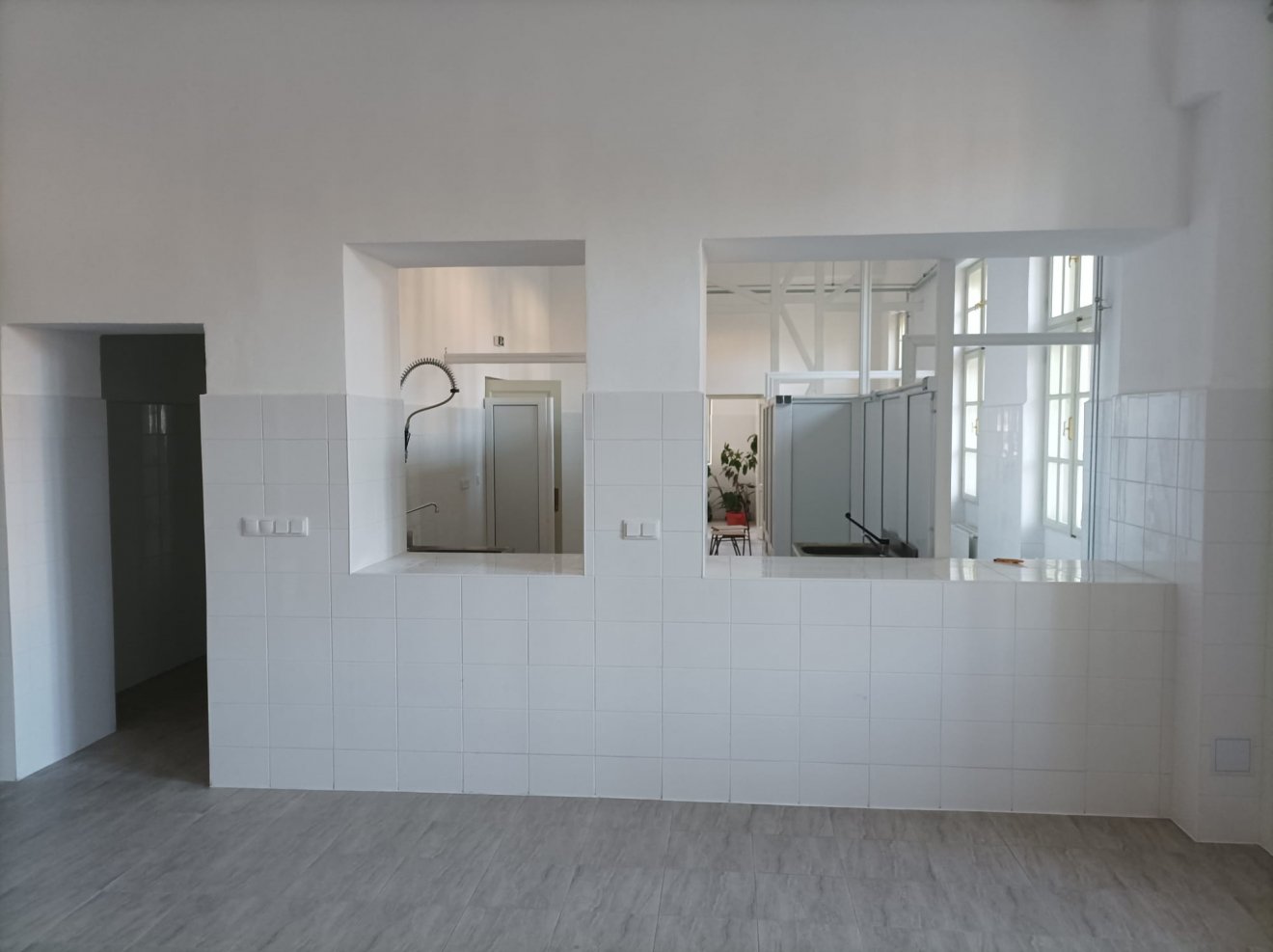

Fontos lépés volt a konyha és az ebédlő felújítása, amelynek a mostani előírásoknak megfelelően tároló- és előkészítő helyiségeket is kialakítottak. A működése azonban még nem indulhatott el, mert a konyhai gépek beszerzését ugyan felvállalta a Gyergyószentmiklós önkormányzata, de ez még nem valósult meg.
A harmadik fázisra szükséges összeg már rendelkezésre áll, így folytatódik a kivitelezés. Az áremelkedések miatt azonban a tervezett költségvetés mintegy 30 százalékos kiegészítésére lesz szükség a teljes befejezéshez.

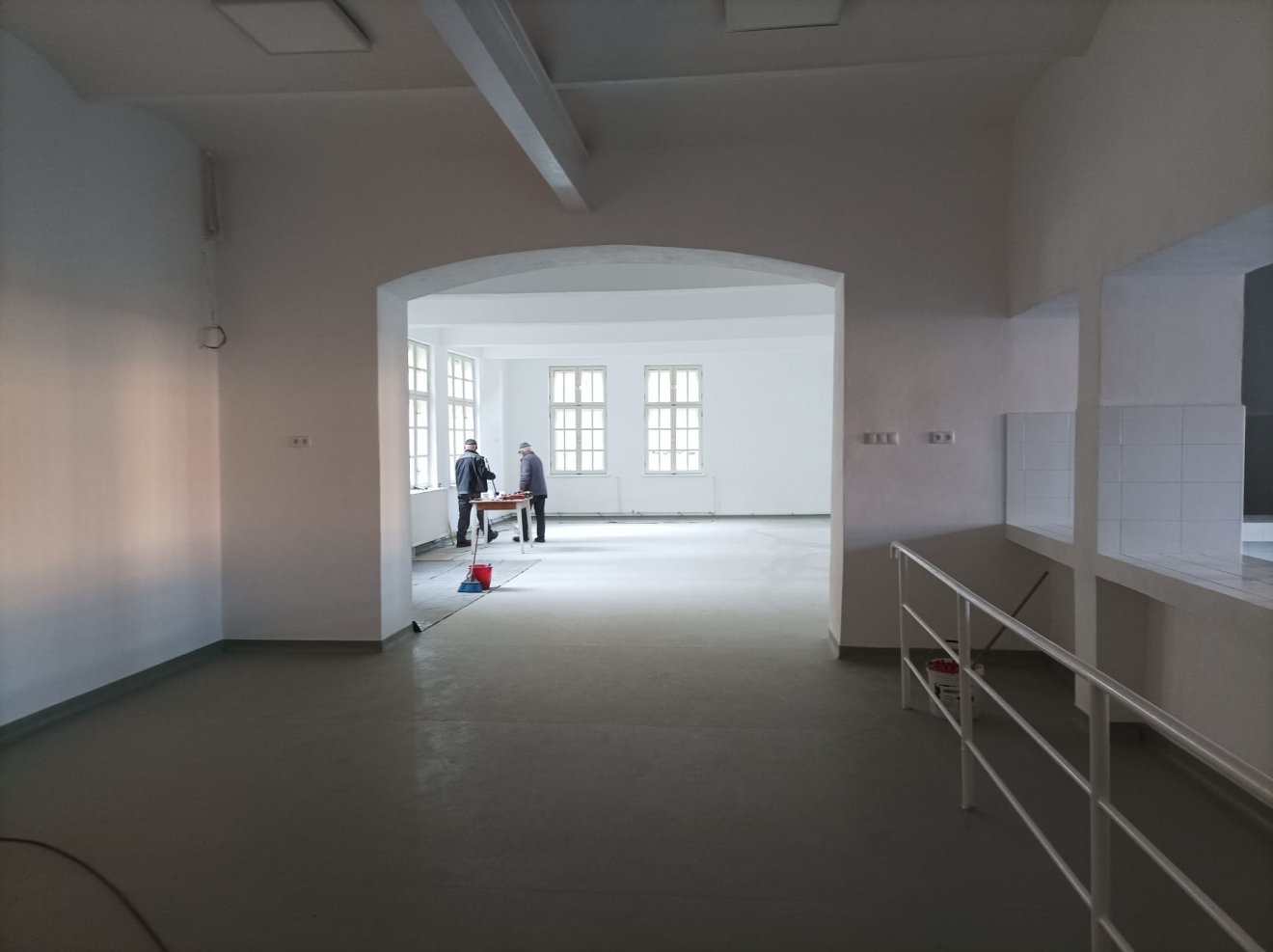

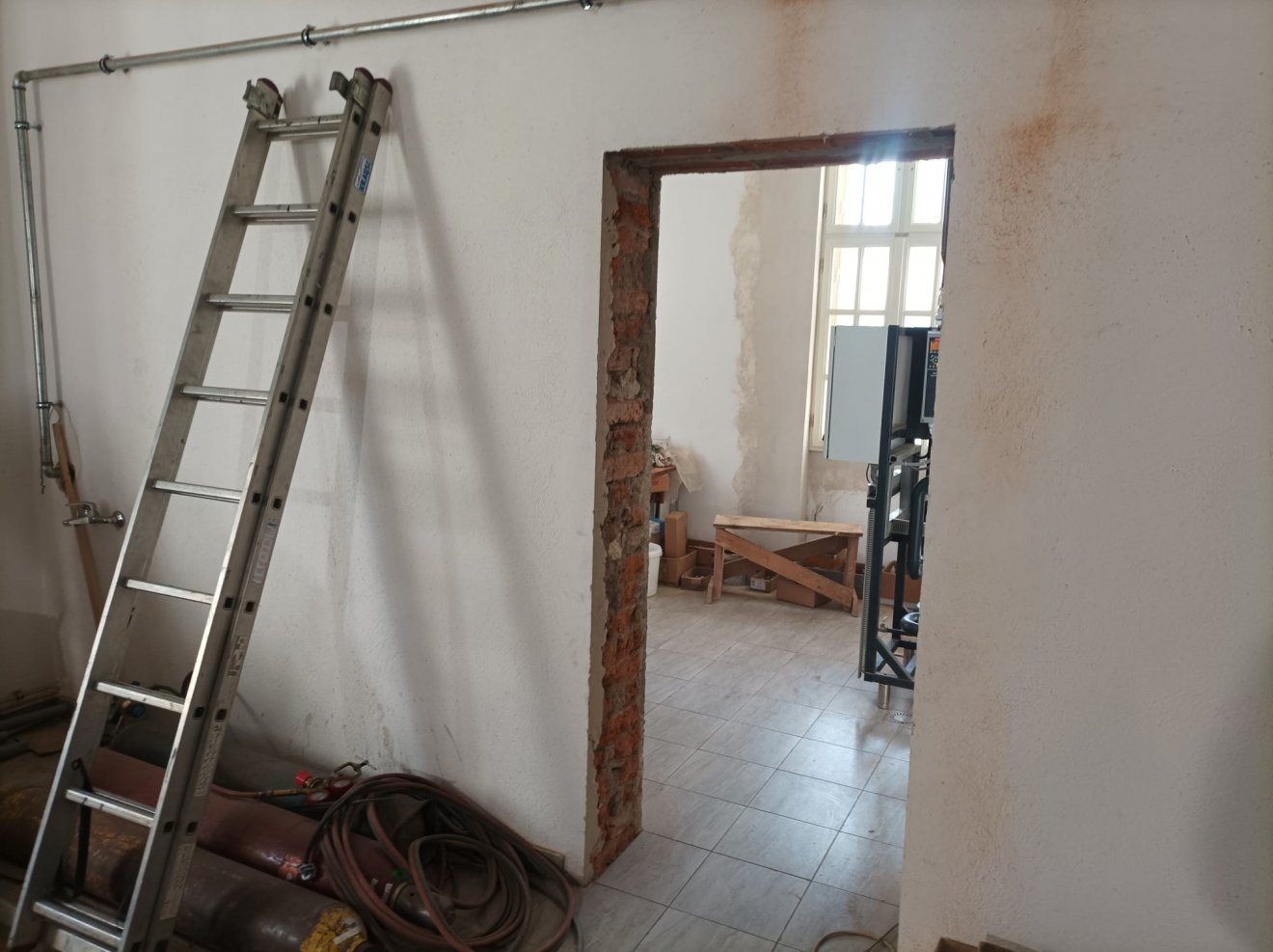

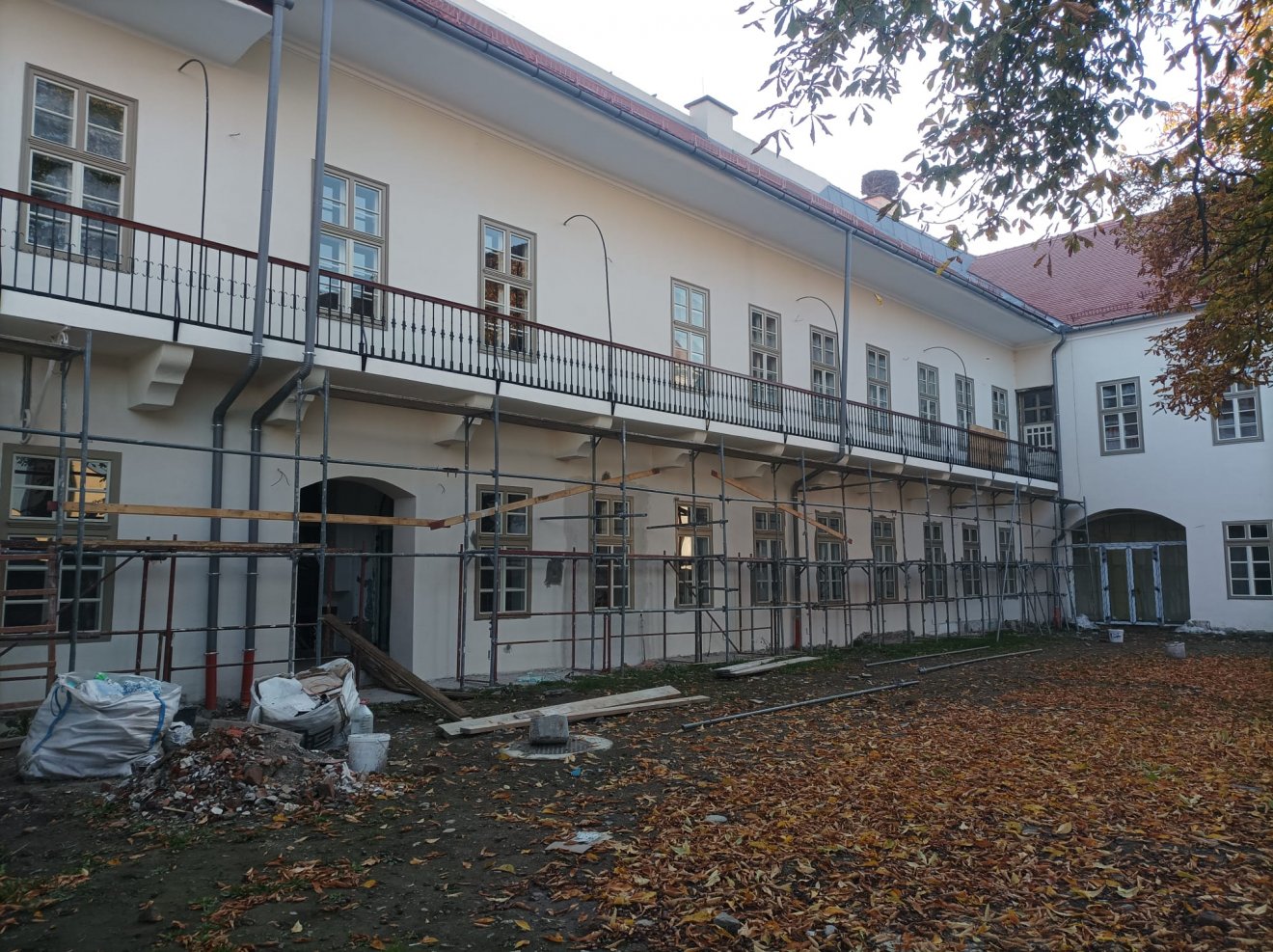

A hátralévő munkálatok között szerepel a belső nyílászárók cseréje, a folyosók és osztálytermek felújítása, áramvezetékek cseréje, valamint az udvari homlokzat befejezése.
Fotó: Gergely Imre
„Úgy tervezzük, hogy a munkálatok ideje alatt is zavartalanul folytatódhasson az oktatás, ahogyan korábban például a csíkszeredai Márton Áron Főgimnáziumban is megoldották” – emelte ki Keresztes Zoltán.
A plébános bízik abban, hogy az építkezés befejezéséhez szükséges pluszforrást is sikerül előteremteni. 2024 januárjától a román állam is lehetőséget biztosít egyházi intézmények számára, hogy ne csak templomok, hanem más épületek felújítására is pályázzanak támogatásért.
– tette hozzá Keresztes.
Fotó: Gergely Imre
