Félkész, silány, balesetveszélyes: gondok a zetelaki járdával

Halogatott, ígérgetett a kivitelező, a munkát viszont nem végezte el •  Fotó: Veres Nándor

Halogatott, ígérgetett a kivitelező, a munkát viszont nem végezte el

Fotó: Veres Nándor

Súlyos sérüléseket szenvedett az a nő, aki kedden beleesett a zetelaki főút mentén kialakított betonsáncba. A közel két éve húzódó járdaépítési projekt kivitelezője hiányosan és hibásan végezte el a munkát, a falu területén több helyen hiányoznak az esővíz-elvezető árok fedlapjai.

Kovács Eszter

2018. augusztus 02., 11:472018. augusztus 02., 11:47

Több hónapos késéssel fogott hozzá a bákói Dasricom Kft. a járdaépítéshez Zetelakán. A beruházás megrendelője és főfinanszírozója Hargita Megye Tanácsa, a munkára vonatkozó közbeszerzést, illetve a szerződéskötést is az intézmény bonyolította le.

Idézet
Már akkor látszott, hogy a tavaly szeptember 20-ai határidőt nem fogják tudni tartani, ezért október végéig kapott haladékot a cég

– elevenítette fel Nagy Attila. Zetelaka község polgármester hozzátette, a második határidőt sem tartotta a kivitelező, mi több a műszaki ellenőrzés során kiderült, hogy silány munkát végzett.

Hirdetés

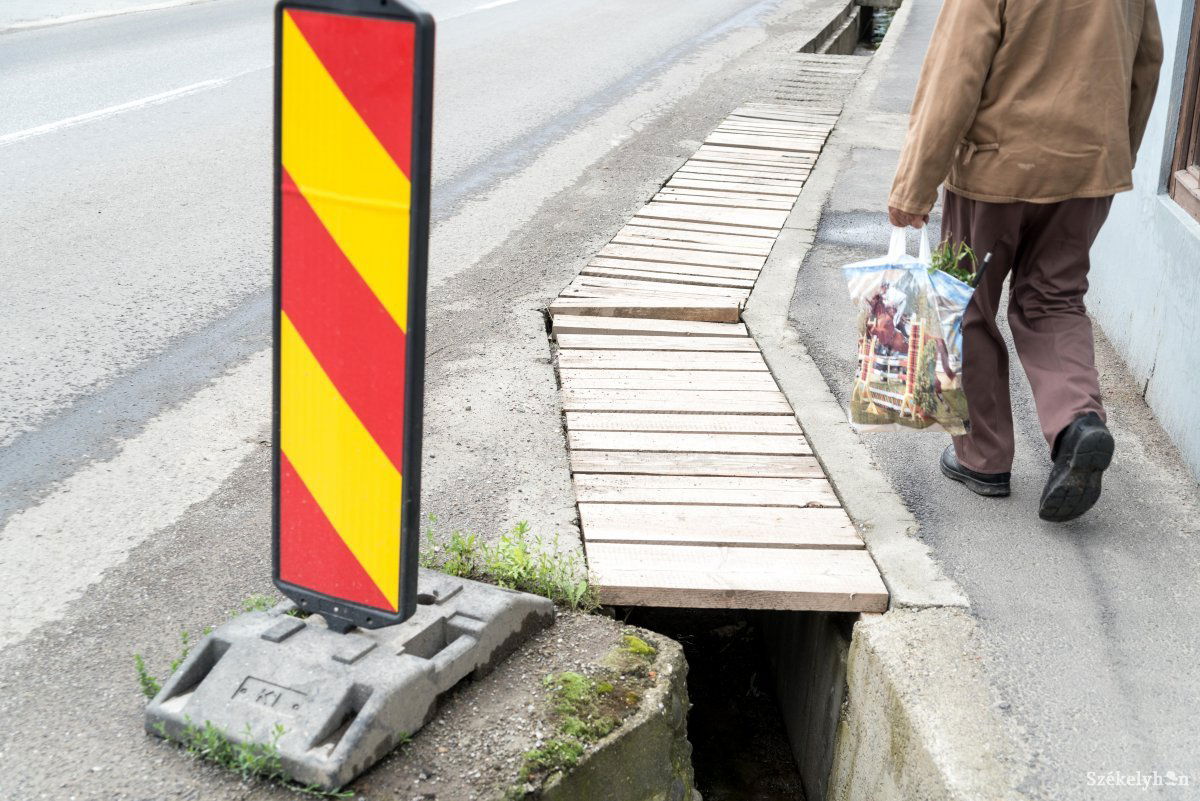

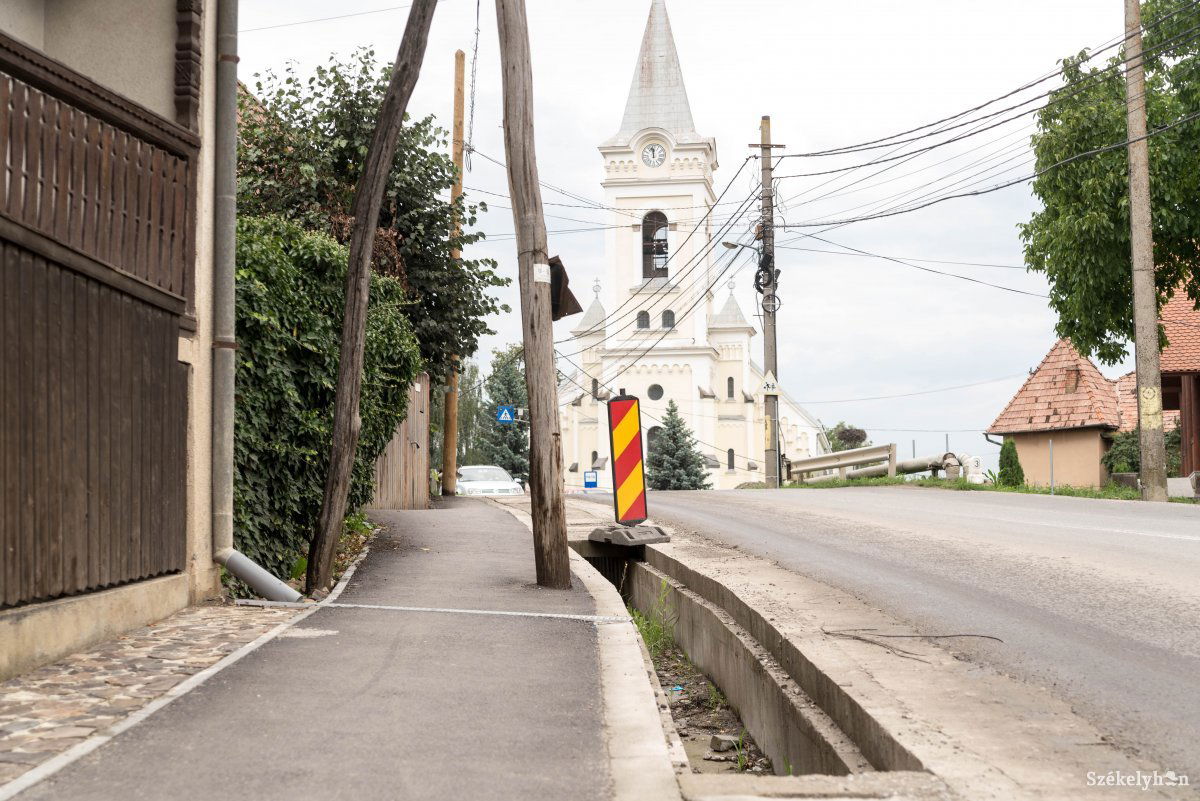

„Hellyel-közzel hiányoznak az árok fedlapjai, máshol kialakították, de nem betonozták ki az árkot, aszfaltozások maradtak el, illetve a már elvégzett munka egy része hibás” – sorolta az elöljáró. A félkész árokba már több gyalogos is beleesett, télen gépjárművek fordultak bele, de az eddigi legsúlyosabb baleset a héten történt.

Idézet
Fején és arcán sérült meg a hölgy, aki beleesett az árokba. Ez a helyzet most már tarthatatlan. Ha a fedlapok a helyükön lettek volna, akkor ez nem fordult volna elő

– fakadt ki a polgármester.

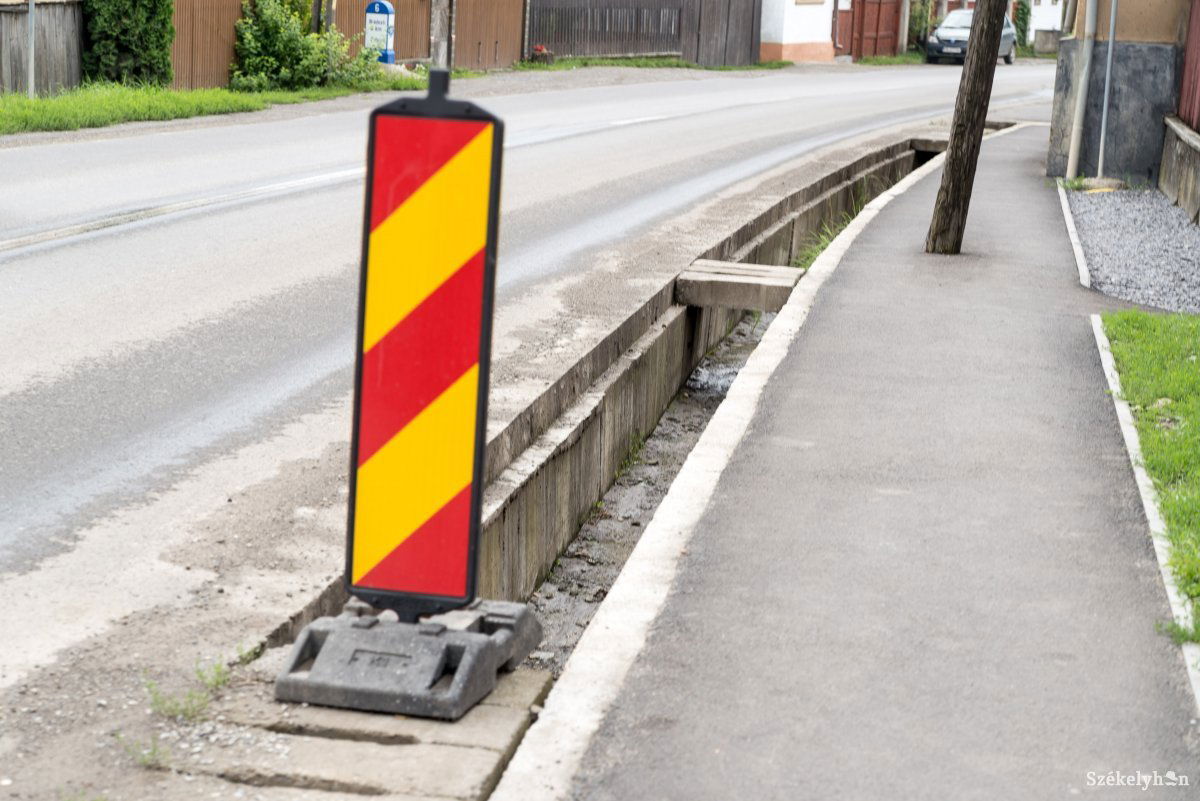

Az ügyben Borboly Csaba, a megyei önkormányzat elnöke is felháborodását fejezte ki. Mint írja, idén márciusban a kivitelező vállalta, hogy kijavítja a jelzett hibákat és befejezi a munkálatokat, így a megyei tanács elállt a tervbe vett szerződésbontástól, viszont amikor a bákói kivitelező májusban leszállította a hiányzó fedőelemeket, kiderült, hogy azok nem tartalmazzák az előírás szerinti vasazatot és balesetveszélyesek.

•  Fotó: Veres Nándor Galéria

Fotó: Veres Nándor

Újabb szerződés megkötése csak közbeszerzési eljárás után lehetséges. A mielőbbi megoldás érdekében a megyei tanács munkatársai két külön közbeszerzési folyamatot indítottak el kedden, egyik a fedőelemek beszerzésére, másik az építési hibák kijavítására és a munkálatok befejezésére vonatkozik. Utóbbi kiírására augusztusban kerül sor, a tervező által végzett ellenőrzési és kivitelezési előírások szerint, így várhatóan kora ősszel már folytatni lehet a munkálatokat – áll a megyei tanács közleményében.

A polgármesteri hivatal és a lakosok néhol deszkákkal fedték be a betonsáncot, de így is veszélyes a közlekedés. „Elszörnyedtünk. Szegény kicsi asszony, nagyon csúnyán megjárta” – mondta ottjártunkkor Elekes Mária Magdolna. Férje, Mihály a házuk előtti szakaszon ledeszkázta az árkot, hogy legalább közlekedni lehessen.

Idézet
Mi már nem tudjuk, mikor lesz itt rend. A járdának örülünk, de az árok nagyon veszélyes, a múltkor egy leányka ficamította ki a bokáját, amikor belelépett, a télen egy nő csúszott bele autóval. Attól félünk, legközelebb valaki a nyakát töri

– fogalmazott Elekes Mihály.

•  Fotó: Veres Nándor Galéria

Fotó: Veres Nándor

A kivitelező július 26-án újabb huszonnyolc napos haladékot kapott a hibák kijavítására, de a község polgármestere borúlátó. „Utólag kiderült, hogy a vállalkozás fizetésképtelen, tehát ha a megsérült személy vagy a megyei tanács be is perelné, kevés az esélye annak, hogy kártérítést fizetne. Ennél rosszabb forgatókönyvet nem is tudok elképzelni” – jegyezte meg. Hozzátette, ismételten felhívja a helybéliek figyelmét, hogy körültekintően, óvatosan közlekedjenek a járdán.
