Elkészült az új híd, megújult az iskola Szentivánlaborfalván

A megújult iskolában hátravan még egy modern fűtésrendszer kialakítása •  Fotó: Bodor Tünde

A megújult iskolában hátravan még egy modern fűtésrendszer kialakítása

Fotó: Bodor Tünde

Hosszú évek teltek el az ötlettől a megvalósításig, ám vasárnap végre felavatták Szentivánlaborfalván, a 16A jelzésű községi úton az új hidat. Ráadásul a falu iskolája is megújult, így kettős ok volt ünnepelni.

Bodor Tünde

2024. december 15., 19:192024. december 15., 19:19

Az Uzon községhez tartozó Szentivánlaborfalván az önkormányzat elöljárói és a helyiek az unitárius templomban tartott ünnepi istentiszteleten adtak hálát azért, hogy ez a nap is elérkezett, majd az egybegyűltek a templom mellett lévő iskolához vonultak át.

A Berde Mózsa Általános Iskola fele az unitárius egyház tulajdonában van, a később hozzátoldott hátsó épületrész pedig az önkormányzaté. Ez utóbbi felújítására sikerült most befejezni, így

már meleg és kényelmes termekben tanulhatnak a szentiváni gyerekek: 10 iskolás és 11 óvodás.

Mint Bordás Enikő polgármester az avatón elmondta, a felújítást szerették volna pályázati finanszírozásból megoldani, de a kicsi gyermeklétszám ezt nem tette lehetővé, legalább 30 gyermeknek kellett volna ott tanulnia ahhoz, hogy pályázhassanak.

A megújult iskola folyósója előtt •  Fotó: Bodor Tünde Galéria

A megújult iskola folyósója előtt

Fotó: Bodor Tünde

Így az Uzon saját költségvetéséből kiutalt 700 ezer lejből

  • kicserélték a tetőszerkezetet;

  • újracserepezték a tetőt;

  • új csatornarendszert építettek;

  • megerősítették az épület struktúráját;

  • modernizálták a villamossági hálózatot;

  • új nyílászárókat szereltek be;

  • kívül-belül újrafestették a falakat.

A megújult iskolát megáldotta Buzogány-Csoma István unitárius lelkész és Nagy László-Eörs plébános, majd a gyerekek által bemutatott rövid műsor és kis szeretetvendégség után a jelenlevők átvonultak a hídavatásra.

A megújult iskola avatóján kis műsorral is kedveskedtek a megjelenteknek a szentiváni gyermekek •  Fotó: Bodor Tünde Galéria

A megújult iskola avatóján kis műsorral is kedveskedtek a megjelenteknek a szentiváni gyermekek

Fotó: Bodor Tünde

Az új betonhíd az 1977-ben épült fahíd helyére került, amely több mint 40 évig bírta a terhelést – igaz, 2016-tól már megtiltották a közlekedést rajta. 2019-ben viszont elvitte a Feketeügy áradása. Ez igencsak kellemetlenül érintette a falu gazdálkodóit, hiszen

16 kilométert kellett kerülniük, hogy a Feketeügy túlsó oldalán lévő szántóföldekre eljussanak.

Ahogy azt a hídavatáson Ráduly István prefektus, Uzon község korábbi polgármestere és a beruházás elindítója felidézte, 2013-ban panaszolta egy szentiváni gazda, hogy a faszerkezetű híd már nem bírja az újabb, nagy és nehéz mezőgazdasági gépeket, újat kellene építeni.

Bordás Enikő alpolgármester, Ráduly István korábbi polgármester és a beruházás elindítója, a helyi önkormányzat és a kivitelezők képviselői vágták át a szalagot a hídavatáson •  Fotó: Bodor Tünde Galéria

Bordás Enikő alpolgármester, Ráduly István korábbi polgármester és a beruházás elindítója, a helyi önkormányzat és a kivitelezők képviselői vágták át a szalagot a hídavatáson

Fotó: Bodor Tünde

El is kezdődött a tervezés, szervezés, végül 2018-ban írták alá a finanszírozási szerződést, a Helyi Fejlesztések Országos Programjában (PNDL) nyertek támogatást a beruházásra.

Hirdetés

Az eredeti tervekben még a 4,3 kilométer hosszúságú községi út teljes hosszának leaszfaltozása szerepelt az új híd mellett, a kivitelezés viszont a Malom utca alsó felét és a hídig vezető községi út 1,7 kilométeres szakaszának modernizálására szorítkozott. Ennek oka az volt, hogy a megyei környezetvédelmi ügynökség megvétózta az eredeti tervet, és csak a harmadik változatot hagyta jóvá, amelyből a Natura 2000 természetvédelmi területhez tartozó rész kimaradt, hiszen az különböző védett békák, hüllők, kis állatfajok élőhelye.

A védett fajoknak külön átereszeket kellett az út alatt építeni, hogy biztonságosan megközelíthessék a Feketeügy holtárkait,

így a beruházás értéke jóval meghaladja az először számításba vett összeget, a végelszámolás szerint 14,5 millió lejbe került. A munkálatokat 2022 márciusában kezdték el, a kivitelezők a Confer Group és a Consal, illetve Geiger cégek voltak, számolt be Bordás Enikő polgármester.

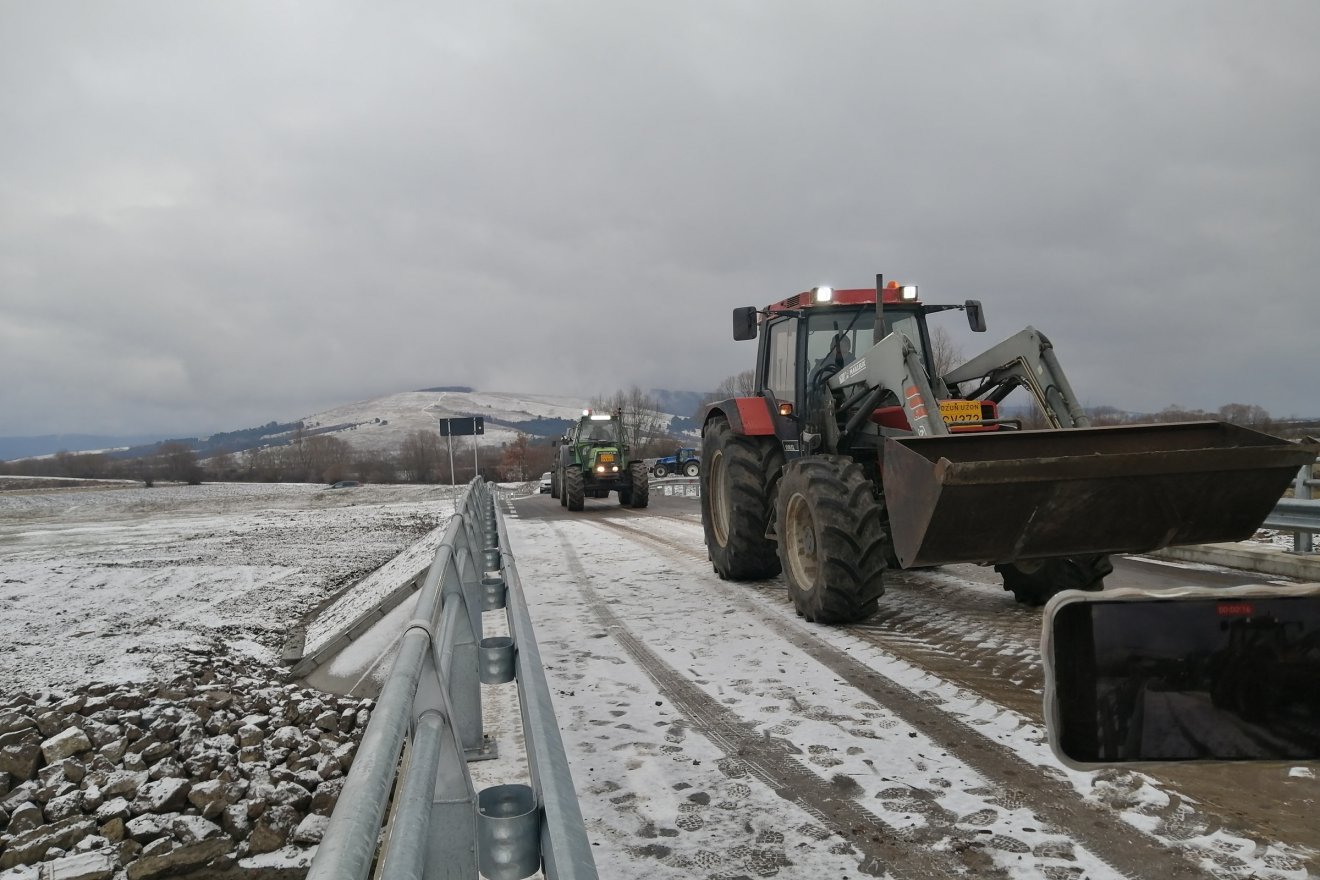

Nagy megkönnyebbülés a gazdáknak: nem kell már kerülni ahhoz, hogy földjeikre eljussanak •  Fotó: Bodor Tünde Galéria

Nagy megkönnyebbülés a gazdáknak: nem kell már kerülni ahhoz, hogy földjeikre eljussanak

Fotó: Bodor Tünde

Végül a szalag ünnepélyes átvágása után a falu gazdálkodói vonultak fel a mezőgazdasági gépekkel, bizonyítva: most már többet is elbír közülük a masszív betonhíd.
