Csíkszeredai oktatási intézmények felújítási helyszíneit jártuk körbe

Munka több helyszínen. A beruházások értéke rekordösszegű: csaknem 80 millió lejre rúg •  Fotó: Veres Nándor

Munka több helyszínen. A beruházások értéke rekordösszegű: csaknem 80 millió lejre rúg

Fotó: Veres Nándor

Rekordszámú tömbház és oktatási intézmény európai uniós támogatású hőszigetelése, felújítása van folyamatban Csíkszeredában. Füleki Zoltán alpolgármester, aki szerint a város egyedi színfoltja ebben a tekintetben az országnak, végigvezetett az oktatási intézményekben, hogy megtekintsük, miként haladnak a munkálatok.

Korpos Attila

2020. augusztus 29., 19:052020. augusztus 29., 19:05

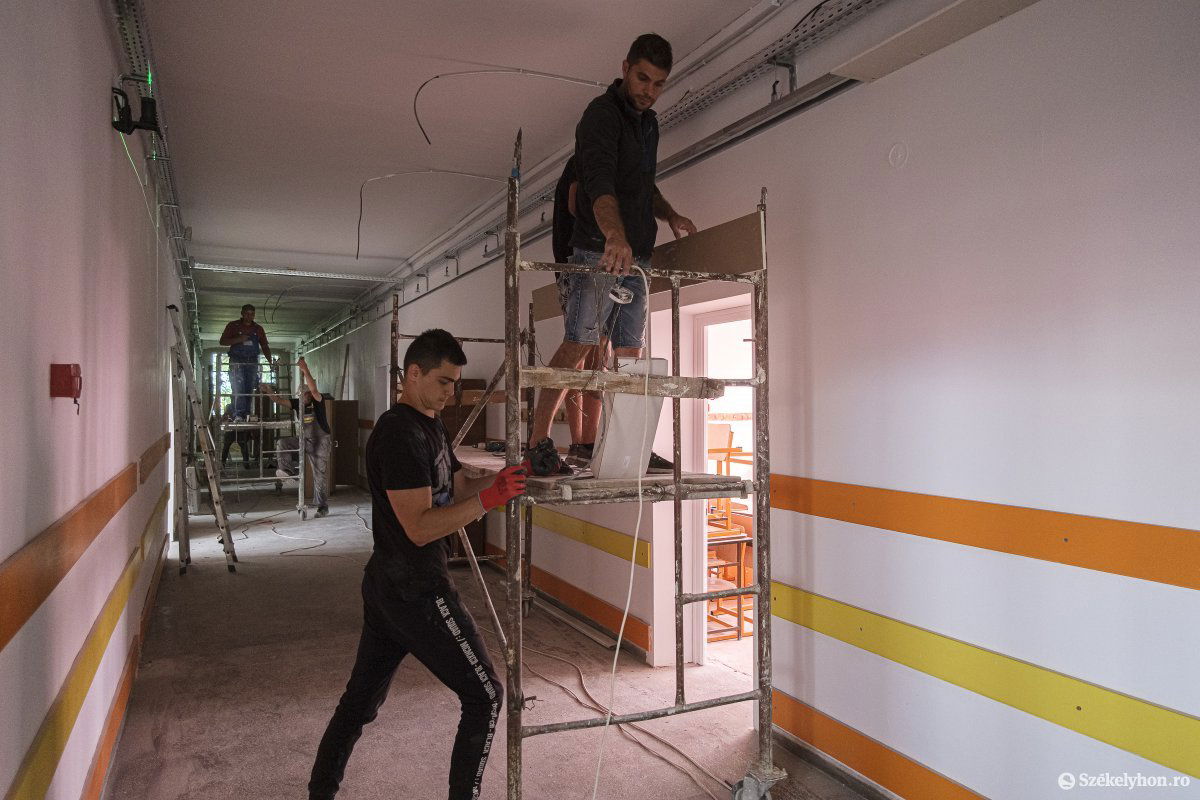

Három, egymás szomszédságában levő iskolánál kezdtük. Füleki útközben elmondta, első állomásunknál, a Kájoni János Szakközépiskola közelében a tűzcsapok miatt további ásásra lesz szükség, hiszen a jelenlegi vezetéknél szélesebb átmérőjűre van szükség. Az épületbe belépve megtudtuk, nagyjából minden tanintézménynél ugyanazok a munkálatok folynak, hiszen a pályázatok jelentős része a hőszigetelésen alapszik.

„Az osztálytermeket teljesen leszigetelik alulról és kicserélik a nyílászárókat. A városvezetés úgy döntött, biztosítja az önrészt és a szigetelésen kívül egyéb, az uniós forrásokból nem elszámolható munkálatokat is elvégeznek egyúttal” – jelentette ki. Teljesen kicserélik a villany-, fűtés- és vízhálózatot, erre is minden tanintézményben sor kerül. A még jó állapotban levő falburkolatokat leszedték, lecsiszolták, később azok visszakerülhetnek régi helyükre. Az épületben mindenhol tűzálló ajtókat szerelnek fel, van, ahol már majdnem kész, máshol félkész állapotban vannak az osztálytermek. Érdekesség, hogy

az épületben lift is lesz a mozgássérülteknek,

a projekt összértéke 7 millió lej, ebből az önkormányzat által biztosított önrész 3,5 millió.

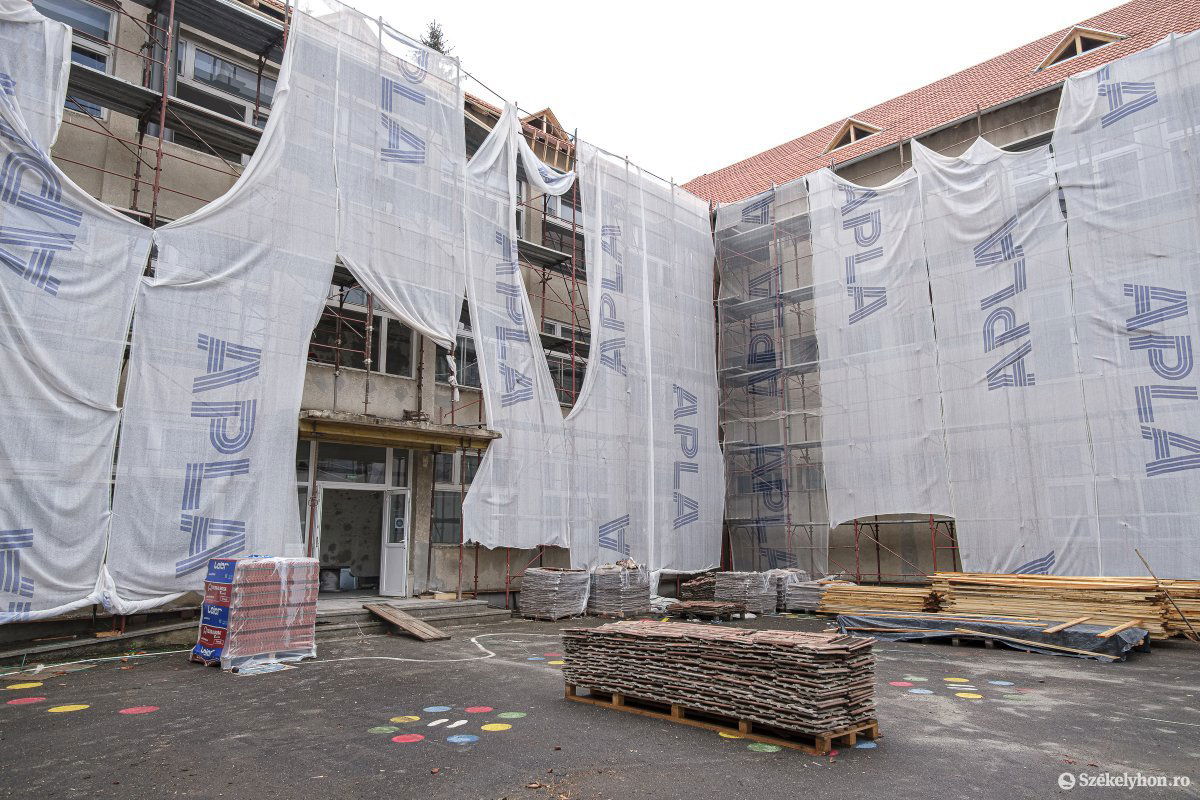

A csíkszeredai tanintézetek jelentős része még építőtelepre hasonlít •  Fotó: Veres Nándor Galéria

A csíkszeredai tanintézetek jelentős része még építőtelepre hasonlít

Fotó: Veres Nándor

Délutáni oktatás lesz

A szomszédos Kós Károly Szakközépiskolában jelenleg állnak a munkálatok. „Tervezői elakadás van a villanyhálózattal, amely nagyon rossz állapotban volt, teljes cserére van szükség” – tudatta az alpolgármester. A tető hőszigetelésével szintén problémák adódtak, azt újra kell tervezni. Mivel nem tudják befejezni a munkálatokat tanévkezdésig, nagy valószínűség szerint a tanítás délután lesz a szakközépiskolában, ahol a felújítás összértéke 6,5 millió lej, az önrész 3 millió.

Hirdetés

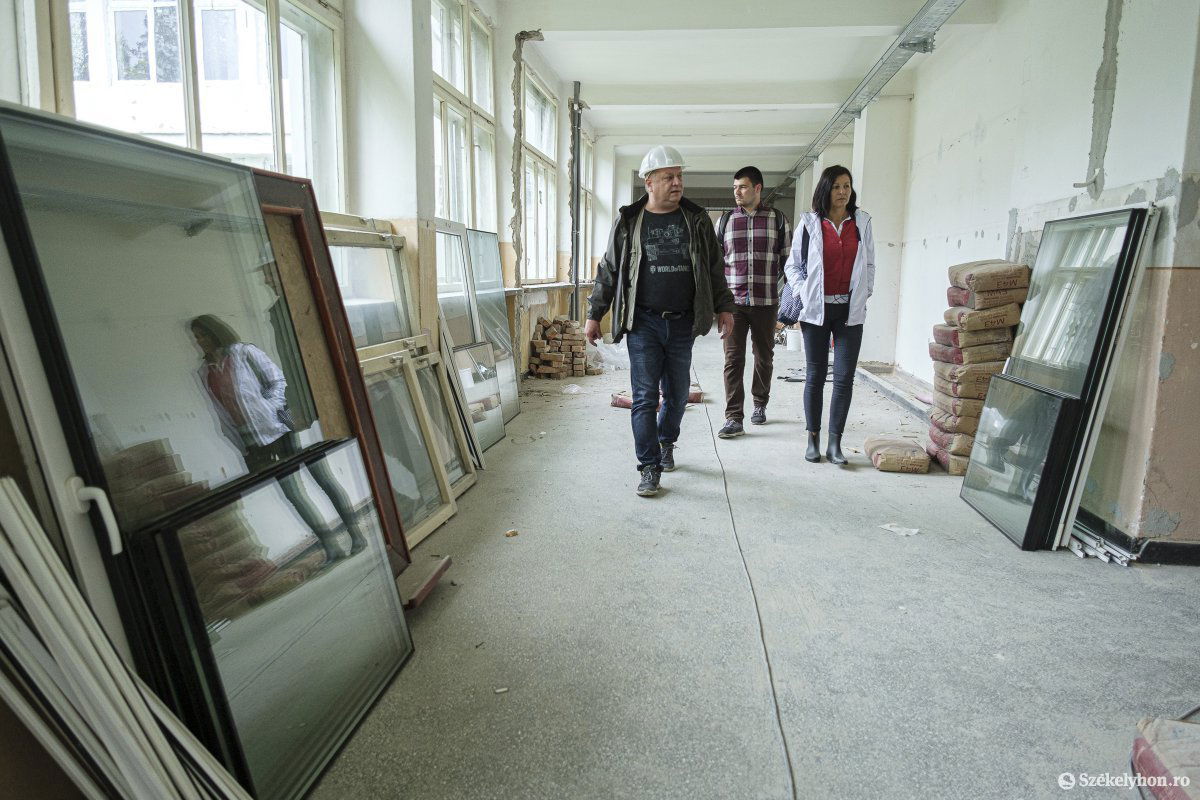

A Venczel József Szakközépiskolához érve kiderült, a legnagyobb kihívás évek óta a hideggel való szélmalomharc, hiszen sok helyen még az ablakok sem zártak megfelelően. Itt is teljesen leszigetelik az épületet, kicserélik a nyílászárókat, új fűtésrendszert kap az iskola, továbbá

napelemekkel igyekeznek energiát spórolni – csakúgy, mint más tanintézetek esetében.

Megmutatták, a villanyhálózatot egy tálcába helyezve vezetik végig az épületben, így meghibásodás esetén nem szükség kitörni a falakat. Ősztől 500 tanulónak kellene kezdenie itt a tanévet, a munkálatok haladásától is függ, hogy milyen forgatókönyv szerint. A beruházás összértéke itt 8 millió lej, az önrész 3,7 millió.

Közel a befejezés

Átautóztunk a Nagy Imre Általános Iskolához. Megtudtuk, a külső falakat teljesen újra kellett vakolni, hogy statikailag megerősítsék az épületet. Itt már biztató jeleket láttunk a befejezésre, az egyik épületszárny még ebben a hónapban elkészülhet. A LED megvilágítású panelekkel világosabbá válnak az osztálytermek, most leginkább ezek leszállítására várnak, de több helyen már a meszelés is folyik. A mellékhelyiségek fal- és padlóburkolatait nemrég cserélték, így azokkal nem volt dolguk.

Idézet
Minden oktatási intézményben előírás a meleg víz biztosítása. Néhol vízmelegítő bojlerrel oldjuk ezt meg, máshol teljes melegvíz-rendszer lesz kialakítva

– tért ki erre az alpolgármester.

Balról Füleki Zoltán, jobbról Sógor Enikő •  Fotó: Veres Nándor Galéria

Balról Füleki Zoltán, jobbról Sógor Enikő

Fotó: Veres Nándor

A tornaterem szerkezeti megerősítésére kiegészítő vasalatokat szereltek fel az oldalfalak között, továbbá a városvezetés önrészéből támogatta az iskolát a terem padlózatának cseréjében, erre ugyanis nem tér ki a felújítás. A padlásra felérve az alpolgármester elmondta, kicserélték a tetőszerkezetet és a cserepeket, leszigetelték és tűzálló anyaggal vonták be a fa tartóelemeket. A beruházás összértéke 9,7 millió lej, az önrész 3,3 millió.

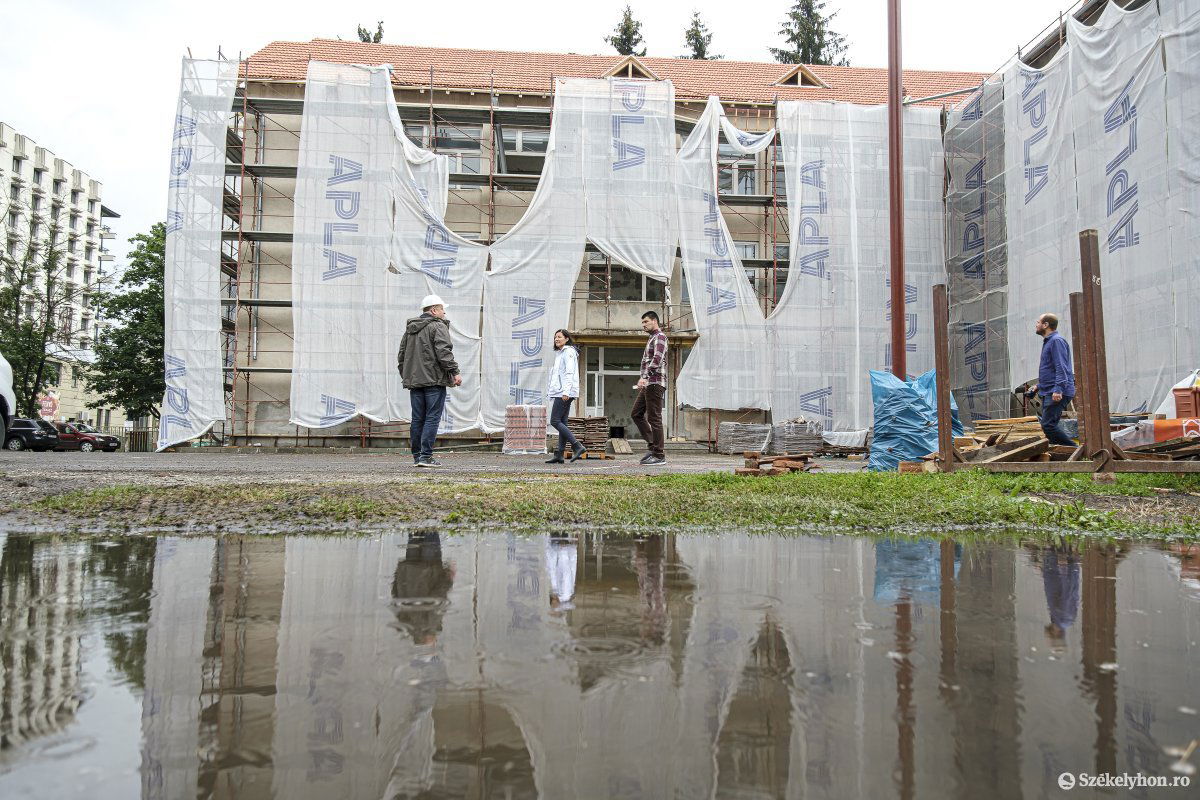

A Liviu Rebreanu Általános Iskolánál is kedvező a helyzet, a tervek szerint az óvodai rész az őszi tanévkezdésre már kész lesz. Statikai problémákba ütköztek a munkálatok során, ennek ellenére az ütemtervet tartani tudták, a tetőszerkezet például még a héten elkészül. A következő időszakban a fűtésrendszer kiépítése és a nyílászárók beszerelése lesz terítéken.

Idézet
Érdekesség, hogy a munkások között vannak az iskola volt diákja közül is, akik most saját gyerekeiknek újítják fel az intézményt

– méltatta a kedvező helyzetet Füleki. A projekt összértéke 7 millió lej, az önrész 4 millió.

A következő helyszínre tartva megkérdeztük, milyen gyakoriak az egyeztetések az építésvezetőkkel. „Hetente legalább egyszer, de néha kétszer is kimegyek a telepekre, mindig személyesen. Ezen kívül szerdánként találkozó is van a polgármesteri hivatalban” – ismertette az elöljáró.

Tucatnyi oktatási intézményt újítanak fel részben vagy teljesen •  Fotó: Veres Nándor Galéria

Tucatnyi oktatási intézményt újítanak fel részben vagy teljesen

Fotó: Veres Nándor

A Tudor lakótelepi Tulipán Napközi bejáratánál a magyar népmesés motívumok már jelzik az újrakezdést. Bent takarítónők dolgoztak, hiszen sok munkafázissal végeztek már a munkások. A projekt részeként új ágyakkal gazdagodott az intézmény, továbbá a gyermekbarát – alacsony kagylók, tükrök, zuhanyzók és WC csészék – mellékhelyiségek is elkészültek már. „A szellőztető rendszer itt már üzemkész, ez hétszáz köbméter levegőt tud megmozgatni óránként. Ezek hővisszanyerő rendszerek, például felmelegíti a befele áramló hideg levegőt. Nincs szükség az ablakok kinyitására” – ismertette Füleki, hozzátéve, ilyen rendszerek minden oktatási intézményben lesznek. A tűzvédelmi előírásoknak megfelelően egy tűzlépcsőt, úgynevezett menekülő útvonalat is felépítettek az épület hátsó részében. A felújítás összértéke 1,8 millió lej, az önrész 700 ezer lej.

Az Aranyalma Napközi egyik részében már takarítás, a másikban még felújítás zajlik. A tető- és nyílászárók cseréje már megtörtént, a konyhai kiegészítőket is kicserélik új darabokra. Az előkészítő osztályokat és napközit is magába foglaló épületegyüttesben tetőablakok is helyet kapnak a természetes fény kihasználása érdekében. Ott két hét múlva várják az 5,8 millió lej értékű munkálat befejezését, a költségekből önrészként 2,5 milliót biztosít a város.

•  Fotó: Veres Nándor Galéria

Fotó: Veres Nándor

Távoktatás és ideglenes helyszín

A József Attila Általános Iskola Tudor lakótelepi épületénél a tetőszerkezet szintén új arculatot kapott, a nyílászárókat pedig a héten kezdik el beszerelni. A villanyhálózat ugyanúgy a fal mentén lesz vezetve, amelyhez mintegy 20 ezer méter vezetéket használnak fel. A munkálatokkal fentről lefele folyamatosan haladnak, a több mint 40 éves intézményben azonban sok, nem várt akadály is többszöri módosítást eredményezett a tervezői rajzokban. A kolozsvári illetőségű cég 20 máramarosi alkalmazottja dolgozik a felújításon.

Idézet
A tervek szerint október végén, november elején kezdődhet el az épületben az oktatás, addig távoktatásban gondolkodunk

– mutatott rá Füleki. A beruházás összértéke itt 9,5 millió lej, az önrész 5 millió.

•  Fotó: Veres Nándor Galéria

Fotó: Veres Nándor

A Cimbora Napközi felújításáról júliusban döntött az önkormányzat. Ottjártunkkor az épületet épp a munkálatokra készítették elő és a bútorokat költöztették. Megtudtuk,

lépcsőzetesen fog haladni a felújítás, mivel az épület egyik részében folyamatos lesz az óvodai foglalkozás, két gyermekcsoport pedig a közeli kollégium alsó szintjén lesz elhelyezve.

„A konyha elkészültéig catering, vagyis házhoz szállítós rendszerű étkeztetés lesz biztosítva a kicsiknek” – számolt be az alpolgármester az 5,8 millió lej értékű munkálatokról, amelyek önrésze 3,6 millió lej.

•  Fotó: Veres Nándor Galéria

Fotó: Veres Nándor

Az Octavian Goga Főgimnázium bentlakásánál azon dolgoznak, hogy minél hamarabb befejezzék az alsó szinten a munkálatokat. „Az óvodások számára négy terem kész lesz a tanévkezdésig, jelenleg a mellékhelyiségekkel vagyunk némi csúszásban” – fogalmaztak az építésvezetők. A víz-, villany- és fűtésrendszer felújítása mellett az emeleten három kollégiumi szoba már át van adva, a többiben is csak a parkettázás és lakkozás van hátra. Az ajtókat is újakra cserélik, a huszonnégy terem között pedig beteg- és olvasószobát is ki fognak alakítani. Füleki elmondta, a bejáratnál levő, romos állapotú lépcső és tető nem része a projektnek, így azt saját forrásból fogják kijavítani a 4,8 millió lej összértékű, 2,7 milliós önrészt igénylő projekt során.

Közel 80 millió lejbe kerül

A folyamatban levő tanintézet-felújításokat több sikertelen közbeszerzési eljárás után sikerült elkezdeni, tavaly nem voltak jelentkezők a kivitelezésekre. A világjárvány következtében viszont sok helyen leálltak az építkezések, így igencsak népszerűvé váltak ezek a beruházások. Füleki rámutatott, nagyjából 600-700 embernek adnak munkát a tanintézetek felújításai, ahol többségében helyieket foglalkoztatnak. „A tervek szerint a munkálatok jelentős része idén decemberig befejeződik, egyébként mindegyik esetben hat hónapos befejezési határidő van” – zárta az elöljáró. A beruházások összértéke is rekordösszegű: csaknem 80 millió lejre rúg.
