Gyimesközéplok egészére kiterjed majd a víz- és csatornahálózat
Fotó: Veres Nándor
Noha a költségek emelkedtek, hosszú várakozás után jó ütemben épül Gyimesközéplokon a víz- és szennyvízhálózat, amelynek első részét jövőben be is fejezik. A folytatásra, bővítésre az Anghel Saligny program nyújtotta támogatás biztosít majd lehetőséget.
2022. november 25., 12:522022. november 25., 12:52
Miután egy Szatmár megyei vállalkozással – amely a szerződés ellenére sem végezte el a munkát – megjárta a község, most egy Vâlcea megyei cég a kivitelező, amelynek nyár óta mutatott teljesítményéről elégedetten nyilatkozott Gergely Károly gyimesközéploki polgármester.

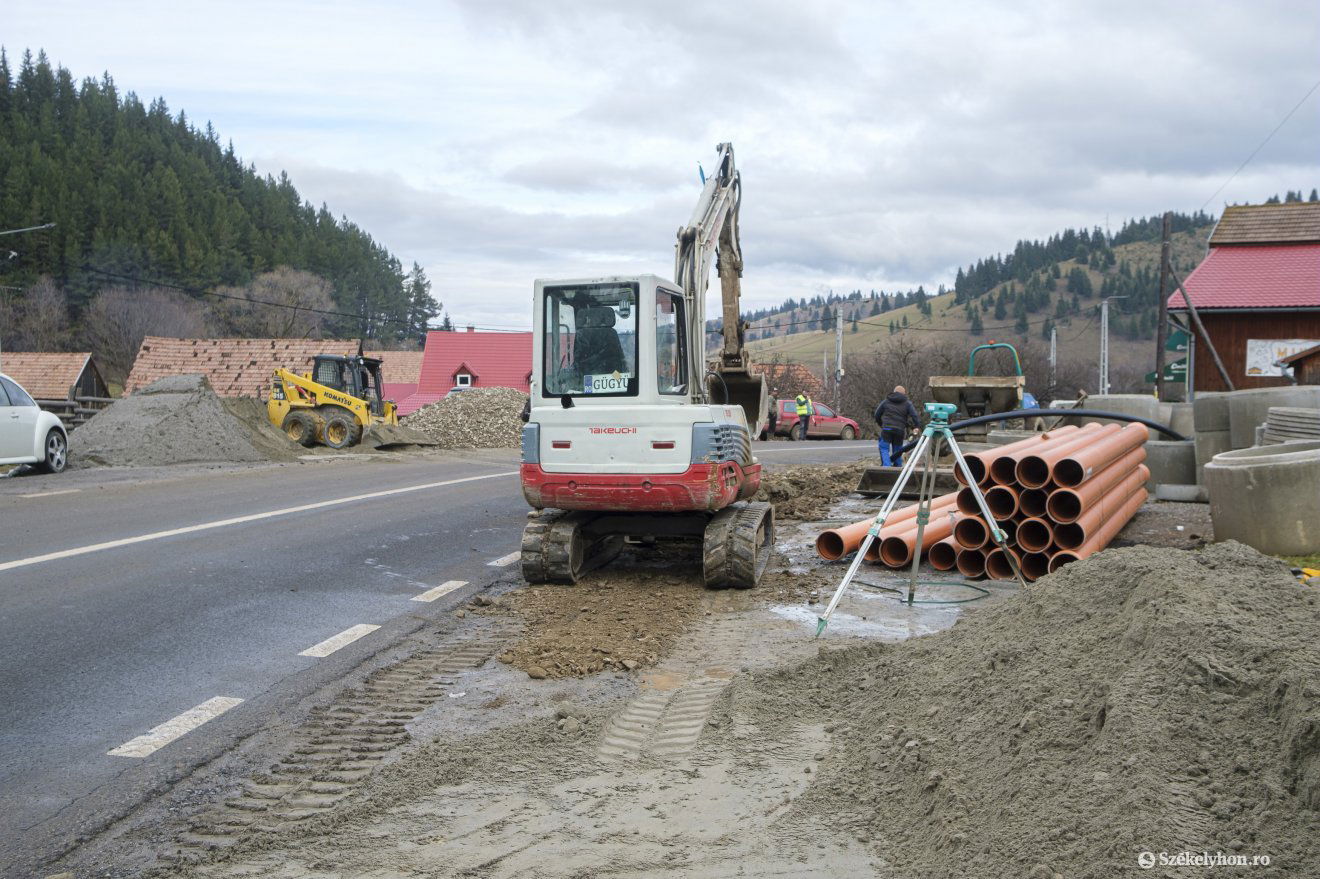

Mint kérdésünkre elmondta, a kivitelezés jól halad, ezt az időjárás is lehetővé tette, így a 12A jelzésű országút mellett a megyehatárig elkészültek a fővezetékek, elhelyezték az aknákat és a szivattyúállomásokat. Most Hidegség irányába haladnak, ennek a szakasznak is fele már elkészült – vázolta az elöljáró, aki szerint a finanszírozási szerződésben rögzített határidőt be tudják tartani. Ez az időpont 2023 októbere, addig kell elszámolni a támogatásként elnyert 2,5 millió eurós összeg felhasználásáról.
Fotó: Veres Nándor
A költségek ugyanakkor emelkedtek, ezért szerződés-kiegészítés készül, amelyet a Központi Regionális Fejlesztési Ügynökségnek, illetve az Európai Alapok Minisztériumának juttatnak el jóváhagyás céljából. A beruházás értéke áfával együtt most már eléri a 20 millió lejt, a község hozzájárulása pedig ebből 5 milliót tesz ki – a községvezető szerint ezt még tudják biztosítani, támogatásért is folyamodnak, így hitelfelvételre nem lesz szükségük.
A beruházást még tavaly tavasszal el kellett volna kezdeni, de a megbízott cég különböző indokokkal húzta az időt, a munkakezdés elmaradt, végül szerződést kellett bontani. Következett egy új közbeszerzés, újraszámolt árakkal, ezen nyert a Vâlcea megyei vállalkozás, amely 15,8 millióért vállalta a kivitelezést, ez az érték most már 20 millió lej.
A szennyvíztisztító állomást a község felső végén, a megyehatár közelében építik meg. Mivel a község még 27 millió lejes támogatásra jogosult az elkövetkező éveken az Anghel Saligny programtól is a víz- és csatornahálózatok építésére, további források befogásával lehet majd vezetékes ivóvizet biztosítani Sötétpatak, Borospatak, illetve Antalokpataka lakossága, valamint más településrészek számára, és szennyvízhálózatot építeni a tisztítóállomásig. A beruházás második szakaszának tervezése is folyamatban van.
