A Brassói út 9. számú tömbház elhúzódó hőszigetelése megviselte a lakókat
Fotó: Veres Nándor
Eddig nem tapasztalt módon elhúzódott több csíkszeredai tömbház hőszigetelésének átvétele, van, ahol másfél éve a hiányosságok kijavításán „dolgozik” a kivitelező. A lakók háborognak, a polgármesteri hivatal büntetőkamatot számol, de nem tud szerződést bontani, mert nem lenne, aki elvégezze a javításokat.
2022. június 26., 20:182022. június 26., 20:18
Csíkszeredában tíz, korábban részben szigetelt vagy az európai uniós támogatás feltételeinek meg nem felelő – négyszintesnél alacsonyabb – társasháznál, illetve lépcsőháznál végeztek hőszigetelést az elmúlt években a kormány támogatásával.
Noha ezt 2020 végén be kellett volna fejezni, ez csak elvileg történt meg, mert a lakók és a városháza által a gyatra kivitelezés miatt összesített hiányosságok kijavítása úgy elhúzódott, hogy azóta csak négy tömbházat tudtak átvenni. A többinél ez még most is tart, kisebb-nagyobb szünetekkel. A Brassói út 9. számú társasházának három lépcsőházánál végzett munkálatokra már korábban is panaszkodtak a lakók, akik azóta már belefáradtak, és úgy érzik, magukra maradtak – panaszolta az egyik lakó. Mint elmondta,
Patthelyzetbe kerültek – mondta Bors Béla alpolgármester, hozzátéve, ugyanaz a cég késik a munkálatok befejezésével a Nárcisz sétányon, a Lendület sétányon, vagy a Testvériség sugárúton is. „Most hoztak egy sokadik csoportot, akikkel próbálják javítani a javítanivalót, annak érdekében, hogy végre, valahára tudjuk átvételezni ezeket a tömbházakat.
– részletezte az elöljáró. Mint elmondta, egy tömbházat sem lehet átvenni, amíg a felsorolt hiányosságokat ki nem javítják.

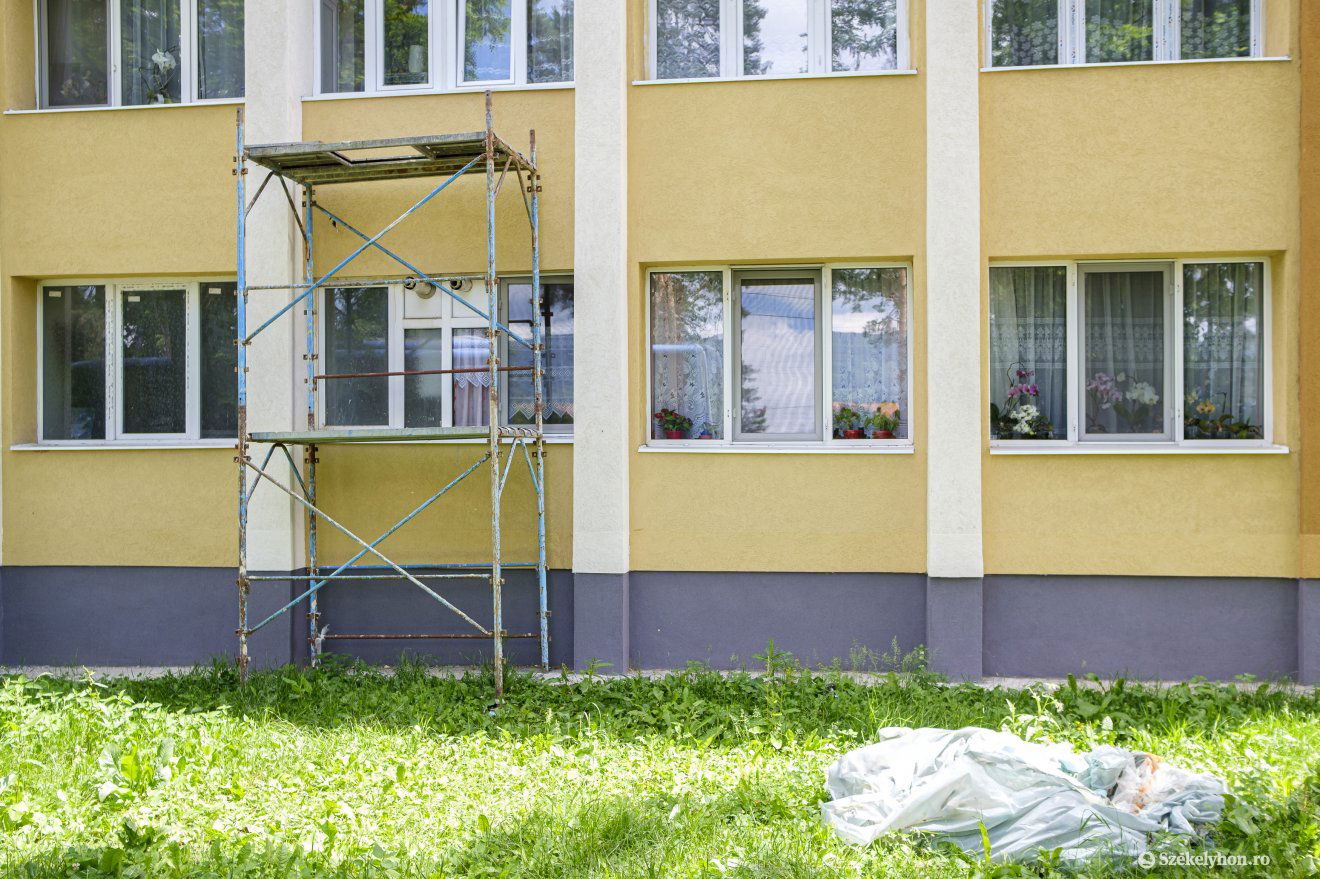

Fotó: Veres Nándor
Ugyanakkor,
– mutatott rá a helyzet fonákságára. Mivel az átvételezésig nem fizetik ki a munkálatok teljes értékét, az említett cég több millió lejre vár még, de ennek ellenére sem halad megfelelően a munka. „Minden héten felszólítjuk, akkor két-három ember megjelenik egy-egy tömbháznál” – jellemezte a viszonyokat az alpolgármester.
A városháza már tavaly elkezdte a kötbér felszámítását a késlekedések miatt, ez nagyságrendileg a napi 1000 lejt is meghaladhatja – tudtuk meg. A
