Jól működik, de bajba kerülhet a gyergyószentmiklósi távhőszolgáltató

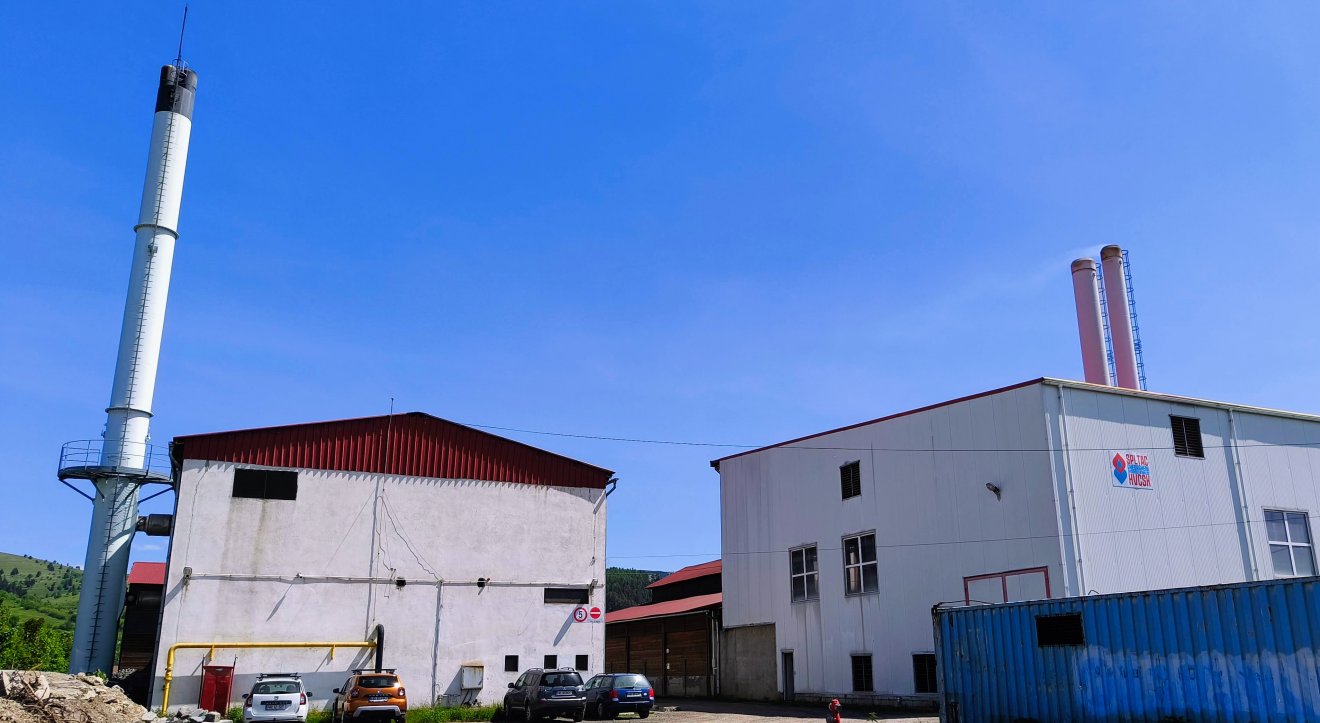

•  Fotó: HVCSK

Fotó: HVCSK

Először zárt nyereségesen a gyergyószentmiklósi közmű távhőszolgáltató részlege, a rendszeren végzett javításoknak köszönhetően szinte nullára csökkent a hálózaton a vízveszteség. Azonban a gázszolgáltató irányába három éve felgyűlt adósság miatt bármelyik pillanatban zárolhatják a város és a cég számláit.



Gergely Imre

2024. május 23., 08:012024. május 23., 08:01

A héten véget ért Gyergyószentmiklóson a 2023-2024-es fűtésszezon. Tavaly október óta különösebb problémák nélkül működött a távhőszolgáltatás a városban. Amint Angi Zoltán, a Hő-, Víz- és Csatornaszolgáltató Közmű távhő részlegének vezetője elmondta,

gyakran akadt meghibásodás a rendszerben, de ezeket rendre sikerült úgy megoldják, hogy a fogyasztók ezt nem érzékelték.

A zökkenőmentes szolgáltatáshoz hozzájárult, hogy kijavítottak a gerincvezetéken két komolyabb meghibásodást, aminek következtetettben az addigi napi 150 köbméteres vízveszteség szinte nullára csökkent. Mindemellett 287 beavatkozást, alkatrészcserét, tisztítást hajtottak végre a cég szakemberei a lépcsőházi moduloknál.

Hirdetés

Amint Angi rámutatott, eljutottak arra szintre, hogy a cég telefonszámát egyre kevesebben hívják panaszok bejelentésével – vannak napok, amikor egyáltalán nem is érkeznek ilyen bejelentések.

•  Fotó: HVCSK Galéria

Fotó: HVCSK

A hőenergiát a teljes szezonban csaknem kizárólag faőrleménnyel állították elő, csak februárban volt két olyan hét, amikor gázzal is rá kellett segíteni, azonban akkor is csak 127 köbméter földgázt égettek el.

56 ezer űrméter faőrleményt vásároltak, ami 8,7 millió lejbe került, és múlt év végén 757 ezer lejes nyereséggel zárt a HVCSK távhő részlege

– sorolta a számokat az igazgató.

Az egy évvel korábbi szezon óta rácsatlakoztattak a rendszerre két új intézményi fogyasztót, azaz az uszodát és a bölcsődét, valamint száz lakrészt. Ezeknél azt tapasztalják, hogy a hőszigetelt tömbházakban a meleg biztosításához átlagosan 10–30 százalékkal kevesebb hőre volt szükség, mint korábban.

•  Fotó: HVCSK Galéria

Fotó: HVCSK

Azt tervezik, hogy őszig két új intézményt, a kórházat és a Vaskertes iskolát is rácsatlakoztatják a HVCSK rendszerére. A kórház esetében ez azért lenne különösen fontos, mert a nyári, veszteséges időszakban, amikor csak meleg vizet szolgáltatnak, a kórház által fizetett összegek (amit egyébként a gázszolgáltatónak fizetne az intézmény) kompenzálnák ezt a veszteséget.

A gázszámla-adósság veszélye

7,5 millió lejes gázszámla-tartozást halmozott fel a HVCSK a 2021–2022-es fűtésszezon végéig, a jelenlegi vezetőség ebben a helyzetben vette át a vállalat irányítását. Már akkor kérdéses volt, hogy miből tudják ezt kifizetni. 2,4 milliót sikerült törleszteni, és kifizetni emellett egy 1,1 millió lejes villanyszámlát is, de

megmaradt további 5,1 millió lej tartozás.

Azóta a gázszolgáltató pert nyert, és a végrehajtási határozat is megszületett.

Idézet
Október óta várjuk, hogy mikor kopogtat a végrehajtó, de úgy látszik, ők is megvárták a fűtési idény végét. Volt bevételünk, de mérlegelnünk kellett, hogy a faőrlemény beszállítóinak fizessünk-e vagy az adósságot törlesszük. Ha a beszállítók irányába maradtunk volna el, akkor nem lett volna mivel fűteni. Amint a végrehajtó megjelenik, zárolni fogják a HVCSK és az önkormányzat számláit is

– magyarázta Angi Zoltán. Megválaszolandó kérdésként hozzáfűzte, ha a számlák zárolása megtörténik, honnan lesz pénz az adósság rendezésére?

Lakossági tartozások: már lakásokat is elárvereztek

A gyergyószentmiklósi fogyasztók jelenleg mintegy 4 millió lejjel tartoznak a HVCSK-nak. 121 végrehajtási eljárást indított a cég 2023-ban a nem fizető fogyasztók ellen.

Két lakást már el is árverezett a végrehajtó, és 7–8 másikra vár hasonló eljárás.

Amint Angi Zoltán elmondta, eddig azok ellen indítottak eljárást, akiknek az adóssága meghaladta a 2000 lejt. Ezt most meg fogják szigorítani, és az 1000 lejnél többel (2–3 hónapos elmaradásban levő) tartozók ellen is végrehajtási eljárást kezdeményeznek. Adósságok annak ellenére keletkeznek, hogy a megyében itt a legolcsóbb a szolgáltatás, 533 lej a hő gigakalóriánkénti ára. A cégvezető kéri az érintetteket, hogy fizessék a számláikat, rendezzék a tartozásaikat, hogy a problémák elkerülhetők legyenek.

Korszerűsítenének, pályáznának, csak az önrész hiányzik

Egy nagy, 150 millió lej összértékű pályázatot szeretett volna benyújtani a HVCSK a távhőrendszer korszerűsítésére, fejlesztésére, amelyből új kazánokat, gépeket vásároltak volna, illetve a telephelyet is fejlesztették volna, például új faőrlemény-tároló építésével. Azonban úgy tűnik, ennek a megvalósítására nincs lehetőség.

Idézet
Tudva azt, hogy jelenleg más beruházásokhoz mekkora mértékű önrészeket kell előteremtsen az önkormányzat, ne látom, hogyan jutna több, mint 20 millió lej erre is

– sajnálkozott Angi. Az említett ok miatt az előkészített pályázatot most leszűkítik annyira, hogy legalább a szükséges új gépeket megvehessék és egy korszerű anyagmérleget is vásárolhassanak. Ehhez már elég lenne 1–2 millió lej önrész.
